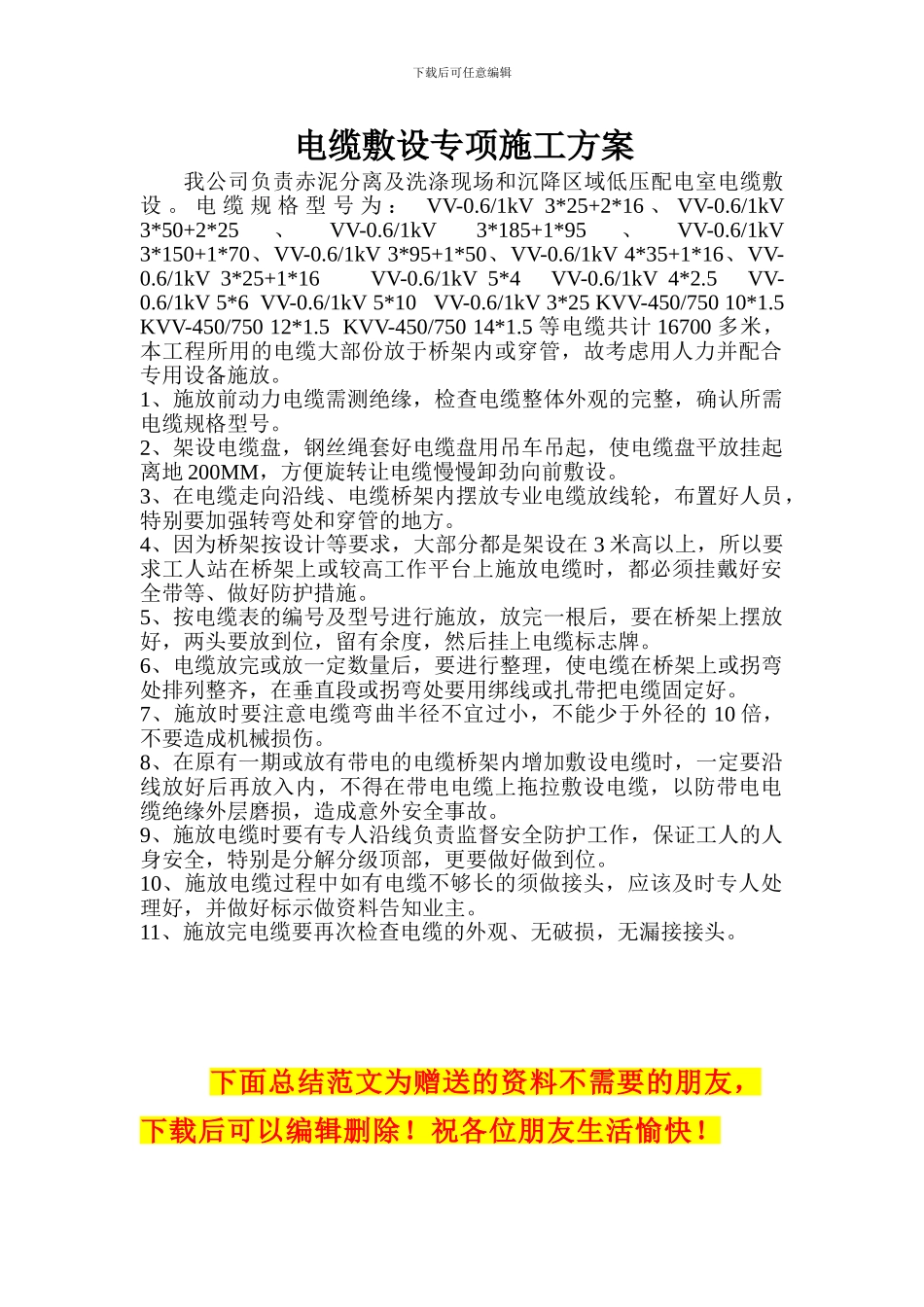

下载后可任意编辑电缆敷设专项施工方案我公司负责赤泥分离及洗涤现场和沉降区域低压配电室电缆敷设
电 缆 规 格 型 号 为 : VV-0
6/1kV 3*25+2*16 、 VV-0
6/1kV 3*50+2*25、VV-0
6/1kV 3*185+1*95、VV-0
6/1kV 3*150+1*70、VV-0
6/1kV 3*95+1*50、VV-0
6/1kV 4*35+1*16、VV-0
6/1kV 3*25+1*16 VV-0
6/1kV 5*4 VV-0
6/1kV 4*2
5 VV-0
6/1kV 5*6 VV-0
6/1kV 5*10 VV-0
6/1kV 3*25 KVV-450/750 10*1
5 KVV-450/750 12*1
5 KVV-450/750 14*1
5 等电缆共计 16700 多米,本工程所用的电缆大部份放于桥架内或穿管,故考虑用人力并配合专用设备施放
1、施放前动力电缆需测绝缘,检查电缆整体外观的完整,确认所需电缆规格型号
2、架设电缆盘,钢丝绳套好电缆盘用吊车吊起,使电缆盘平放挂起离地 200MM,方便旋转让电缆慢慢卸劲向前敷设
3、在电缆走向沿线、电缆桥架内摆放专业电缆放线轮,布置好人员,特别要加强转弯处和穿管的地方
4、因为桥架按设计等要求,大部分都是架设在 3 米高以上,所以要求工人站在桥架上或较高工作平台上施放电缆时,都必须挂戴好安全带等、做好防护措施
5、按电缆表的编号及型号进行施放,放完一根后,要在桥架上摆放好,两头要放到位,留有余度,然后挂上电缆标志牌
6、电缆放完或放一定数量后,要进行整理,使电缆在桥架上或拐弯处排列整齐,在垂直段或拐弯处要用绑线或扎带把电缆固定好
7、施放时要注意电缆弯曲半径不宜过小,不能少于外径的 10 倍,不要造成机械损伤
8、在原有一期或放有带电的电缆桥架内增加敷设电缆时,一定要沿线放好后
