下载后可任意编辑活断层地球物理探测基地大楼工程地下室工程施工方案编制人:审核人:审批人:河南国基建筑安装工程有限公司地震局项目部二 00 五年八月二十日人防地下室墙、柱、梁、板砼施工方案一、 基础概况该 人 防 工 程 地 下 室 底 板 顶 标 高 中 部 为 -0
砼 量 约550m³,强度为 C35、C45,抗渗等级 S8,顶板厚度 250mm
二、 施工依据1、 施工图纸,人防图纸会审纪要及相应的设计变更

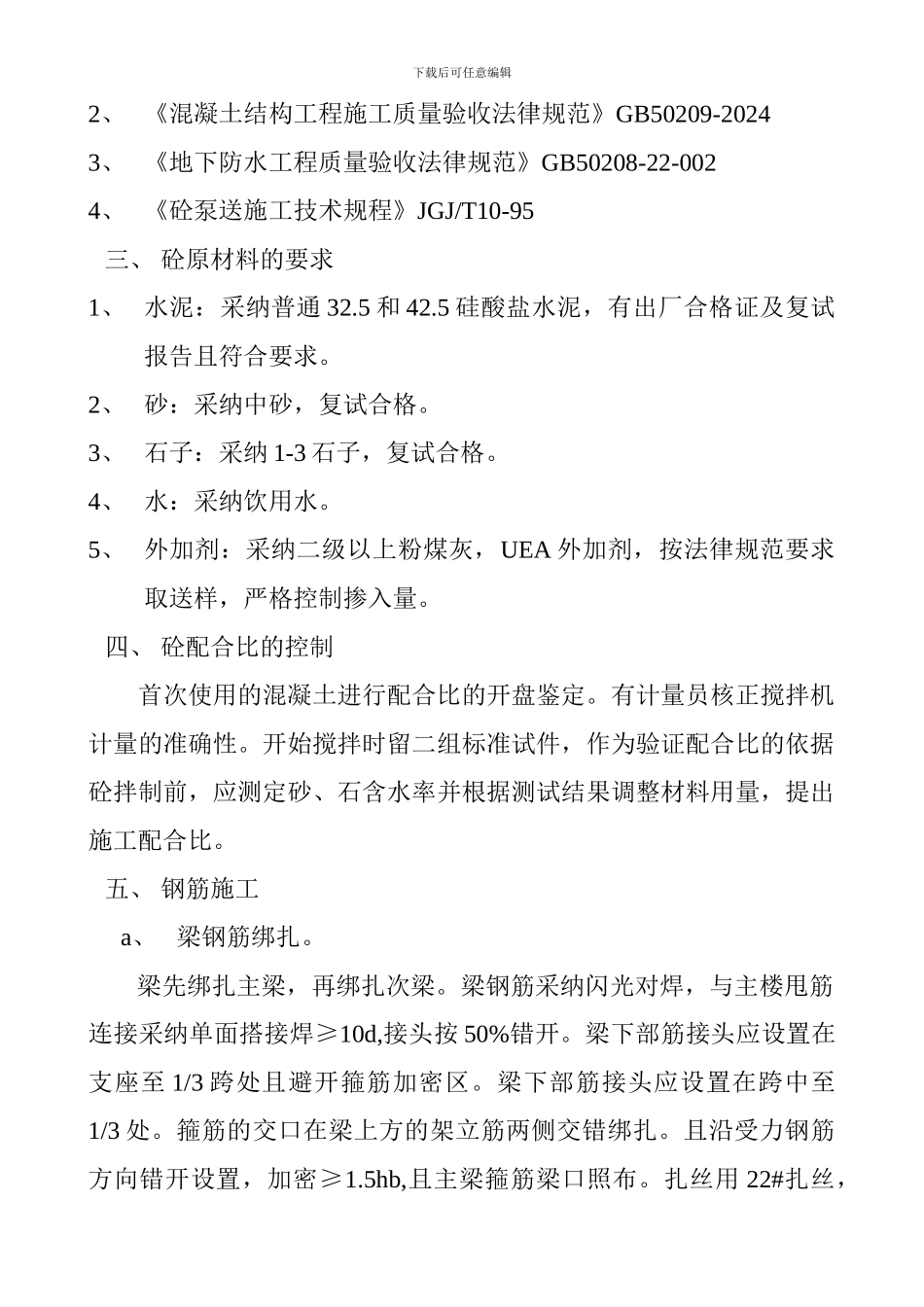

下载后可任意编辑2、 《混凝土结构工程施工质量验收法律规范》GB50209-20243、 《地下防水工程质量验收法律规范》GB50208-22-0024、 《砼泵送施工技术规程》JGJ/T10-95三、 砼原材料的要求1、 水泥:采纳普通 32
5 和 42
5 硅酸盐水泥,有出厂合格证及复试报告且符合要求
2、 砂:采纳中砂,复试合格
3、 石子:采纳 1-3 石子,复试合格
4、 水:采纳饮用水
5、 外加剂:采纳二级以上粉煤灰,UEA 外加剂,按法律规范要求取送样,严格控制掺入量
四、 砼配合比的控制首次使用的混凝土进行配合比的开盘鉴定
有计量员核正搅拌机计量的准确性
开始搅拌时留二组标准试件,作为验证配合比的依据砼拌制前,应测定砂、石含水率并根据测试结果调整材料用量,提出施工配合比

五、 钢筋施工a、梁钢筋绑扎
梁先绑扎主梁,再绑扎次梁
梁钢筋采纳闪光对焊,与主楼甩筋连接采纳单面搭接焊≥10d,接头按 50%错开
梁下部筋接头应设置在支座至 1/3 跨处且避开箍筋加密区
梁下部筋接头应设置在跨中至1/3 处
箍筋的交口在梁上方的架立筋两侧交错绑扎
且沿受力钢筋方向错开设置,加密≥1
5hb,且主梁箍筋梁口照布
扎丝用 22#扎丝,下载后可任意编辑梁保护层用定型垫块保证
双排主筋应用25 的短钢筋头垫隔,间距 1000~1500mm,以保持双排
