兖州市府河桥梁-石门桥工程桩基施工方案 建设单位:监理单位:施工单位:编制人: 审核人:编制时间:二 00 九年八月下载后可任意编辑一、工程概况 兖州市府河桥梁-石门桥工程位于兖州市九州路东延,府河下游与抢险大道对接处
横断面布置为人行道 3 米+非机动车道 5 米+分隔带 2 米+机动车道 22 米+分隔带 2 米+非机动车道 5 米+人行道 3 米=全宽 42米
本工程上部结构均采纳 20 米预应力砼空心板梁,下部结构采纳桩顶盖梁式桥台,基桩采纳钢筋混凝土灌注桩,桩径 1
0 米,桩长 26

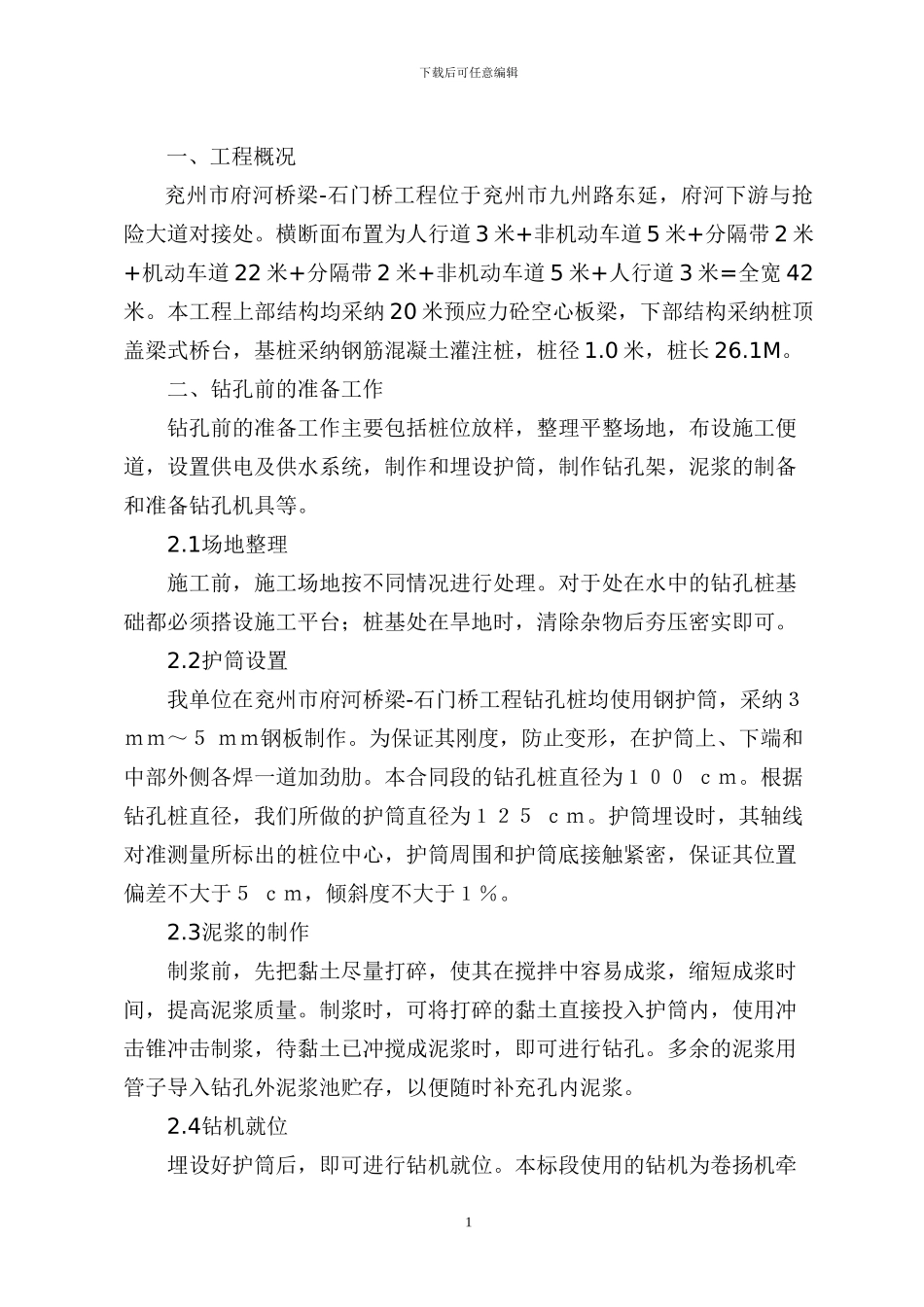

二、钻孔前的准备工作钻孔前的准备工作主要包括桩位放样,整理平整场地,布设施工便道,设置供电及供水系统,制作和埋设护筒,制作钻孔架,泥浆的制备和准备钻孔机具等
1场地整理施工前,施工场地按不同情况进行处理
对于处在水中的钻孔桩基础都必须搭设施工平台;桩基处在旱地时,清除杂物后夯压密实即可
2护筒设置我单位在兖州市府河桥梁-石门桥工程钻孔桩均使用钢护筒,采纳3 mm~5 mm钢板制作
为保证其刚度,防止变形,在护筒上、下端和中部外侧各焊一道加劲肋
本合同段的钻孔桩直径为100 cm
根据钻孔桩直径,我们所做的护筒直径为125 cm
护筒埋设时,其轴线对准测量所标出的桩位中心,护筒周围和护筒底接触紧密,保证其位置偏差不大于5 cm,倾斜度不大于1%
3泥浆的制作 制浆前,先把黏土尽量打碎,使其在搅拌中容易成浆,缩短成浆时间,提高泥浆质量
制浆时,可将打碎的黏土直接投入护筒内,使用冲击锥冲击制浆,待黏土已冲搅成泥浆时,即可进行钻孔
多余的泥浆用管子导入钻孔外泥浆池贮存,以便随时补充孔内泥浆
4钻机就位埋设好护筒后,即可进行钻机就位

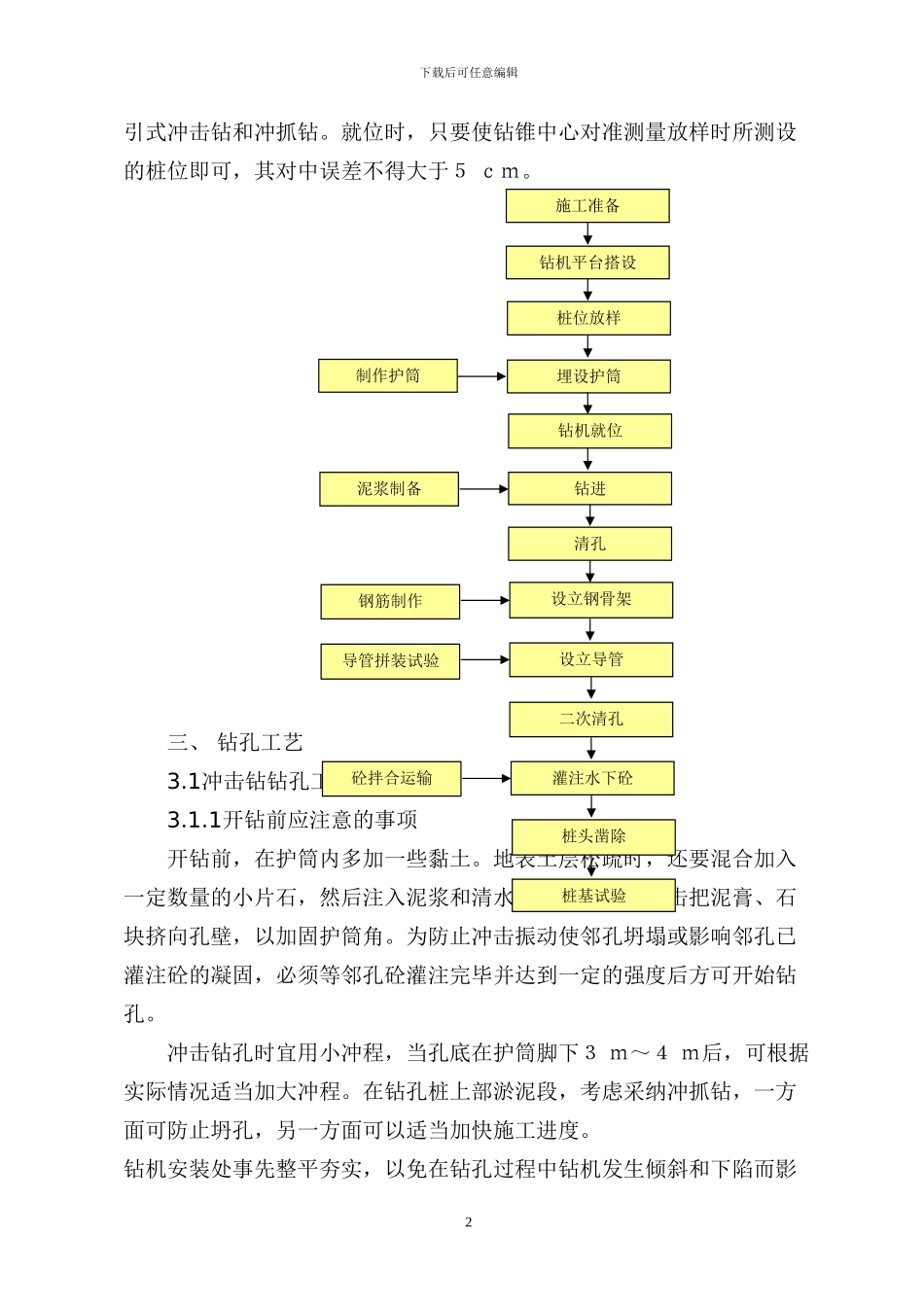

本标段使用的钻机为卷扬机牵1下载后可任意编辑引式冲击钻和冲抓钻
就位时,只要使钻锥中心对准测量放样时所测设的桩位即可,其对中误差不得大
