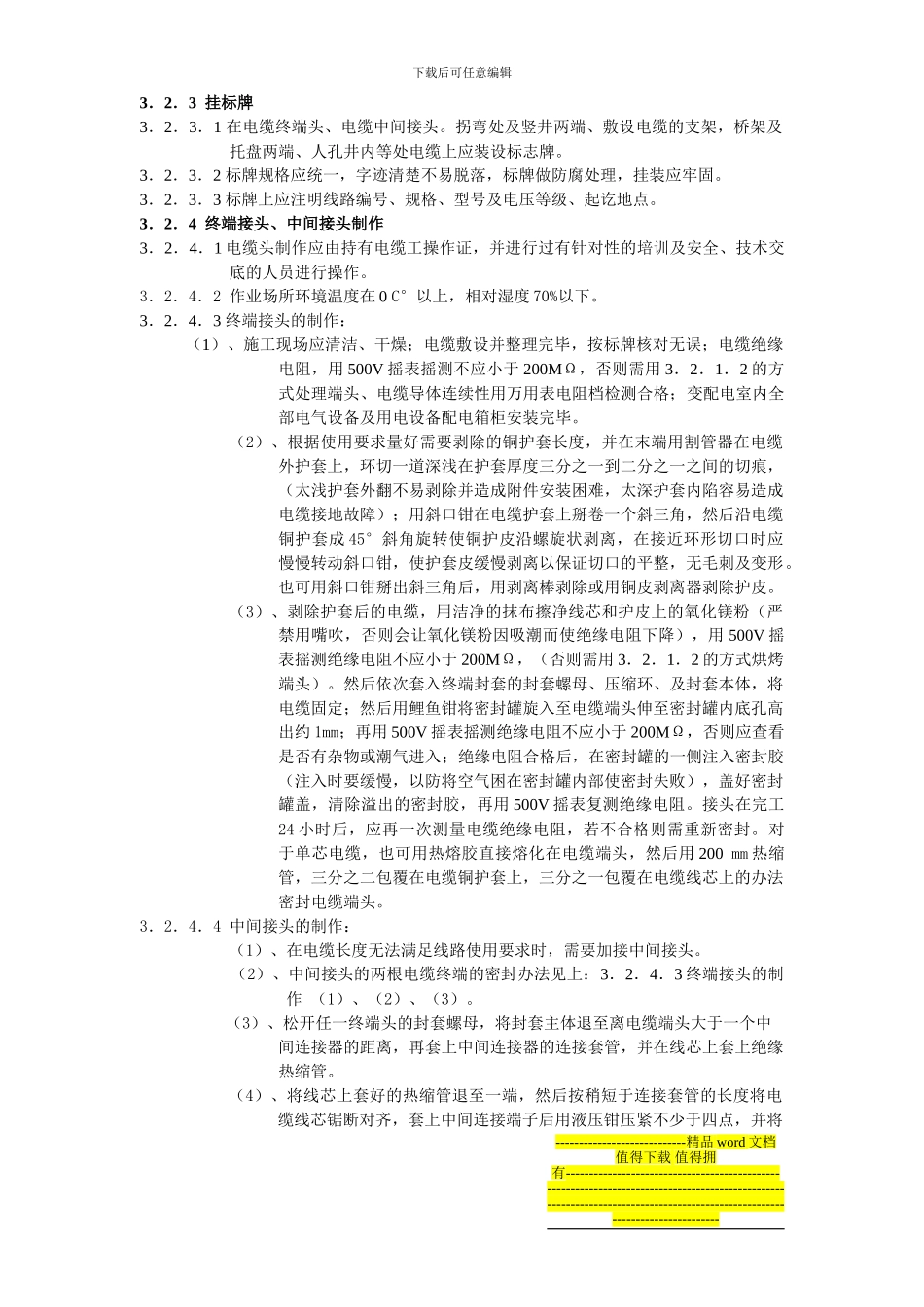

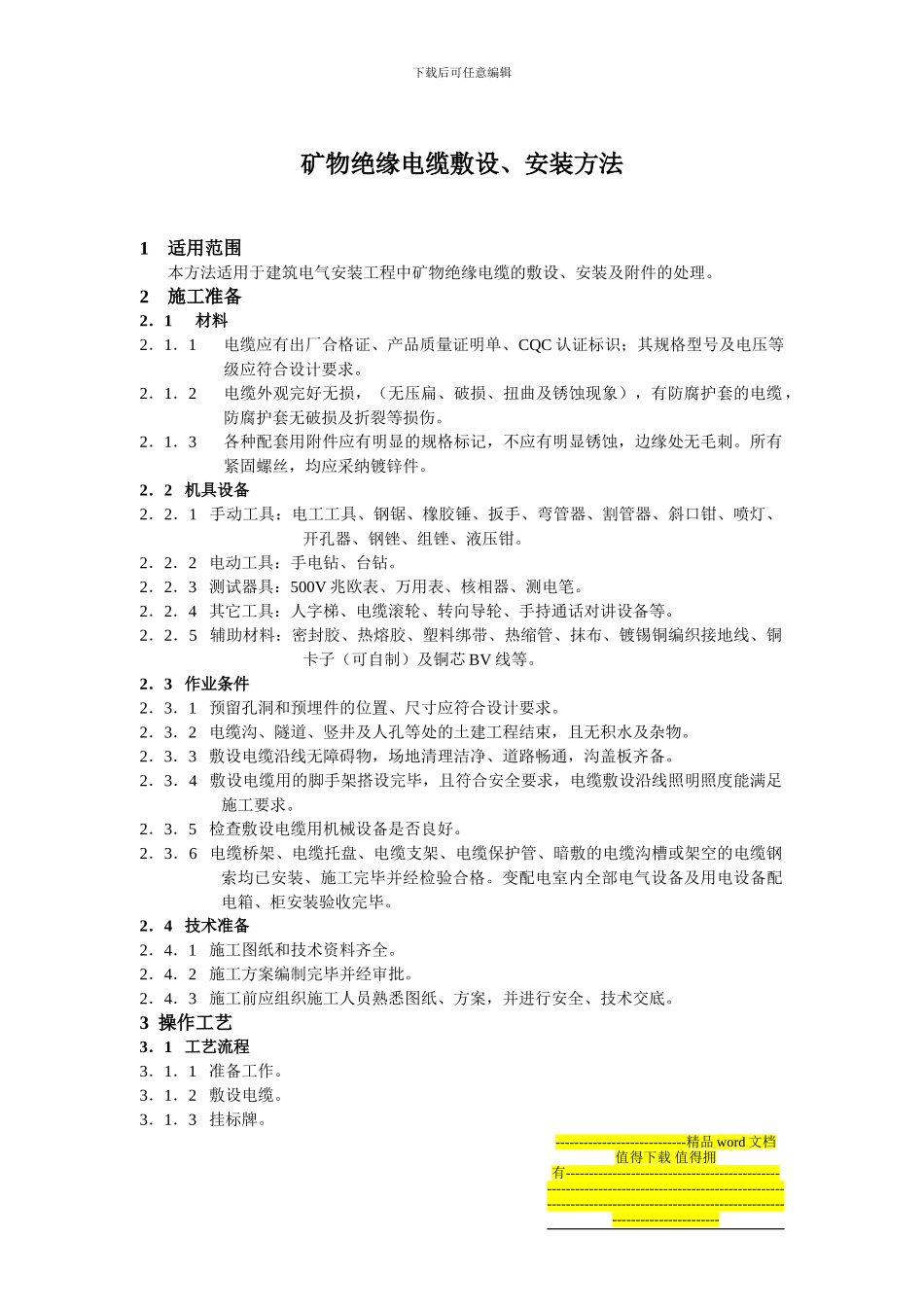

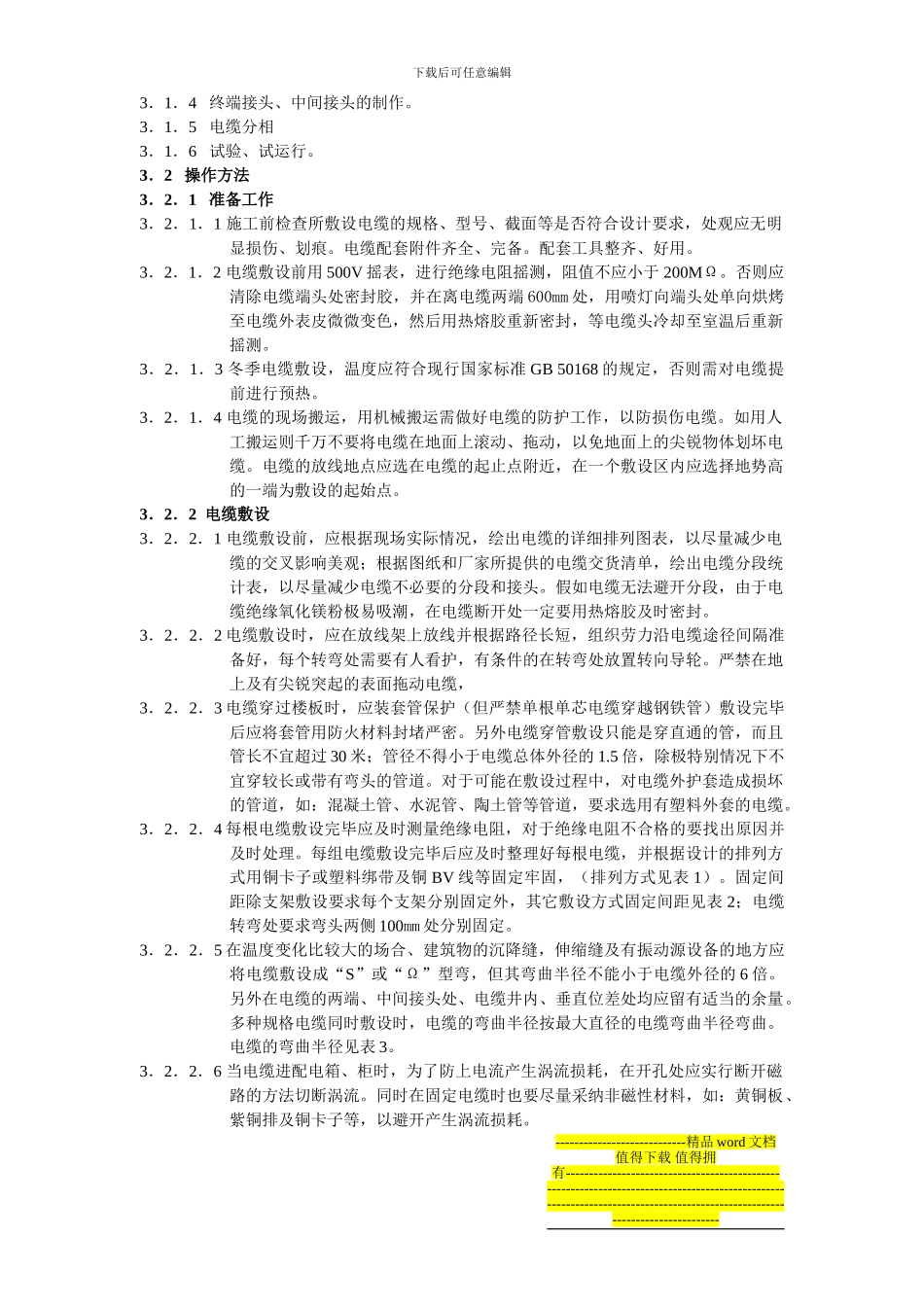

下载后可任意编辑矿物绝缘电缆敷设、安装方法1适用范围本方法适用于建筑电气安装工程中矿物绝缘电缆的敷设、安装及附件的处理。2施工准备2.1材料2.1.1电缆应有出厂合格证、产品质量证明单、CQC 认证标识;其规格型号及电压等级应符合设计要求。2.1.2电缆外观完好无损,(无压扁、破损、扭曲及锈蚀现象),有防腐护套的电缆,防腐护套无破损及折裂等损伤。2.1.3各种配套用附件应有明显的规格标记,不应有明显锈蚀,边缘处无毛刺。所有紧固螺丝,均应采纳镀锌件。2.2 机具设备2.2.1 手动工具:电工工具、钢锯、橡胶锤、扳手、弯管器、割管器、斜口钳、喷灯、开孔器、钢锉、组锉、液压钳。2.2.2 电动工具:手电钻、台钻。2.2.3 测试器具:500V 兆欧表、万用表、核相器、测电笔。2.2.4 其它工具:人字梯、电缆滚轮、转向导轮、手持通话对讲设备等。 2.2.5 辅助材料:密封胶、热熔胶、塑料绑带、热缩管、抹布、镀锡铜编织接地线、铜卡子(可自制)及铜芯 BV 线等。2.3 作业条件2.3.1 预留孔洞和预埋件的位置、尺寸应符合设计要求。2.3.2 电缆沟、隧道、竖井及人孔等处的土建工程结束,且无积水及杂物。2.3.3 敷设电缆沿线无障碍物,场地清理洁净、道路畅通,沟盖板齐备。2.3.4 敷设电缆用的脚手架搭设完毕,且符合安全要求,电缆敷设沿线照明照度能满足施工要求。2.3.5 检查敷设电缆用机械设备是否良好。2.3.6 电缆桥架、电缆托盘、电缆支架、电缆保护管、暗敷的电缆沟槽或架空的电缆钢索均已安装、施工完毕并经检验合格。变配电室内全部电气设备及用电设备配电箱、柜安装验收完毕。2.4 技术准备2.4.1 施工图纸和技术资料齐全。2.4.2 施工方案编制完毕并经审批。2.4.3 施工前应组织施工人员熟悉图纸、方案,并进行安全、技术交底。3 操作工艺3.1 工艺流程3.1.1 准备工作。3.1.2 敷设电缆。3.1.3 挂标牌。----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑3.1.4 终端接头、中间接头的制作。3.1.5 电缆分相3.1.6 试验、试运行。3.2 操作方法3.2.1 准备工作3.2.1.1 施工前检查所敷设电缆的规格、型号、截面等是否符合设计要求,处观应无明显...
