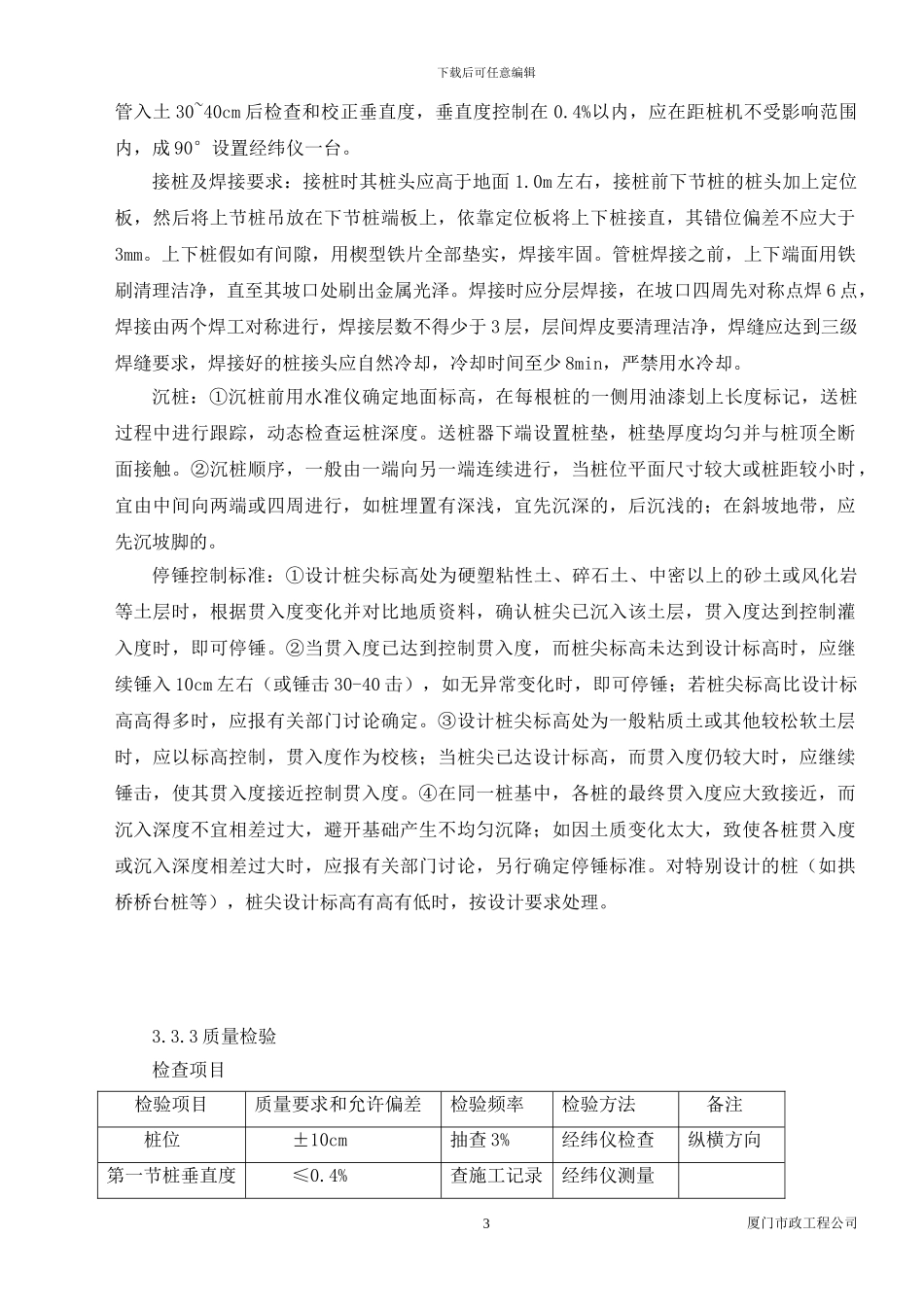

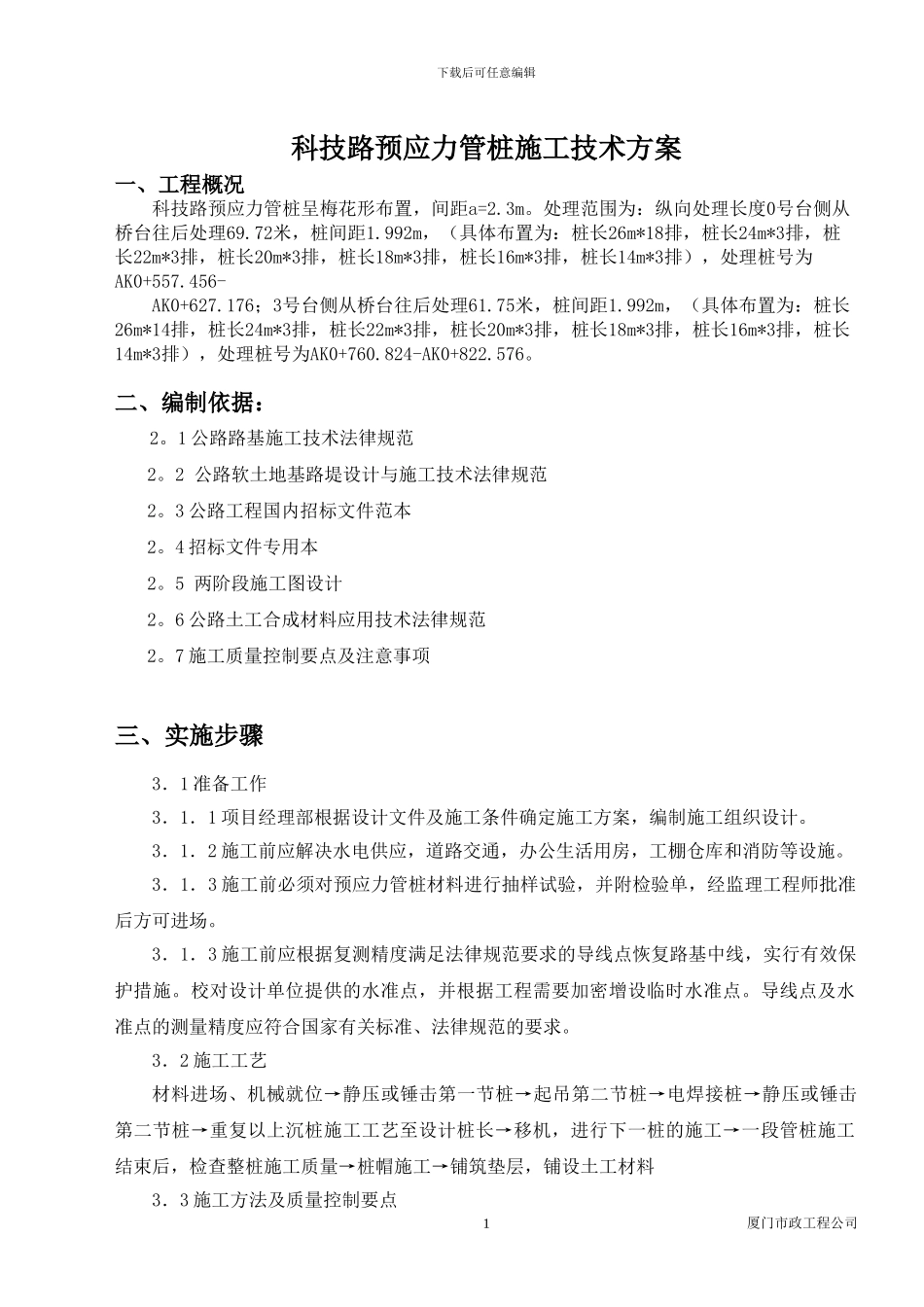

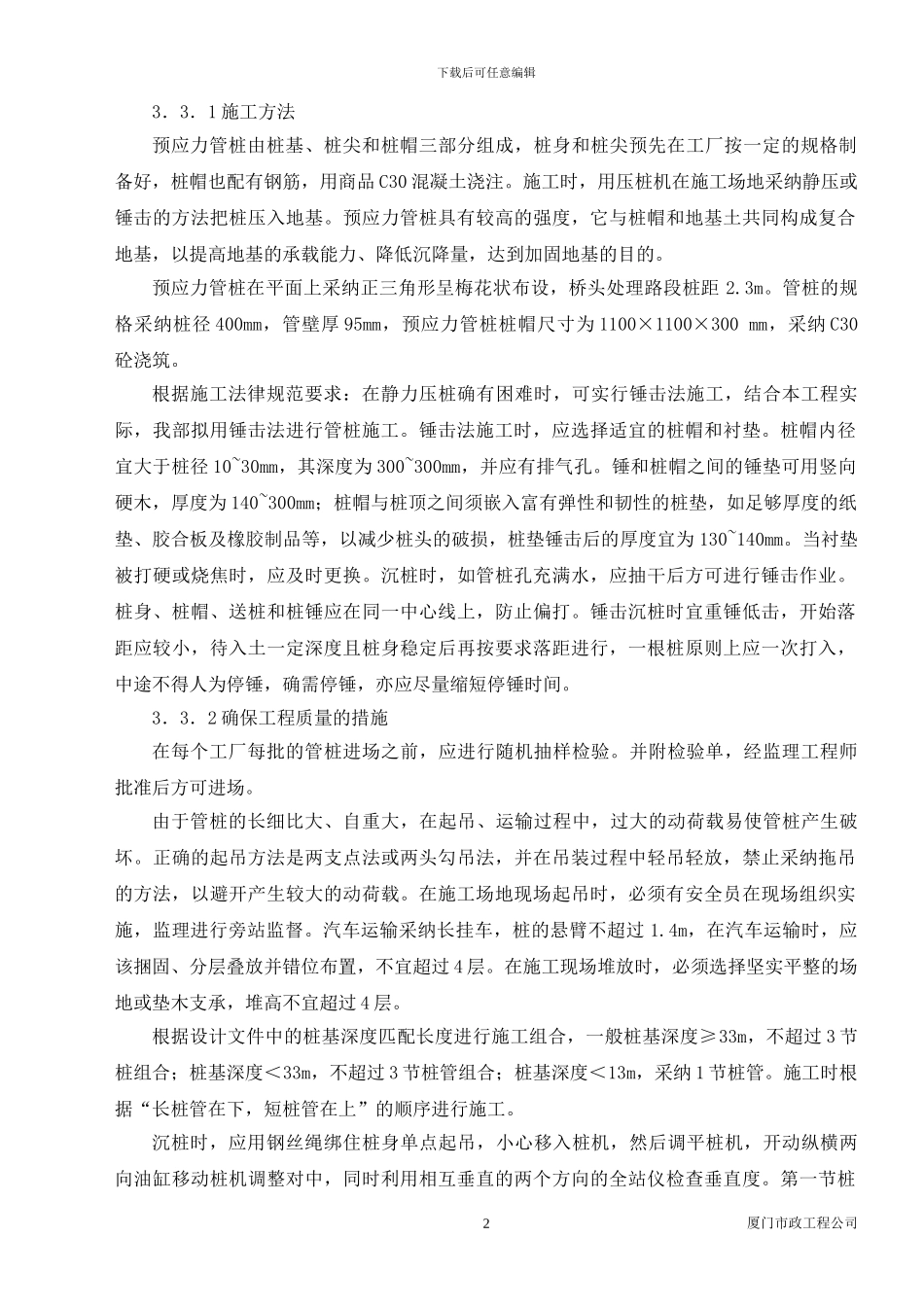

下载后可任意编辑科技路预应力管桩施工技术方案一、工程概况科技路预应力管桩呈梅花形布置,间距a=2
处理范围为:纵向处理长度0号台侧从桥台往后处理69
72米,桩间距1
992m,(具体布置为:桩长26m*18排,桩长24m*3排,桩长22m*3排,桩长20m*3排,桩长18m*3排,桩长16m*3排,桩长14m*3排),处理桩号为AK0+557
456-AK0+627
176;3号台侧从桥台往后处理61
75米,桩间距1
992m,(具体布置为:桩长26m*14排,桩长24m*3排,桩长22m*3排,桩长20m*3排,桩长18m*3排,桩长16m*3排,桩长14m*3排),处理桩号为AK0+760
824-AK0+822
二、编制依据: 2
1 公路路基施工技术法律规范2
2 公路软土地基路堤设计与施工技术法律规范2
3 公路工程国内招标文件范本2
4 招标文件专用本2
5 两阶段施工图设计2
6 公路土工合成材料应用技术法律规范2
7 施工质量控制要点及注意事项三、实施步骤3.1 准备工作3.1.1 项目经理部根据设计文件及施工条件确定施工方案,编制施工组织设计
3.1.2 施工前应解决水电供应,道路交通,办公生活用房,工棚仓库和消防等设施
3.1.3 施工前必须对预应力管桩材料进行抽样试验,并附检验单,经监理工程师批准后方可进场
3.1.3 施工前应根据复测精度满足法律规范要求的导线点恢复路基中线,实行有效保护措施
校对设计单位提供的水准点,并根据工程需要加密增设临时水准点
导线点及水准点的测量精度应符合国家有关标准、法律规范的要求
3.2 施工工艺材料进场、机械就位→静压或锤击第一节桩→起吊第二节桩→电焊接桩→静压或锤击第二节桩→重复以上沉桩施工工艺至设计桩长→移机,进行下一桩的施工→一段管桩施工结束后,检查整桩施工质量→桩帽施工→铺筑垫层,铺设土工材料
