下载后可任意编辑柠条塔矿南翼 S1210 胶运顺槽施工安全技术措施 编制单位:铜煤建安公司第六建井项目部编 制 人: 审 核:项目经理:潘孝民编制时间:2024

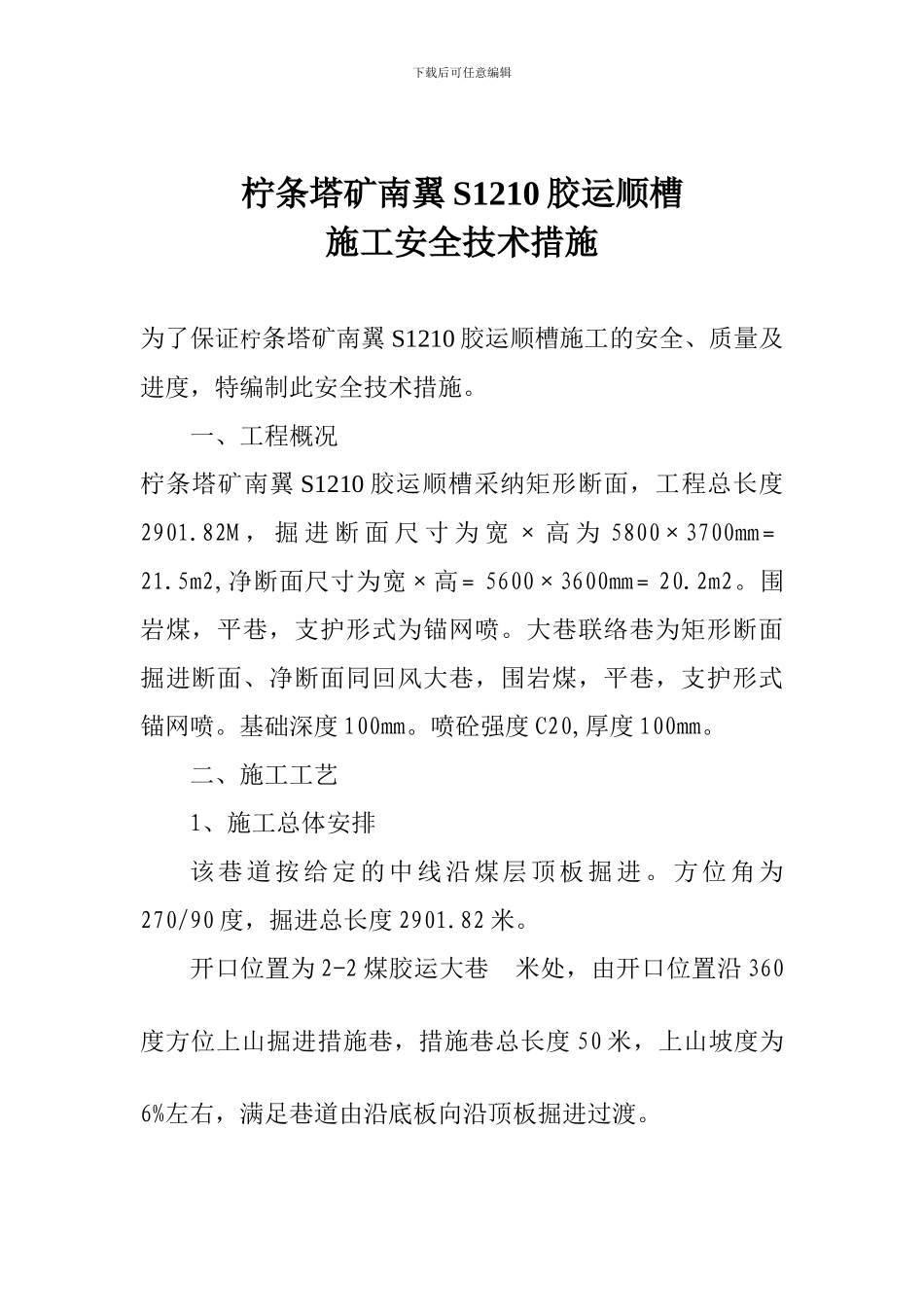

26下载后可任意编辑柠条塔矿南翼 S1210 胶运顺槽施工安全技术措施为了保证柠条塔矿南翼 S1210 胶运顺槽施工的安全、质量及进度,特编制此安全技术措施
一、工程概况柠条塔矿南翼 S1210 胶运顺槽采纳矩形断面,工程总长度2901
82M , 掘 进 断 面 尺 寸 为 宽 × 高 为 5800×3700mm﹦21
5m2,净断面尺寸为宽×高﹦5600×3600mm﹦20
围岩煤,平巷,支护形式为锚网喷
大巷联络巷为矩形断面掘进断面、净断面同回风大巷,围岩煤,平巷,支护形式锚网喷
基础深度 100mm
喷砼强度 C20,厚度 100mm
二、施工工艺 1、施工总体安排该巷道按给定的中线沿煤层顶板掘进
方位角为270/90 度,掘进总长度 2901
开口位置为 2-2 煤胶运大巷 米处,由开口位置沿 360度方位上山掘进措施巷,措施巷总长度 50 米,上山坡度为6%左右,满足巷道由沿底板向沿顶板掘进过渡

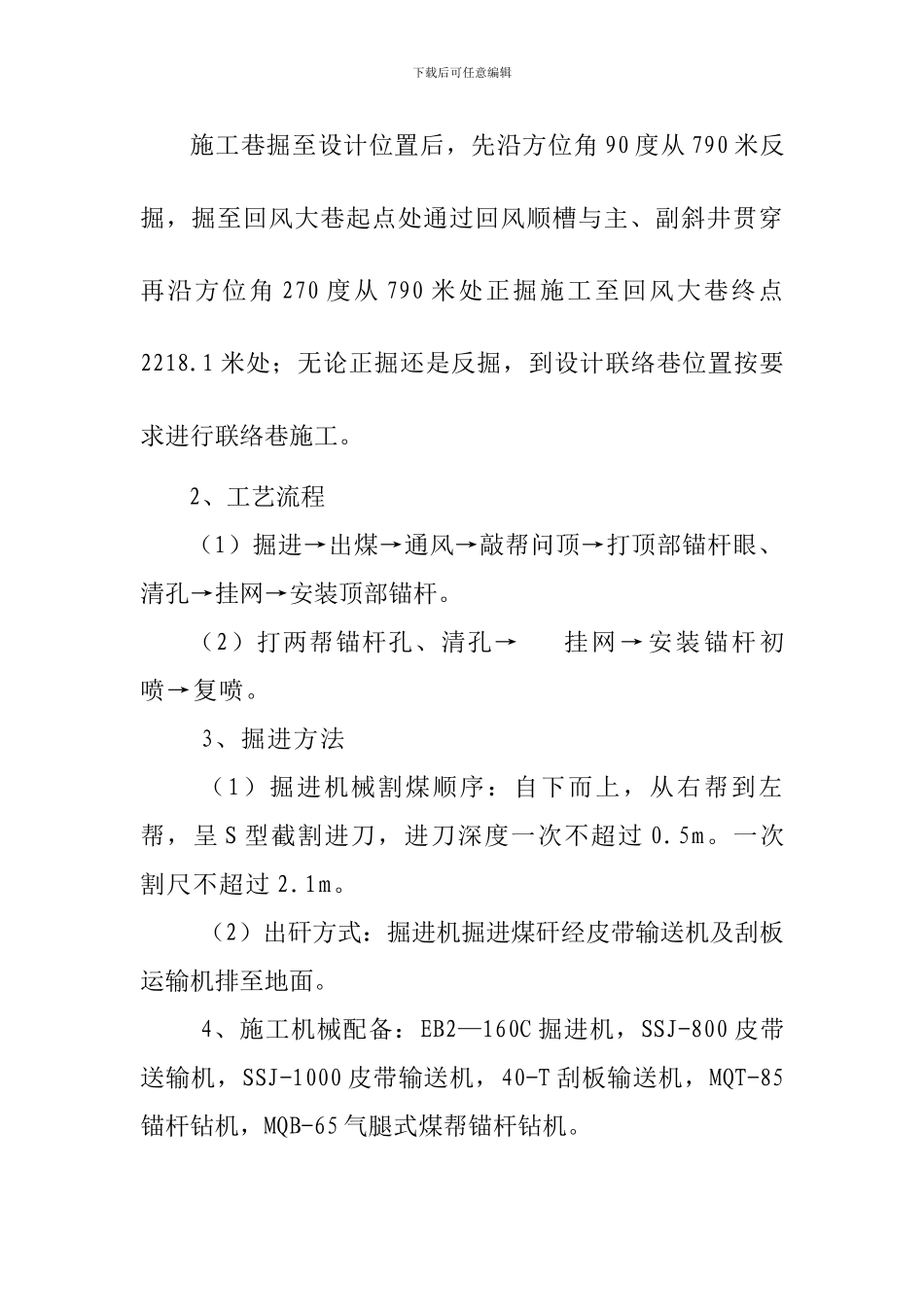

下载后可任意编辑施工巷掘至设计位置后,先沿方位角 90 度从 790 米反掘,掘至回风大巷起点处通过回风顺槽与主、副斜井贯穿再沿方位角 270 度从 790 米处正掘施工至回风大巷终点2218
1 米处;无论正掘还是反掘,到设计联络巷位置按要求进行联络巷施工
2、工艺流程(1)掘进→出煤→通风→敲帮问顶→打顶部锚杆眼、清孔→挂网→安装顶部锚杆
(2)打两帮锚杆孔、清孔→挂网→安装锚杆初喷→复喷
3、掘进方法(1)掘进机械割煤顺序:自下而上,从右帮到左帮,呈 S 型截割进刀,进刀深度一次不超过 0
一次割尺不超过 2
(2)出矸方式:掘进机掘进煤矸经皮带输送机及刮板运输机排至地面
