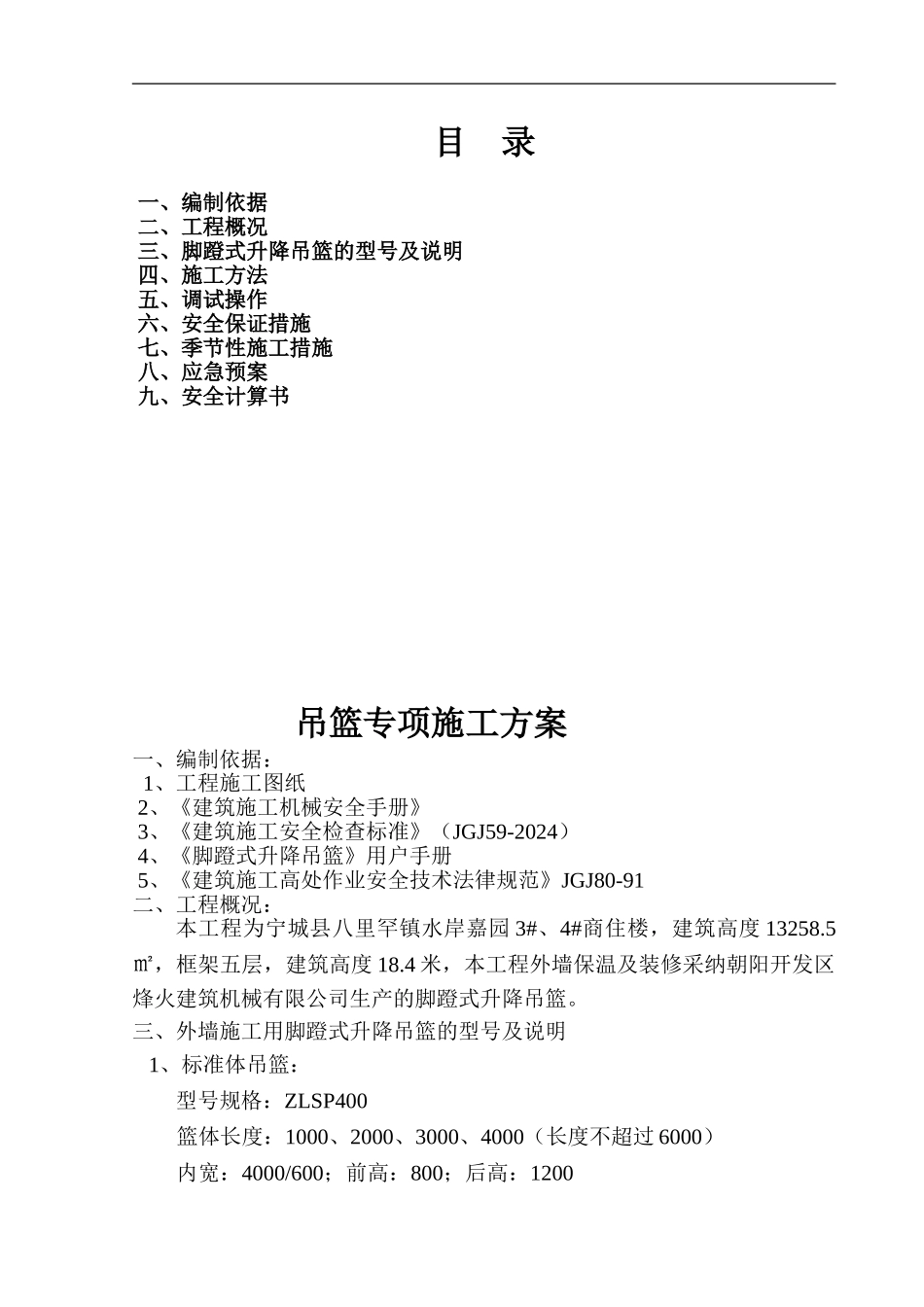

目 录 一、编制依据 二、工程概况 三、脚蹬式升降吊篮的型号及说明 四、施工方法 五、调试操作 六、安全保证措施 七、季节性施工措施 八、应急预案 九、安全计算书 吊篮专项施工方案一、编制依据:1、工程施工图纸 2、《建筑施工机械安全手册》 3、《建筑施工安全检查标准》(JGJ59-2024) 4、《脚蹬式升降吊篮》用户手册 5、《建筑施工高处作业安全技术法律规范》JGJ80-91二、工程概况:本工程为宁城县八里罕镇水岸嘉园 3#、4#商住楼,建筑高度 13258
5㎡,框架五层,建筑高度 18
4 米,本工程外墙保温及装修采纳朝阳开发区烽火建筑机械有限公司生产的脚蹬式升降吊篮

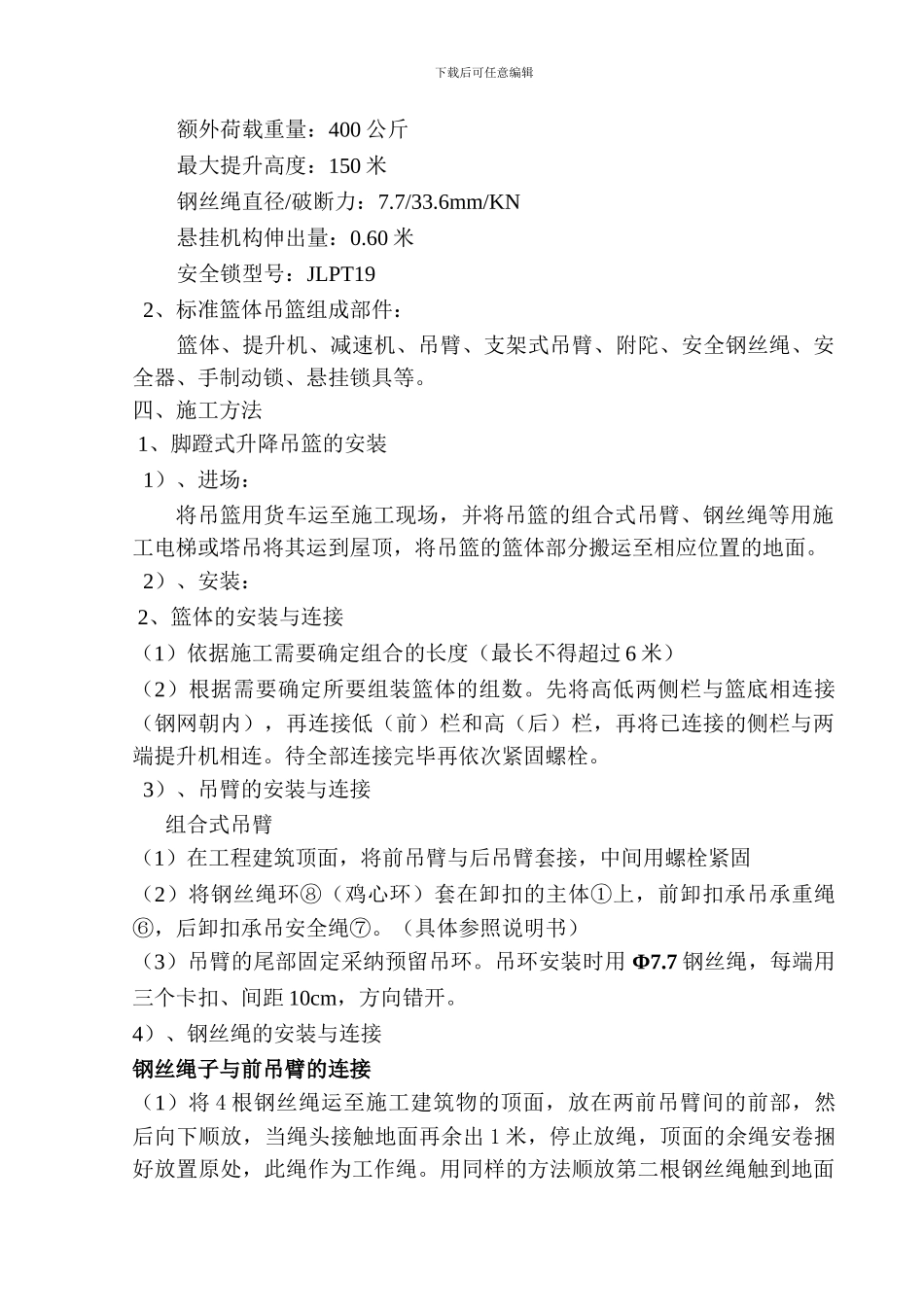

三、外墙施工用脚蹬式升降吊篮的型号及说明 1、标准体吊篮:型号规格:ZLSP400篮体长度:1000、2000、3000、4000(长度不超过 6000)内宽:4000/600;前高:800;后高:1200下载后可任意编辑额外荷载重量:400 公斤最大提升高度:150 米钢丝绳直径/破断力:7
6mm/KN悬挂机构伸出量:0
60 米安全锁型号:JLPT19 2、标准篮体吊篮组成部件:篮体、提升机、减速机、吊臂、支架式吊臂、附陀、安全钢丝绳、安全器、手制动锁、悬挂锁具等

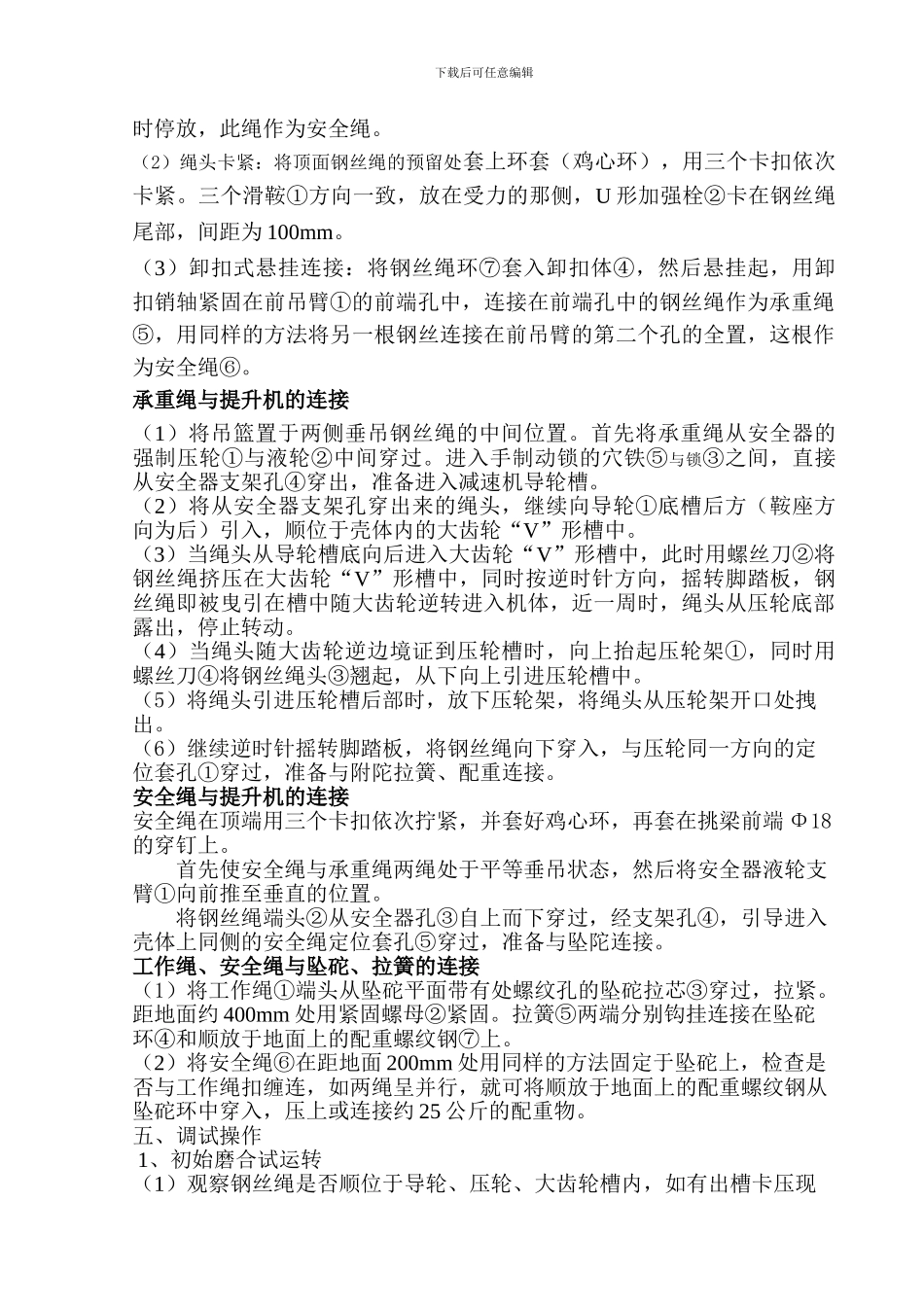

四、施工方法 1、脚蹬式升降吊篮的安装 1)、进场:将吊篮用货车运至施工现场,并将吊篮的组合式吊臂、钢丝绳等用施工电梯或塔吊将其运到屋顶,将吊篮的篮体部分搬运至相应位置的地面
2)、安装: 2、篮体的安装与连接(1)依据施工需要确定组合的长度(最长不得超过 6 米)(2)根据需要确定所要组装篮体的组数
先将高低两侧栏与篮底相连接(钢网朝内),再连接低(前)栏和高(后)栏,再将已连接的侧栏与两端提升机相连
待全部连接完毕再依次紧固螺栓
3)、吊臂的安装与连接组合式吊臂(1)在工程建筑顶面,将前吊臂与后吊臂套接,中间用螺栓
