下载后可任意编辑冬季施工方案一、冬季施工条件:当室外日平均气温连续五天低于 5℃或最低气温低于 0℃时,按冬季施工实行措施
根据总施工进度计划,本工程本年度 A3、5、8#楼基础分部施工完成、A9、10#楼主体争取施工到四层,A1、2、4、6、7#楼确保后塞墙施工完毕
结合本工程施工实际情况和天气情况,为保证工程进度和工程质量,回填土、钢筋混凝土和砌筑分项工程必须实行冬季施工措施进行施工
二、冬季施工准备工作:(一)组织措施1、在入冬前组织专人编制冬期施工方案
编制的原则是:确保工程质量,经济合理,尽量减少费用开支;所需的热源和材料有可靠的来源,并尽量减少能源消耗
冬期施工方案包括以下内容:施工程序、施工方法、现场布置,设备、材料、能源、工具的供应计划,安全防火措施、测温柔质量检查制度等
方案确定后,要组织有关人员学习,并向施工班组进行技术质量交底
2、进入冬期施工前,对掺外加剂人员、测温保温人员专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,经培训合格后,方准上岗工作;3、安排专人进行气温观测并作记录
与当地气象台保持联系,及时接收天气预报,防止寒流突然袭击
(二)技术准备仔细复核施工图纸,查对其是否能适冬期施工要求
及时与设计、建设、监理、质量监督部门沟通,做好冬季施工准备工作
混凝土拆模前必须压同条件试块并报拆模申请,获得批准后方可拆模
留置同条件混凝土试块不少于 3组
(三)现场准备1、根据实物工程量提前组织有关机具设备、外加剂和保温材料进场;2、搭建加热用的锅炉房,对各种加热的材料、设备要检查其安全可靠性;3、施工场地的临时供水管道及白灰膏等材料做好保温防冻工作;4、做好冬期施工时砂浆及掺外加剂的试配试验工作,提出施工配合比
5、保温覆盖维护用的彩条布、毡布、棉帘子等及时组织进场

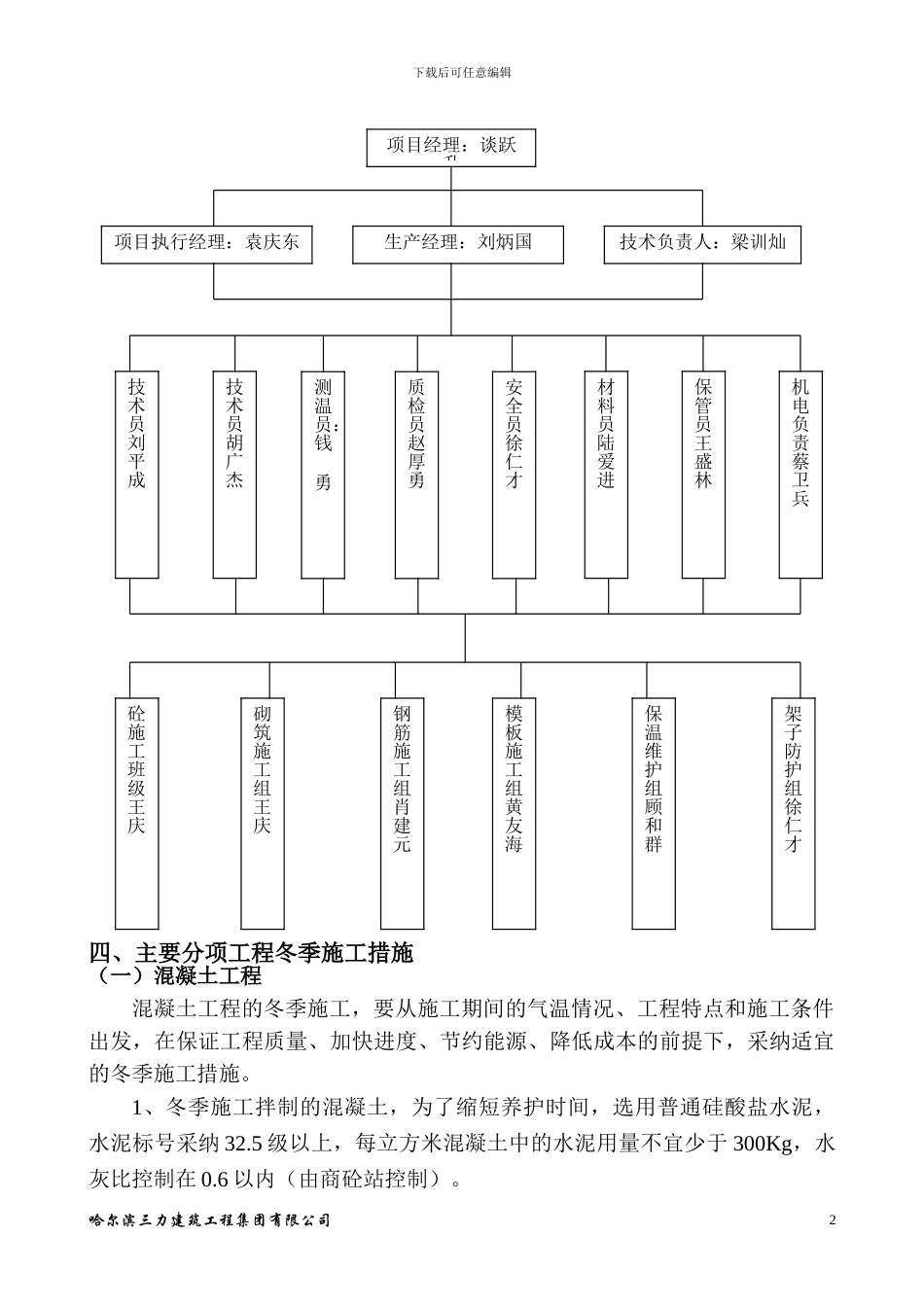

三、冬季施工领导组织机构哈尔滨三力建筑工程集团有限公司1下载后可任意编辑
