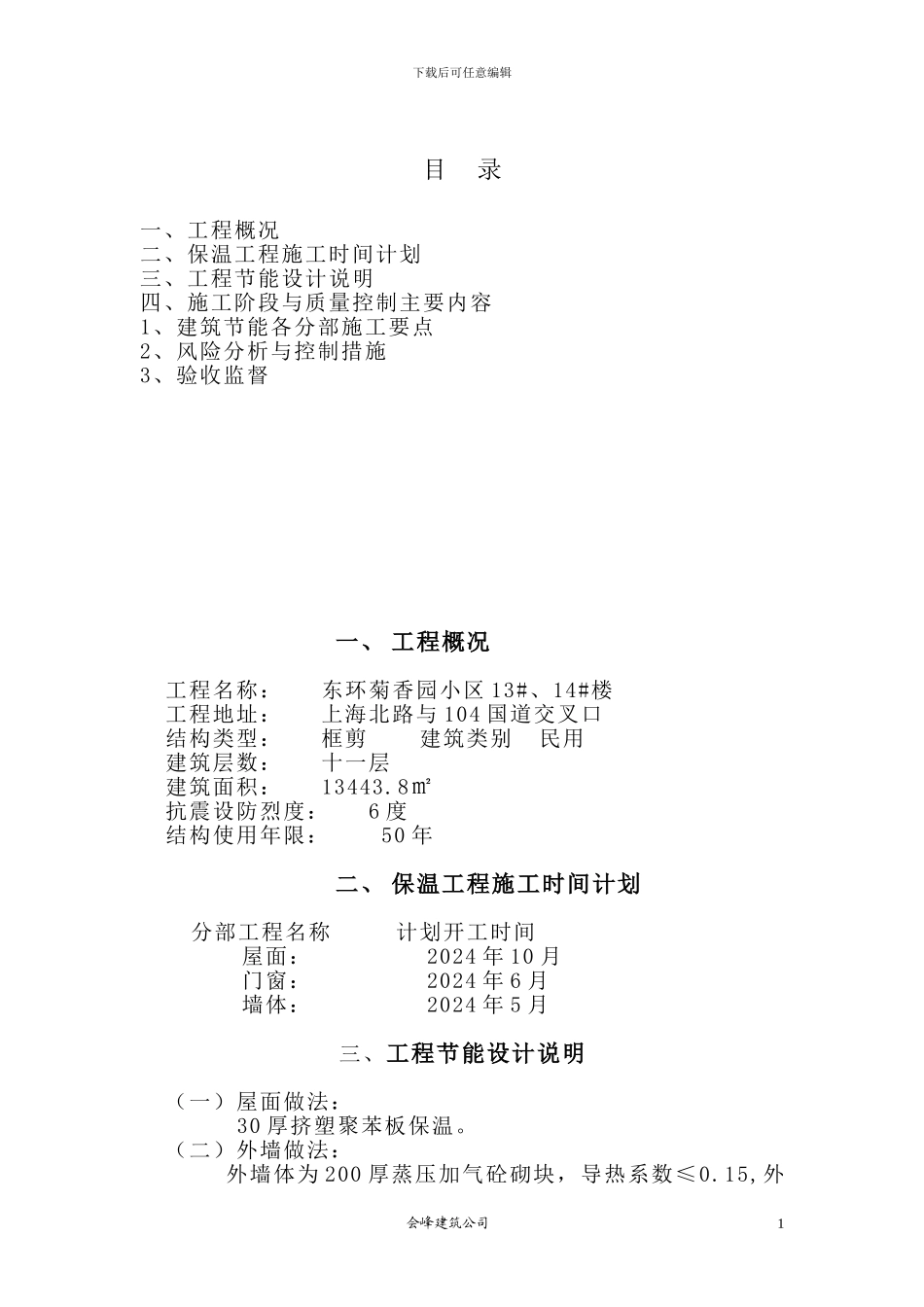

下载后可任意编辑目 录一、工程概况二、保温工程施工时间计划三、工程节能设计说明四、施工阶段与质量控制主要内容1、建筑节能各分部施工要点2、风险分析与控制措施3、验收监督 一、 工程概况 工程名称: 东环菊香园小区 13#、14#楼 工程地址: 上海北路与 104 国道交叉口 结构类型: 框剪 建筑类别 民用 建筑层数: 十一层 建筑面积: 13443
8㎡ 抗震设防烈度: 6 度 结构使用年限: 50 年二、 保温工程施工时间计划 分部工程名称 计划开工时间 屋面: 2024 年 10 月 门窗: 2024 年 6 月 墙体: 2024 年 5 月 三、工程节能设计说明 (一)屋面做法:30 厚挤塑聚苯板保温
(二)外墙做法:外墙体为 200 厚蒸压加气砼砌块,导热系数≤0

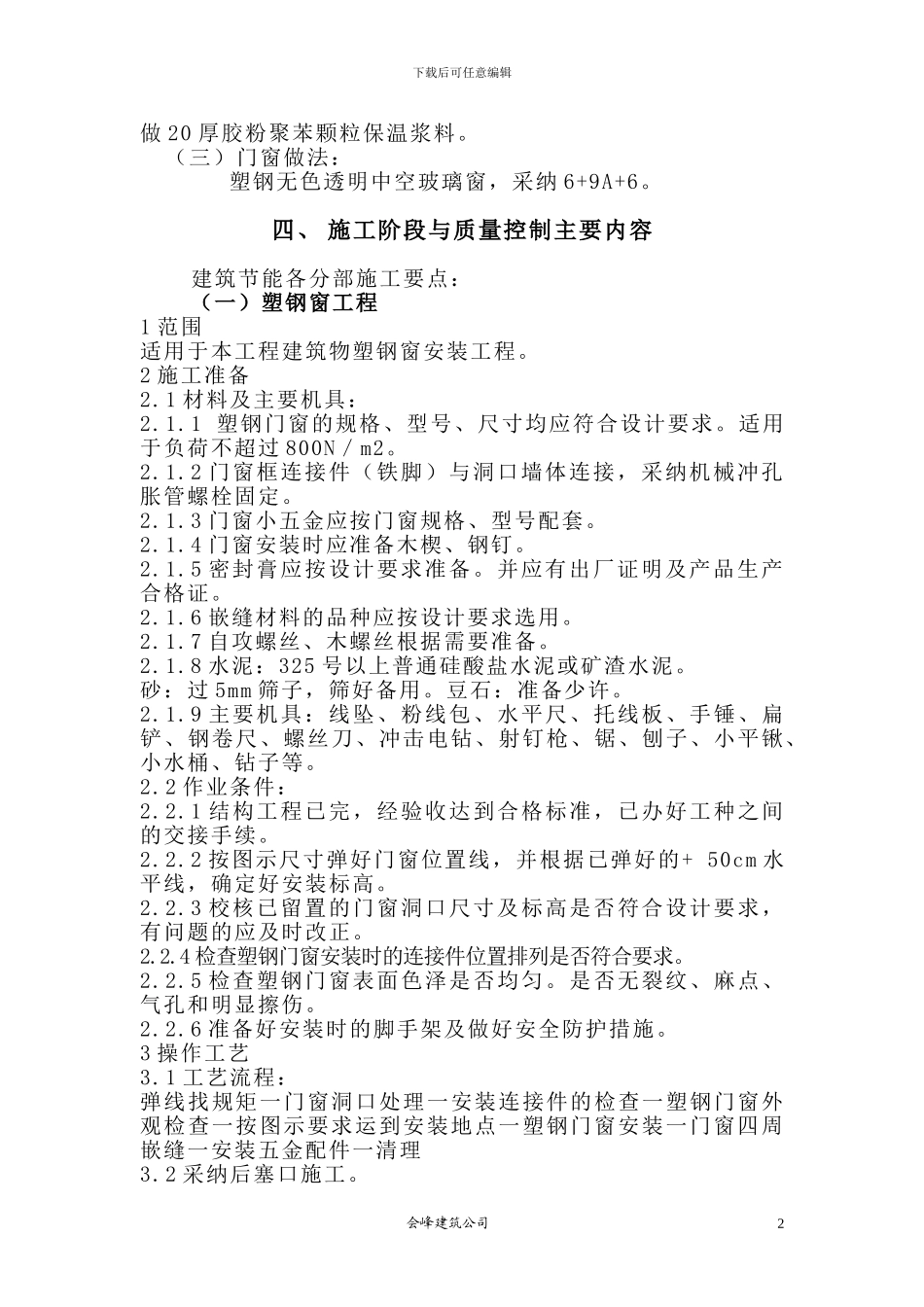

15,外会峰建筑公司1下载后可任意编辑做 20 厚胶粉聚苯颗粒保温浆料
(三)门窗做法: 塑钢无色透明中空玻璃窗,采纳 6+9A+6
四、 施工阶段与质量控制主要内容 建筑节能各分部施工要点: (一)塑钢窗工程1 范围适用于本工程建筑物塑钢窗安装工程

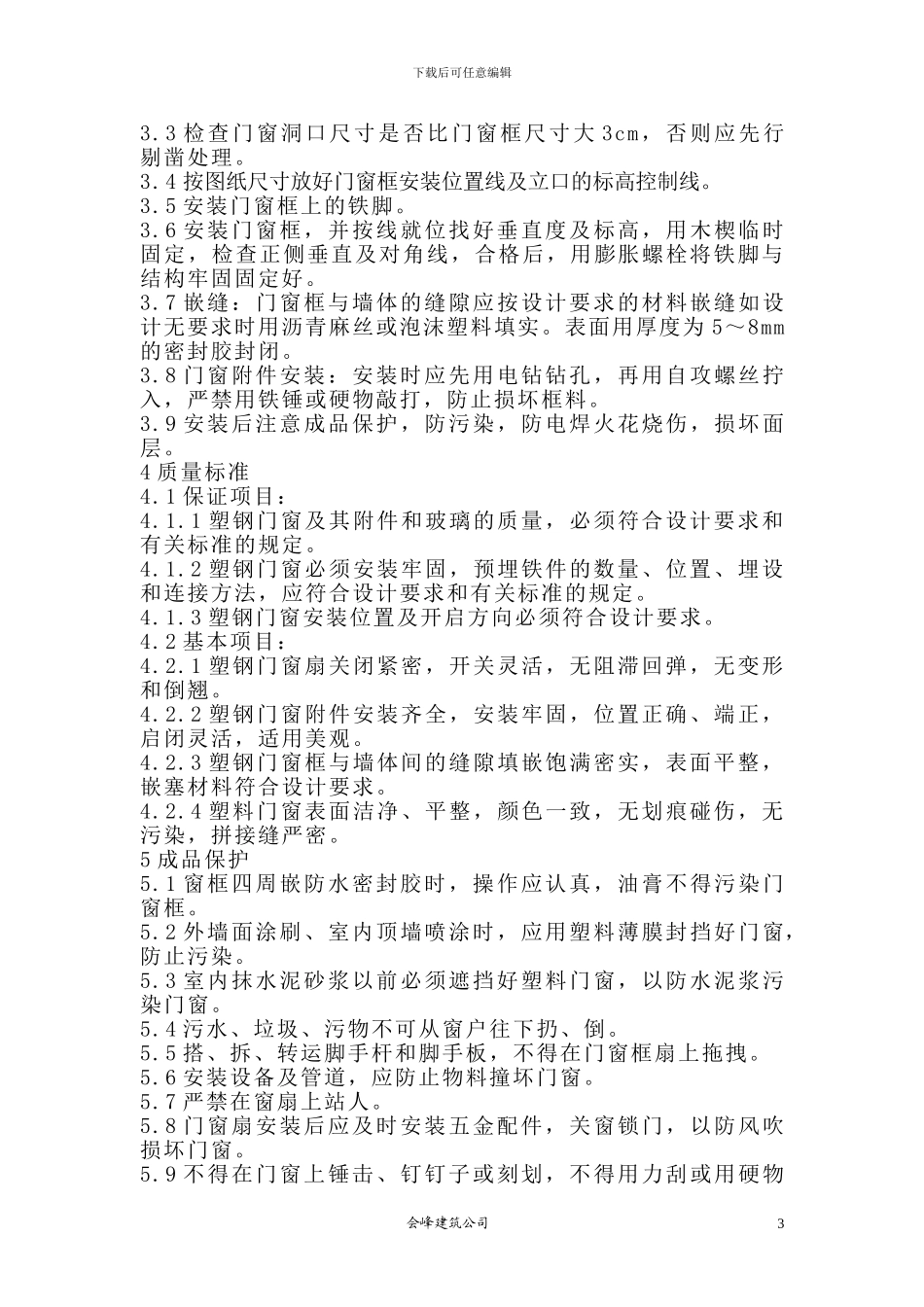

2 施工准备2
1 材料及主要机具:2
1 塑钢门窗的规格、型号、尺寸均应符合设计要求
适用于负荷不超过 800N/m2
2 门窗框连接件(铁脚)与洞口墙体连接,采纳机械冲孔胀管螺栓固定
3 门窗小五金应按门窗规格、型号配套
4 门窗安装时应准备木楔、钢钉
5 密封膏应按设计要求准备
并应有出厂证明及产品生产合格证
6 嵌缝材料的品种应按设计要求选用
7 自攻螺丝、木螺丝根据需要准备
8 水泥:325 号以上普通硅酸盐水泥或矿渣水泥
砂:过 5mm 筛子,筛好备用
豆石:准备少许
9 主要机具:线坠、粉线包、水平尺、托线板、手锤、扁铲、钢卷尺、螺丝刀、冲击电钻、射钉枪、锯、刨子、小平锹
