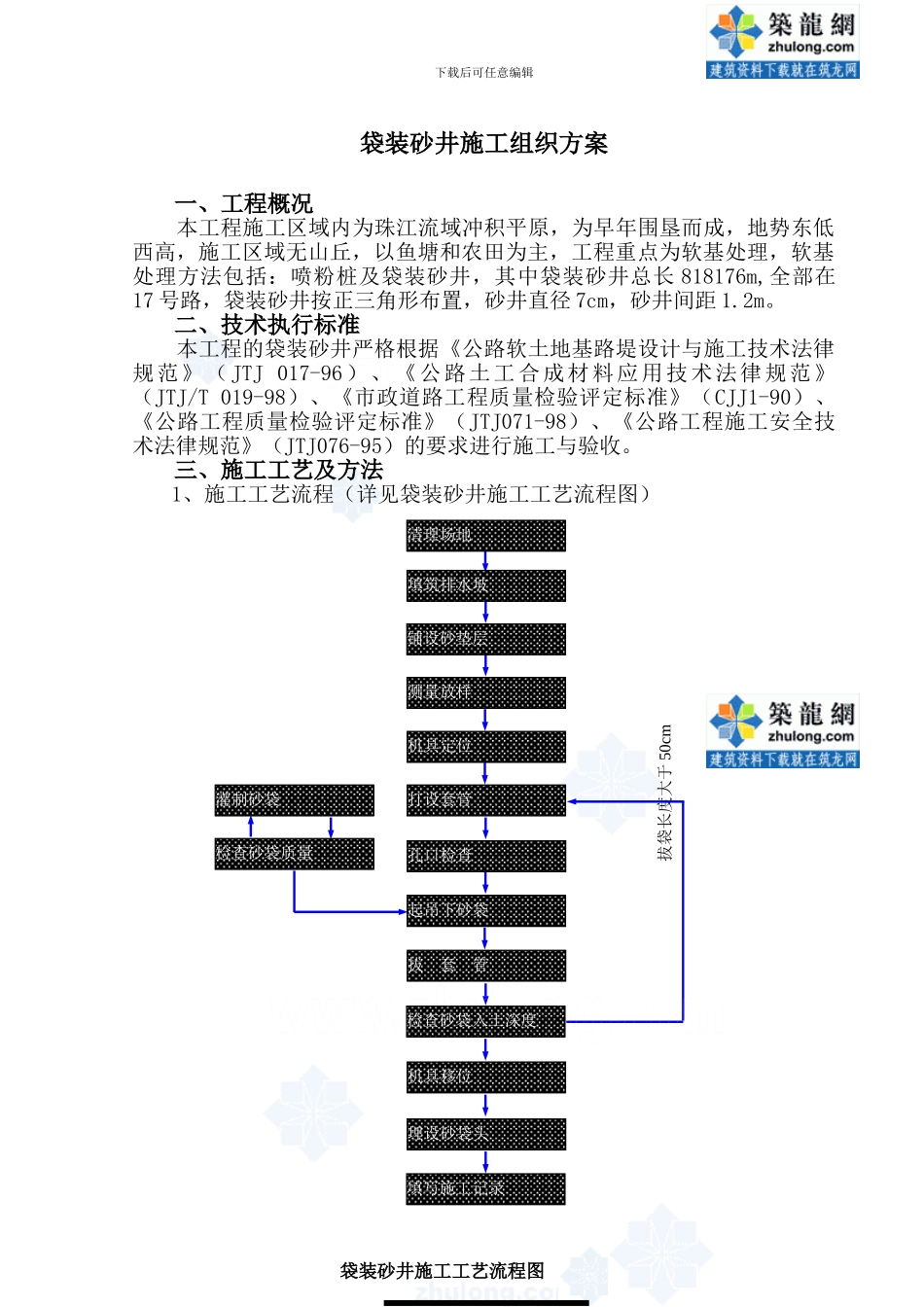

下载后可任意编辑袋装砂井施工组织方案一、工程概况本工程施工区域内为珠江流域冲积平原,为早年围垦而成,地势东低西高,施工区域无山丘,以鱼塘和农田为主,工程重点为软基处理,软基处理方法包括:喷粉桩及袋装砂井,其中袋装砂井总长 818176m,全部在17 号路,袋装砂井按正三角形布置,砂井直径 7cm,砂井间距 1
二、技术执行标准本工程的袋装砂井严格根据《公路软土地基路堤设计与施工技术法律规范》(JTJ 017-96)、《公路土工合成材料应用技术法律规范》(JTJ/T 019-98)、《市政道路工程质量检验评定标准》(CJJ1-90)、《公路工程质量检验评定标准》(JTJ071-98)、《公路工程施工安全技术法律规范》(JTJ076-95)的要求进行施工与验收

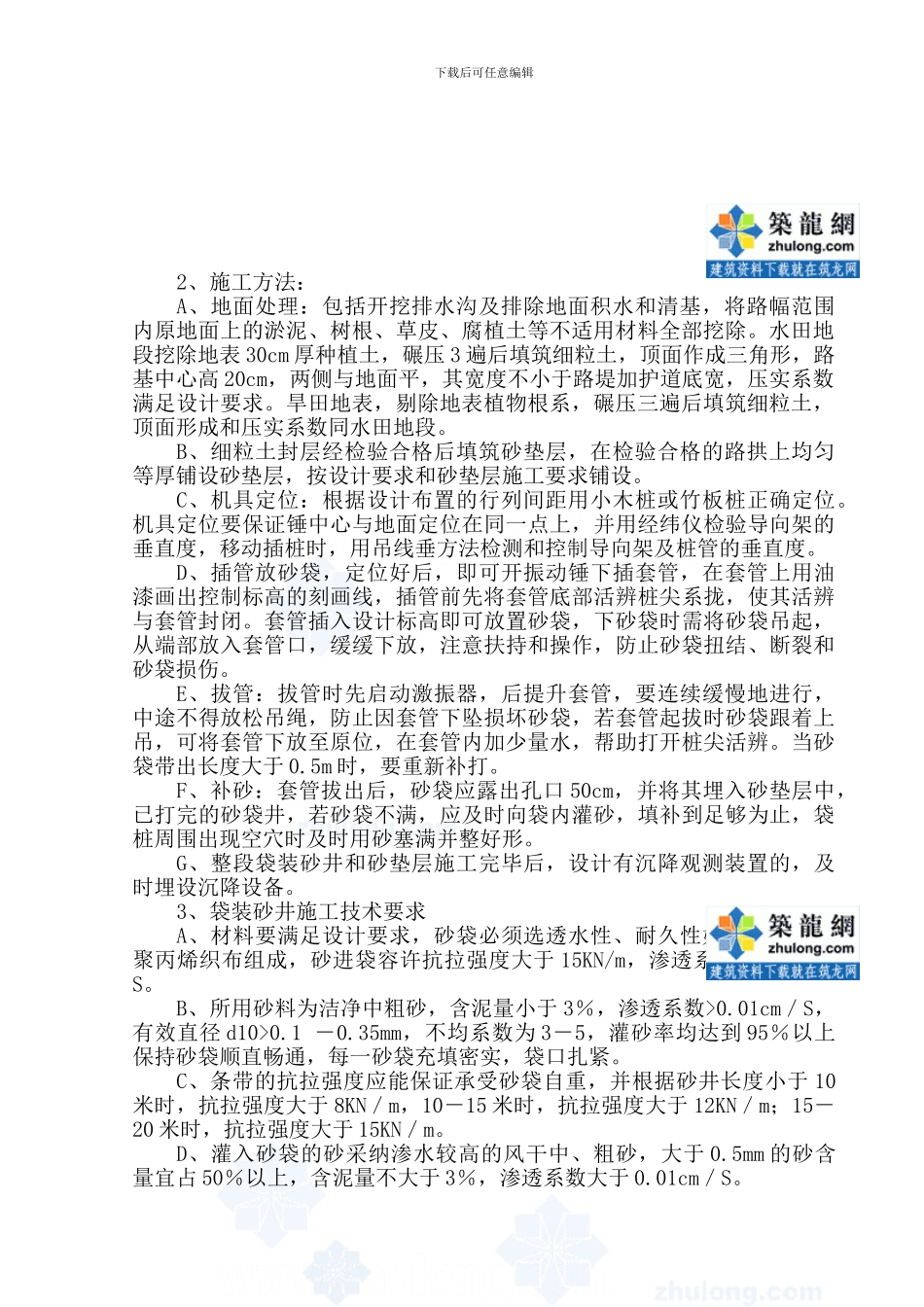

三、施工工艺及方法1、施工工艺流程(详见袋装砂井施工工艺流程图) 袋装砂井施工工艺流程图拔袋长度大于 50cm清理场地填筑排水坡铺设砂垫层测量放样机具定位打设套管灌制砂袋孔口检查检查砂袋质量起吊下砂袋拔 套 管检查砂袋入土深度机具移位埋设砂袋头填写施工记录下载后可任意编辑 2、施工方法:A、地面处理:包括开挖排水沟及排除地面积水和清基,将路幅范围内原地面上的淤泥、树根、草皮、腐植土等不适用材料全部挖除
水田地段挖除地表 30cm 厚种植土,碾压 3 遍后填筑细粒土,顶面作成三角形,路基中心高 20cm,两侧与地面平,其宽度不小于路堤加护道底宽,压实系数满足设计要求
旱田地表,剔除地表植物根系,碾压三遍后填筑细粒土,顶面形成和压实系数同水田地段
B、细粒土封层经检验合格后填筑砂垫层,在检验合格的路拱上均匀等厚铺设砂垫层,按设计要求和砂垫层施工要求铺设
C、机具定位:根据设计布置的行列间距用小木桩或竹板桩正确定位

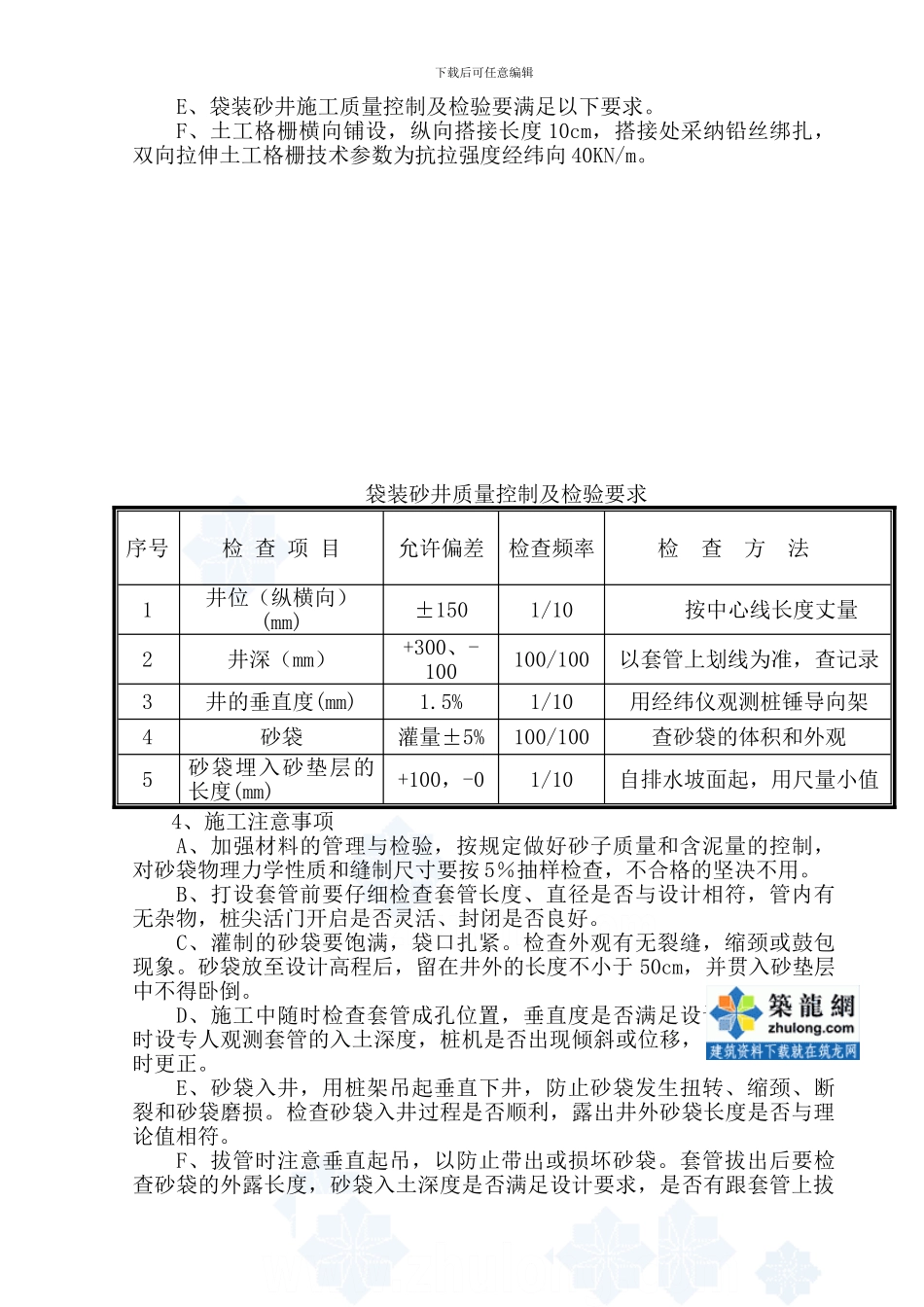

机具定位要保证锤中心与地面定位在同一点上,并用经纬仪检验导向架的垂直度,移动插桩时,用吊线垂方法检测和控制
