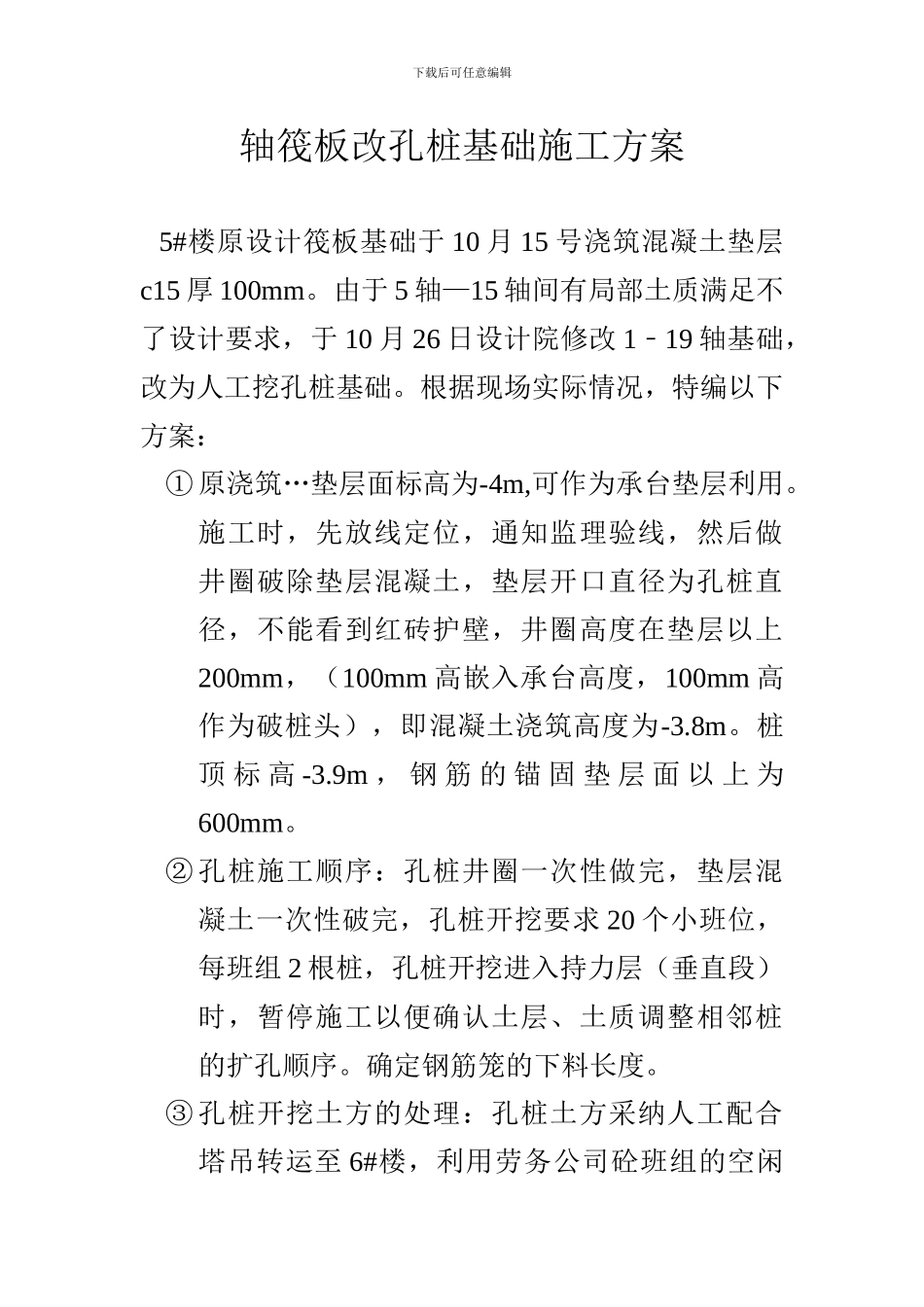

下载后可任意编辑轴筏板改孔桩基础施工方案 5#楼原设计筏板基础于 10 月 15 号浇筑混凝土垫层c15 厚 100mm
由于 5 轴—15 轴间有局部土质满足不了设计要求,于 10 月 26 日设计院修改 1﹣19 轴基础,改为人工挖孔桩基础
根据现场实际情况,特编以下方案:① 原浇筑…垫层面标高为-4m,可作为承台垫层利用
施工时,先放线定位,通知监理验线,然后做井圈破除垫层混凝土,垫层开口直径为孔桩直径,不能看到红砖护壁,井圈高度在垫层以上200mm,(100mm 高嵌入承台高度,100mm 高作为破桩头),即混凝土浇筑高度为-3
桩顶 标 高 -3
9m , 钢 筋 的 锚 固 垫 层 面 以 上 为600mm
② 孔桩施工顺序:孔桩井圈一次性做完,垫层混凝土一次性破完,孔桩开挖要求 20 个小班位,每班组 2 根桩,孔桩开挖进入持力层(垂直段)时,暂停施工以便确认土层、土质调整相邻桩的扩孔顺序
确定钢筋笼的下料长度

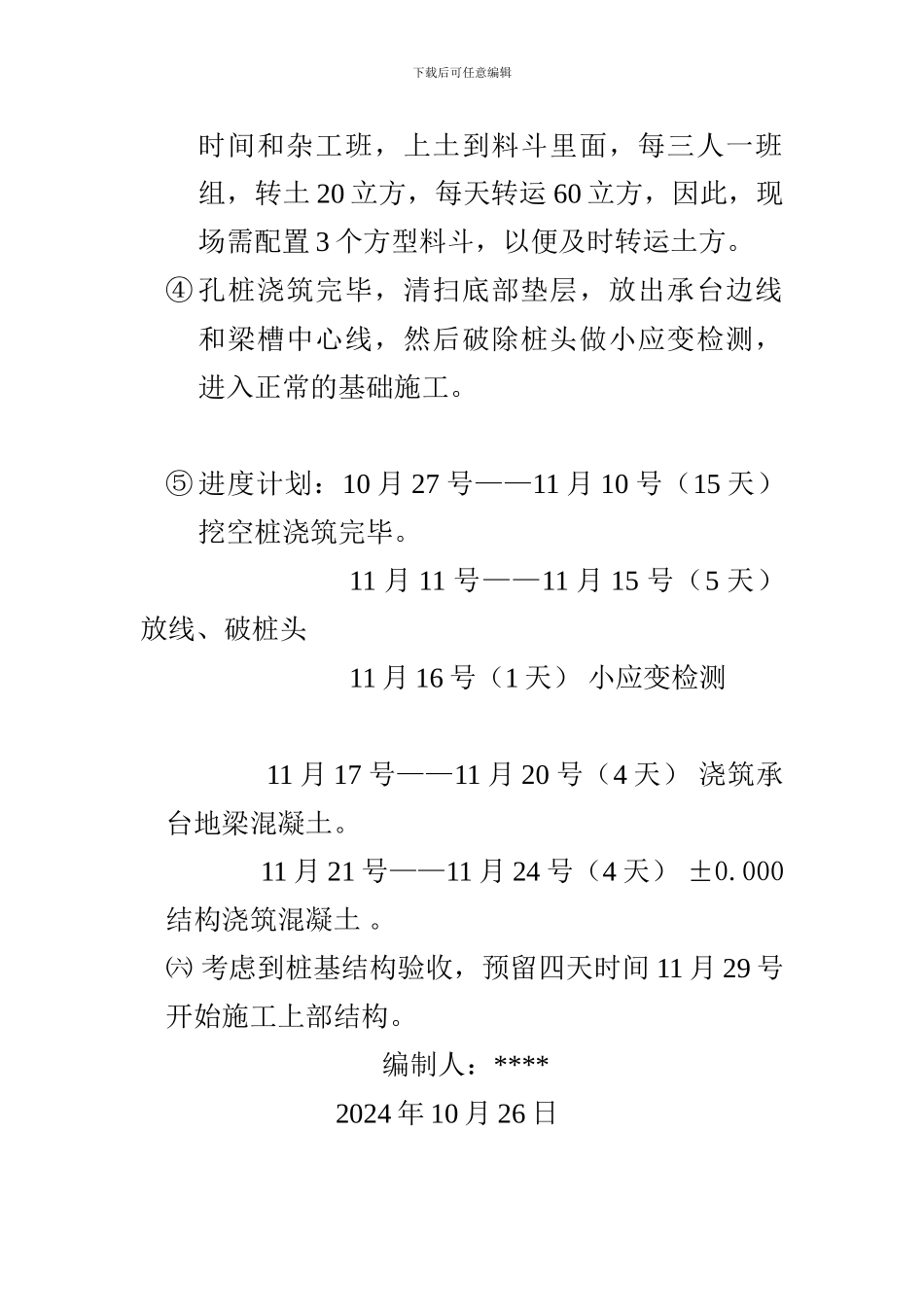

③ 孔桩开挖土方的处理:孔桩土方采纳人工配合塔吊转运至 6#楼,利用劳务公司砼班组的空闲下载后可任意编辑时间和杂工班,上土到料斗里面,每三人一班组,转土 20 立方,每天转运 60 立方,因此,现场需配置 3 个方型料斗,以便及时转运土方
④ 孔桩浇筑完毕,清扫底部垫层,放出承台边线和梁槽中心线,然后破除桩头做小应变检测,进入正常的基础施工
⑤ 进度计划:10 月 27 号——11 月 10 号(15 天)挖空桩浇筑完毕
11 月 11 号——11 月 15 号(5 天)放线、破桩头 11 月 16 号(1 天) 小应变检测 11 月 17 号——11 月 20 号(4 天) 浇筑承台地梁混凝土
11 月 21 号——11 月 24 号(4 天) ±0
000结构浇筑混凝土
㈥ 考虑到桩基结构验收,预留四天时间 11 月 29 号开始施工
