下载后可任意编辑1 工程概况汉口北国际商品交易中心轻纺城工程位于武汉市盘龙城经济开发区巨龙大道西侧,北临酒店用品市场
本工程总建筑面积约 35
9 万平方米,裙房共六层(含架空层),约 30 万平方米,建筑高度为 24 米;塔楼共 23 层,建筑面积约5
9 万平方米,建筑高度为 80 米
本工程基础采纳人工挖孔墩,裙房部分拟采纳框架结构,塔楼部分拟采纳框剪结构
轻纺城结构安全等级为二级,建筑抗震设防类别为丙类,工程重要性等级为二级,场地复杂程度为二级,地基复杂程度等级为二级,岩土工程勘察等级为乙类
工程开工时间:暂定为 2024 年 6 月 16 日(具体开工时间以桩基工程全部完工验收合格和甲方开工令为准)
工程完工时间:裙楼部分,我方自行施工内容必须在 2024 年 11 月 16 日前全部完工,交付甲方;塔楼部分,我方必须在 2024 年 5 月 16 日前主体封顶,在 2024 年 8 月 16 日前完成合同内我方自行施工部分,交付甲方
2 编制依据序号名称1汉口北国际商品交易中心轻纺城施工图纸2《工程测量法律规范》GB50026-20243《建筑施工手册》(第四版)4《地基与基础工程施工及验收法律规范》 GB50202-20245《建筑工程施工质量验收统一标准》 GB50300-20013 本工程测量技术特征(1)本工程单层面积大,约 5 万平方米
建筑东西长 227
南北长226
6 米,测量控制网精度要求高
(2)结构施工分区多,随着施工区的展开,各区的高度不一样,将影响施 1下载后可任意编辑工放样的通视要求
(3)大面积楼地面找平工作成为难点,楼层标高控制要求高

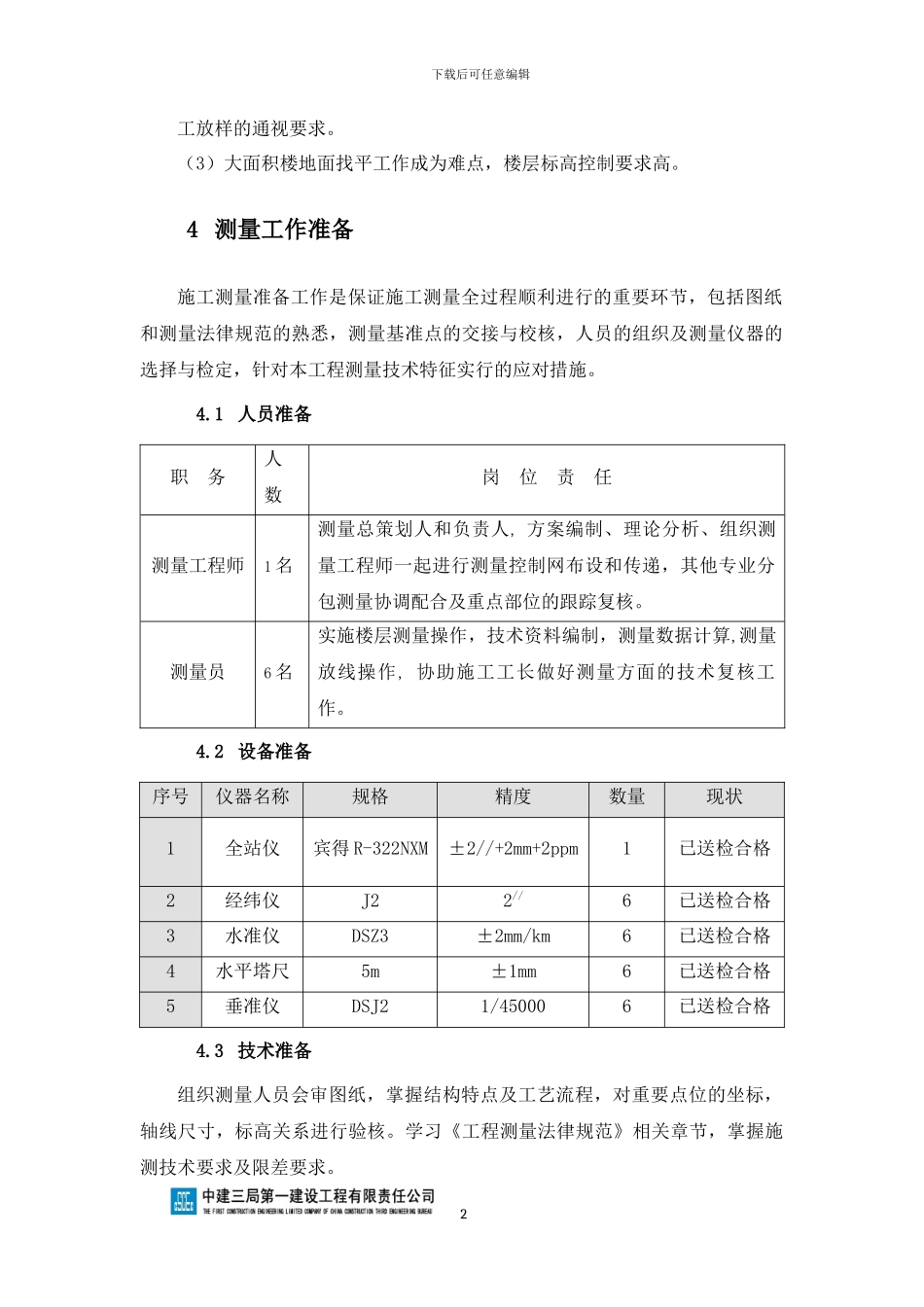

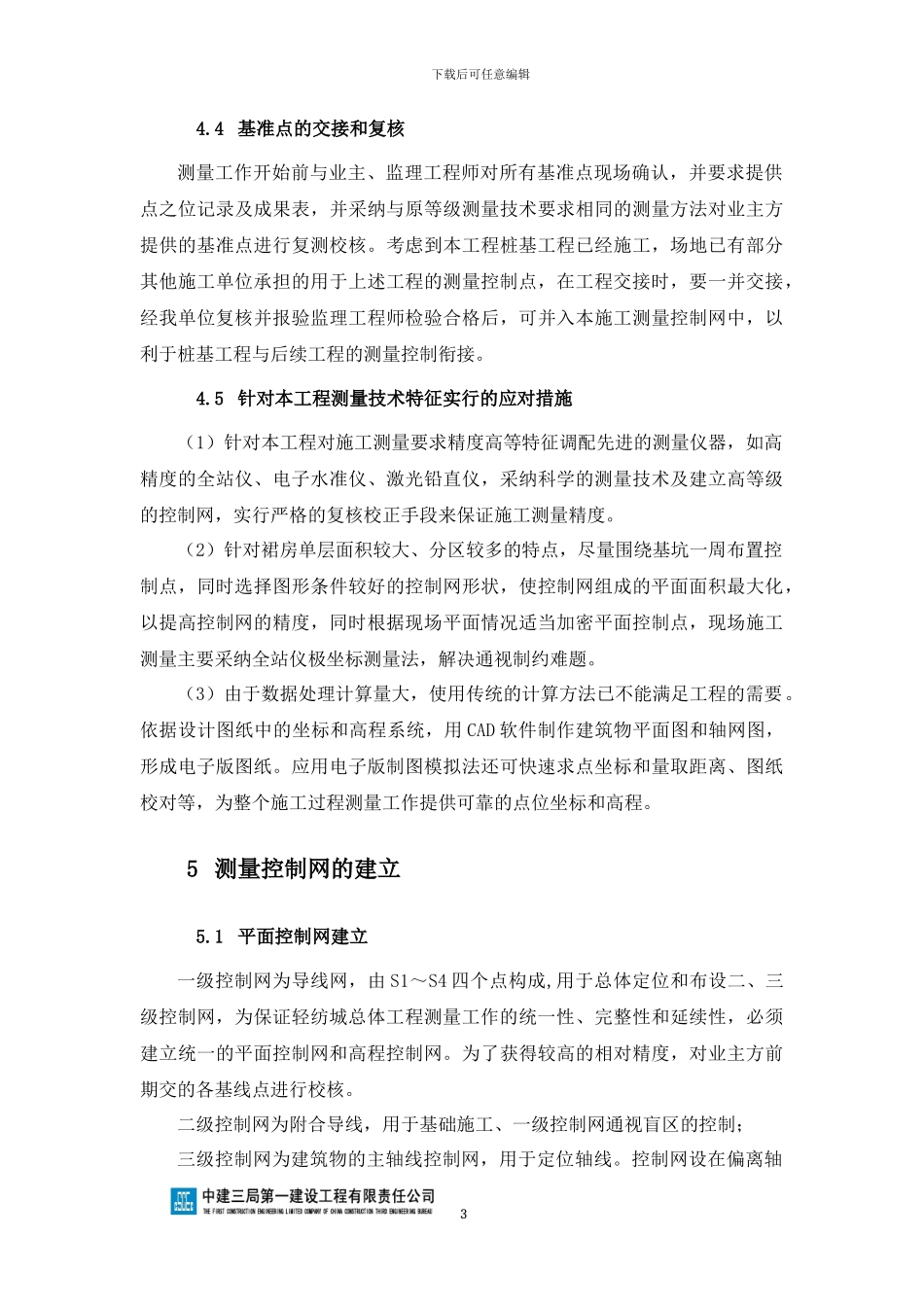

4 测量工作准备施工测量准备工作是保证施工测量全过程顺利进行的重要环节,包括图纸和测量法律规范的熟悉,测量基准点的交接与校核,人员的组织及测量仪器的选择与检定,针对本工程测量技术特征实行的应
