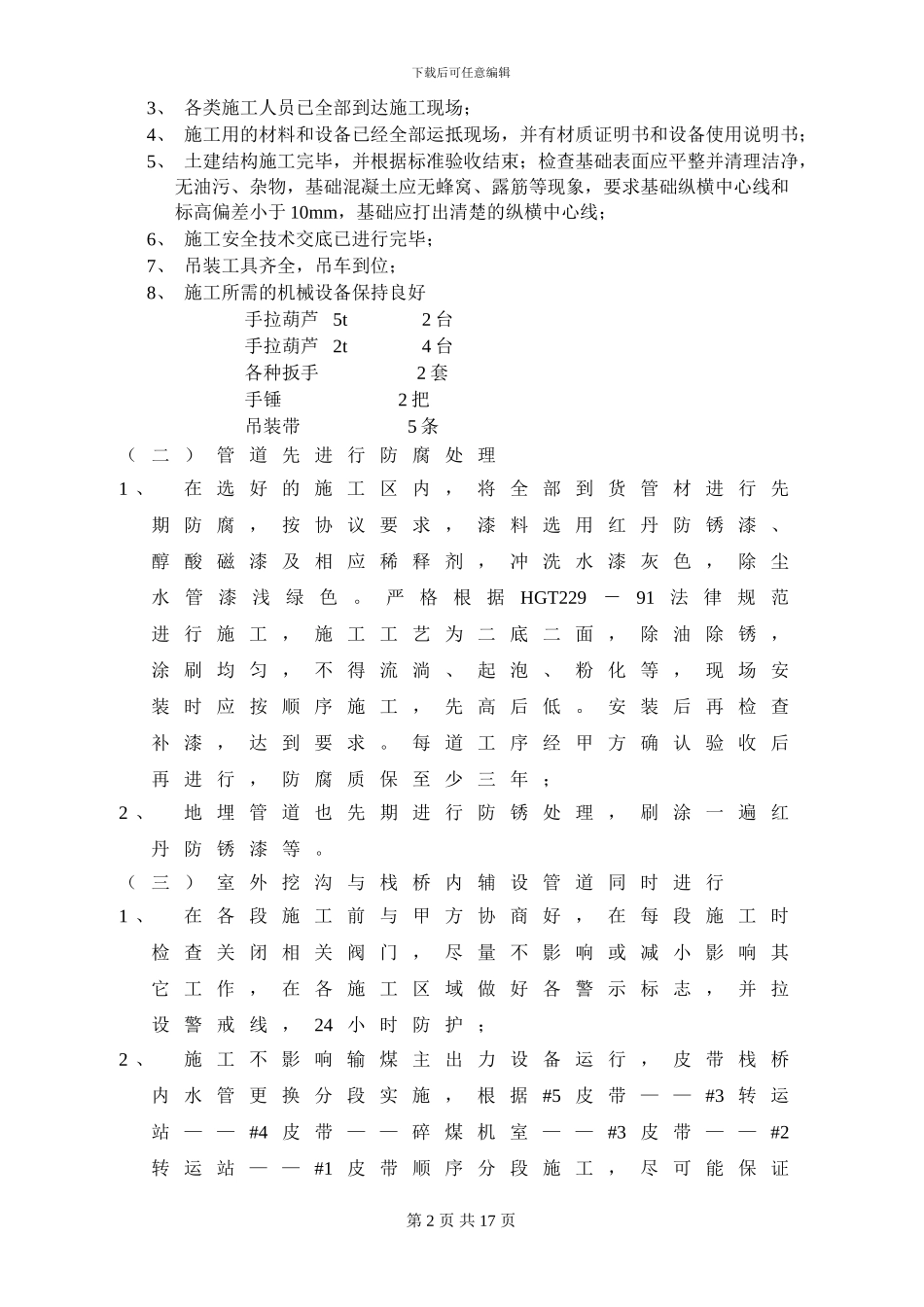

下载后可任意编辑生 产 技 术 部 - 067设 备 检 修 、 改 造 、 试 验 技 术 方案编 号 :专 业 :批 准 :审 核 :初 审 :编 写 : 赵 士 军项 目 名 称 : 输 煤 冲 洗 水 除 尘 水 系 统 改 造 施 工 方 案一 、 简 介甲 方 输 煤 #1—5皮 带 栈 桥 、 转 运 站 、 碎 煤 机 室 内的 系 统 冲 洗 水 干 管 年 久 腐 蚀 , 渗 水 、 漏 水 点 多 ,室 外 沿 电 缆 沟 旁 地 埋 的 冲 洗 水 、 喷 雾 除 尘 水 干 管也 已 锈 蚀 漏 水 , 造 成 电 缆 沟 内 积 水 常 年 不 断 , 已难 负 使 用 , 严 重 影 响 输 煤 皮 带 设 备 的 安 全 运 行 ,现 需 要 更 换 改 造#1.3.4.5 带 栈 桥 、 #2 、 3 转 运 站 、 翻车 机 室 、 碎 煤 机 室 内 冲 洗 水 干 管 和 室 外 地 埋 两 种干 管 等 , 消 除 此 隐 患 。二 、 存 在 的 问 题 为 保 证 现 场 日 常 冲 洗 作 业 要 求 , 皮 带 栈 桥 内水 管 更 换 分 段 实 施 , 须 做 好 占 用 通 道 安 全 隔 离 。地 埋 冲 洗 水 管 线 及 除 尘 管 线 施 工 过 程 中 , 两 西 煤场 间 禁 车 辆 通 行 。 由 于 地 下 情 况 复 杂 , 所 有 开 挖一 律 用 人 工 开 挖 , 防 止 伤 及 地 下 其 它 管 线 及 线 路 ,开 挖 前 用 盖 板 将 管 道 沟 旁 的 水 沟 盖 住 。 据 此 列 出分 步 施 工 方 案 , 并 保 证 措 施 落 实 。三 、 技 术 方 案(一)应具备的施工条件:1、 施工图纸全部到达施工现场并经过图纸会审;2、 施工作业指导书已编制并完成所有报批手续;第 1 页 共 17 页下载后可任意编辑3、 各类施工人员已全部到达施工现场;4、 施工用的材料和设备已经全部运抵现场,并有材质证明书和设备使用说明书;5、 土建结构施工完毕,并根据标准验收结束;检查基础表面应平整并清理洁净,无油污、杂物,基础混凝土应无蜂窝、露筋等现象,要求基础纵横中心线和标高偏差小于 10mm,基础应打出清楚的纵横中心线;6、 施工安全技术交底已进行完毕;7、 吊装工具齐全,吊车到位; 8、 施工所需的机械设...
