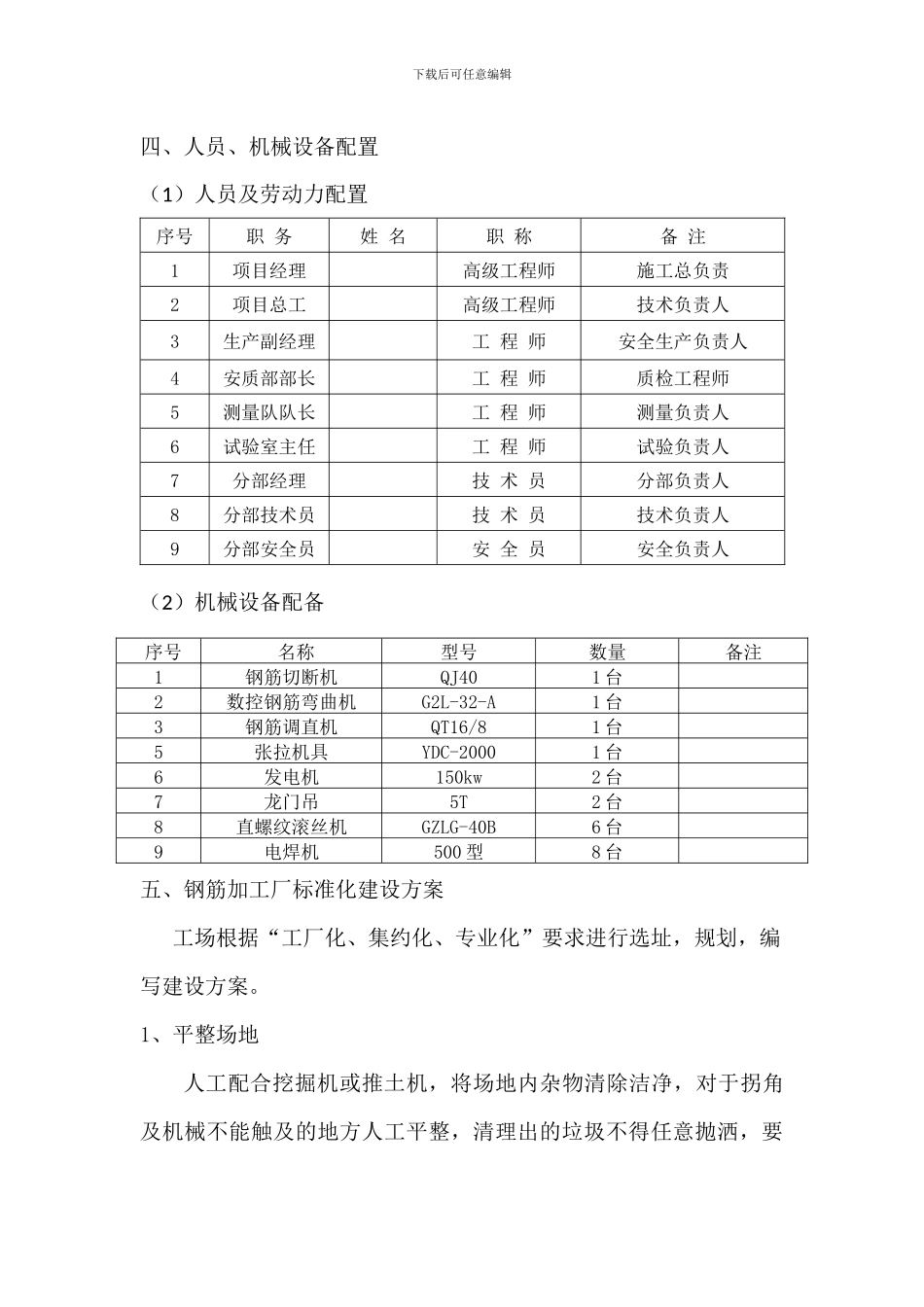

下载后可任意编辑钢筋加工厂施工方案一、工程概况 沪杭高铁 4 标三分部起讫桩号为 K209+350~K221+650,主线长为 12.3Km,标段起点位于竹溪县中锋镇,路线中经中峰镇,终点位于蒋家堰镇。主要工程量包括挖方、填方、主线桥 7 座、互通交叉 1座等。钢筋加工厂位于 K218+050,临近省道,交通方便。所有场地均采纳 20cm 厚的 C25 混凝土进行硬化处理,钢筋加工场长 60 米,宽 40 米,占地面积 2400m2,成品供应全线桩基、承台、立柱、连续梁钢筋等。用地情况及位置见《钢筋加工厂平面布置示意图》。 二、编制原则 1、钢筋加工场建设符合国家强制性标准、业主和本局项目标准化等相关管理办法规定。 2、钢筋加工场建设规模符合施工使用要求,具备足够的原材料及半成品存放空间。 3、钢筋加工场建设应体现标准、节约用地、节约投资、环保节能、合理有用的原则。 三、编制依据 1、《————招标文件》; 2、根据合同段钢筋加工场建设标准; 3、《————投标文件》; 4、《铁路工程质量检验评定标准》; 5、《铁路钢筋混凝土及预应力混凝土桥涵设计法律规范》; 下载后可任意编辑四、人员、机械设备配置 (1)人员及劳动力配置序号职 务姓 名职 称备 注1项目经理高级工程师施工总负责2项目总工高级工程师技术负责人3生产副经理工 程 师安全生产负责人4安质部部长工 程 师质检工程师5测量队队长工 程 师测量负责人6试验室主任工 程 师试验负责人7分部经理技 术 员分部负责人8分部技术员技 术 员技术负责人9分部安全员安 全 员安全负责人(2)机械设备配备序号名称型号数量备注1钢筋切断机QJ401 台2数控钢筋弯曲机G2L-32-A1 台3钢筋调直机QT16/81 台5张拉机具YDC-20001 台6发电机150kw2 台7龙门吊5T2 台8直螺纹滚丝机GZLG-40B6 台9电焊机500 型8 台五、钢筋加工厂标准化建设方案 工场根据“工厂化、集约化、专业化”要求进行选址,规划,编写建设方案。 1、平整场地 人工配合挖掘机或推土机,将场地内杂物清除洁净,对于拐角及机械不能触及的地方人工平整,清理出的垃圾不得任意抛洒,要下载后可任意编辑集中清理,倾倒在指定位置,场内便道及钢筋原材料堆放区需将场地反挖压实,厚度控制在 30cm。2、场地硬化 场地平整后,测量放线,预设 0.2%横坡,技术人员对同顶面标高进行控制,铺一层 20cm 厚 C20 砼,砼数量 60*40*0.2=480m3。浇筑过程中严格控制砼厚度及平整度。场地四周设置...
