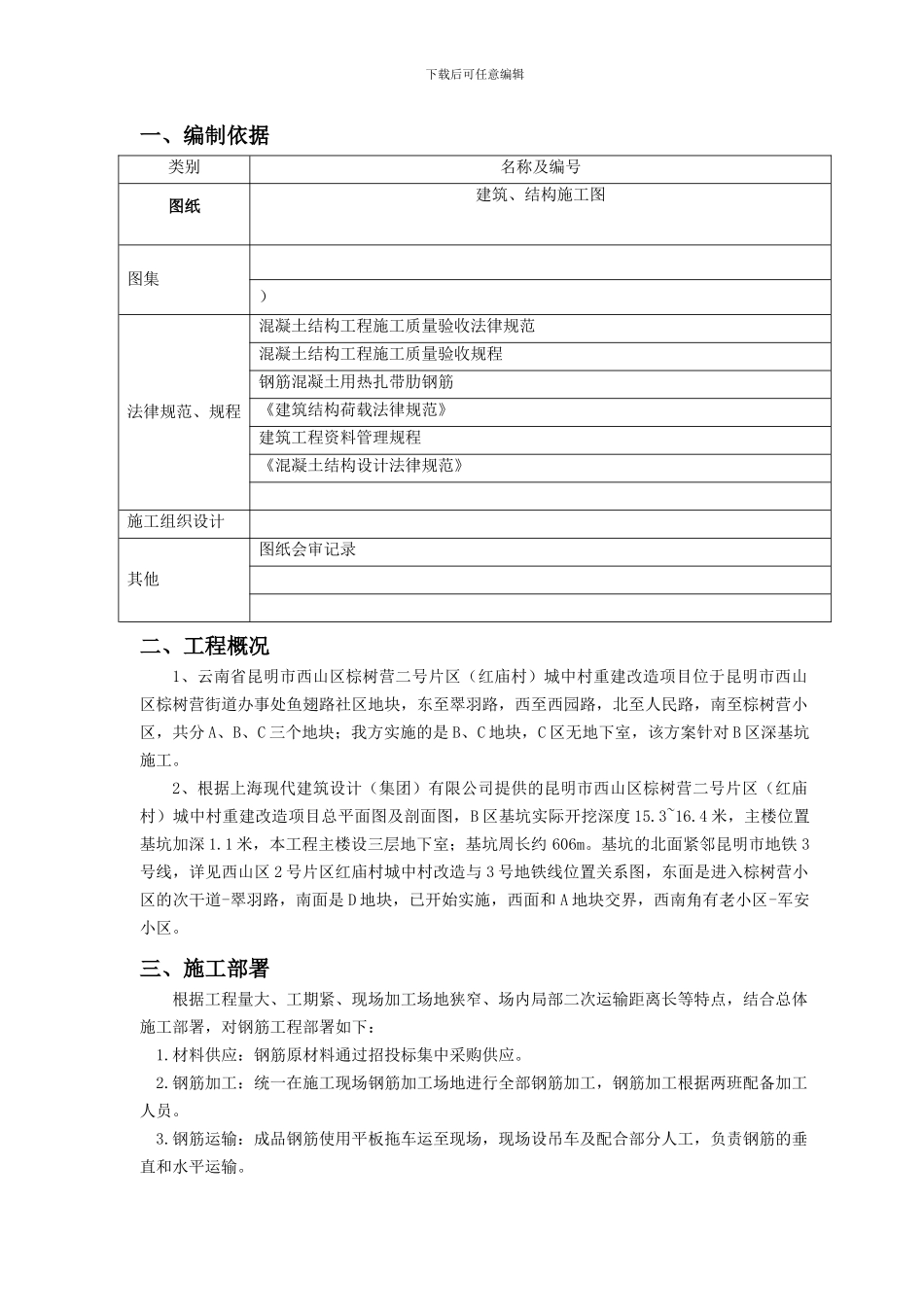

下载后可任意编辑一、编制依据类别名称及编号图纸建筑、结构施工图图集)法律规范、规程混凝土结构工程施工质量验收法律规范混凝土结构工程施工质量验收规程钢筋混凝土用热扎带肋钢筋《建筑结构荷载法律规范》建筑工程资料管理规程 《混凝土结构设计法律规范》施工组织设计其他图纸会审记录二、工程概况1、云南省昆明市西山区棕树营二号片区(红庙村)城中村重建改造项目位于昆明市西山区棕树营街道办事处鱼翅路社区地块,东至翠羽路,西至西园路,北至人民路,南至棕树营小区,共分 A、B、C 三个地块;我方实施的是 B、C 地块,C 区无地下室,该方案针对 B 区深基坑施工
2、根据上海现代建筑设计(集团)有限公司提供的昆明市西山区棕树营二号片区(红庙村)城中村重建改造项目总平面图及剖面图,B 区基坑实际开挖深度 15
4 米,主楼位置基坑加深 1
1 米,本工程主楼设三层地下室;基坑周长约 606m
基坑的北面紧邻昆明市地铁 3号线,详见西山区 2 号片区红庙村城中村改造与 3 号地铁线位置关系图,东面是进入棕树营小区的次干道-翠羽路,南面是 D 地块,已开始实施,西面和 A 地块交界,西南角有老小区-军安小区

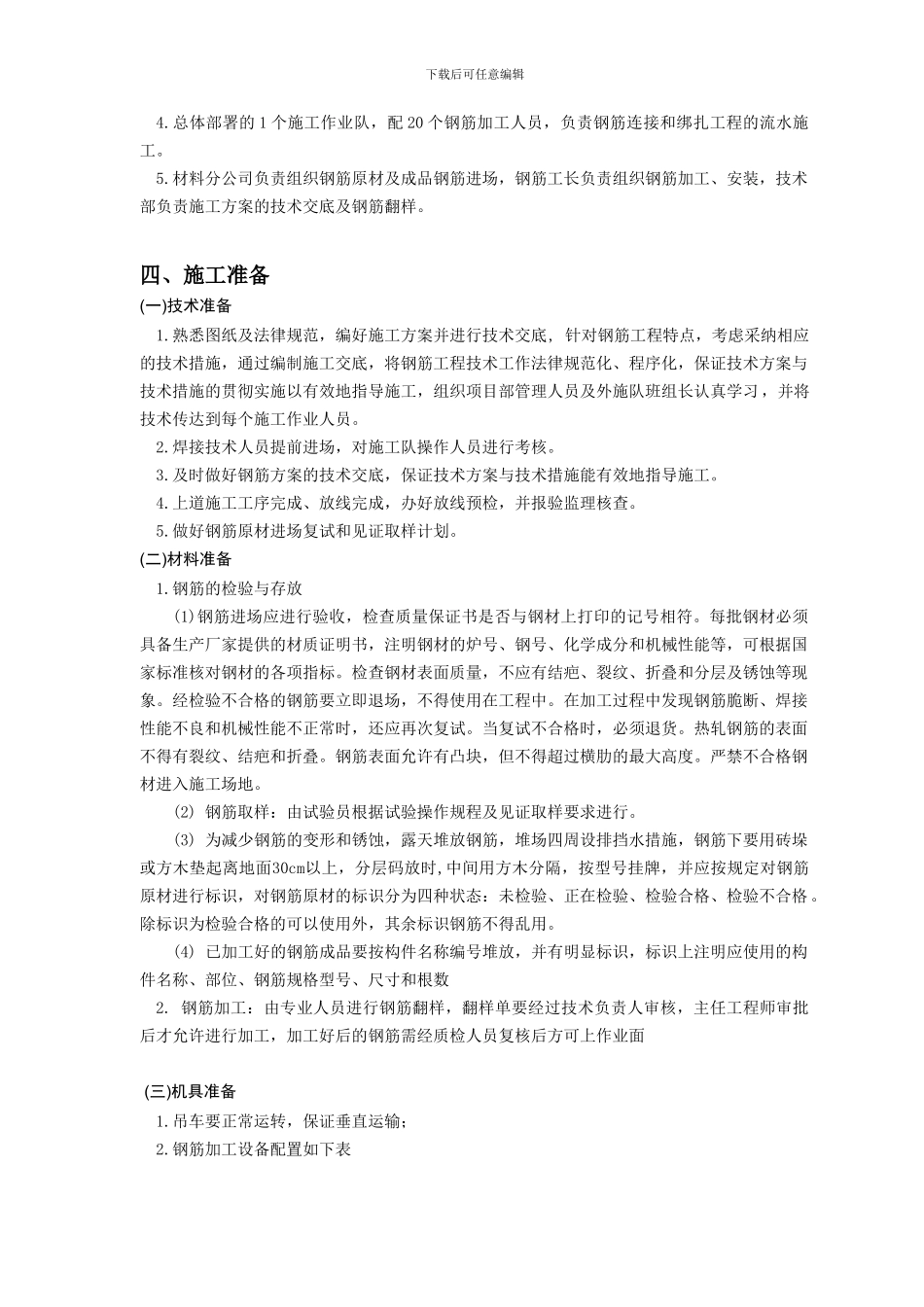

三、施工部署根据工程量大、工期紧、现场加工场地狭窄、场内局部二次运输距离长等特点,结合总体施工部署,对钢筋工程部署如下:1
材料供应:钢筋原材料通过招投标集中采购供应
钢筋加工:统一在施工现场钢筋加工场地进行全部钢筋加工,钢筋加工根据两班配备加工人员
钢筋运输:成品钢筋使用平板拖车运至现场,现场设吊车及配合部分人工,负责钢筋的垂直和水平运输
下载后可任意编辑4
总体部署的 1 个施工作业队,配 20 个钢筋加工人员,负责钢筋连接和绑扎工程的流水施工
材料分公司负责组织钢筋原材及成品钢筋进场,钢筋工长负责组织钢筋加工、安装,技术部负责施工方案的技术交底及钢筋翻样
四、施工准备(
