一、基础钢筋绑扎1
底板钢筋绑扎时,先绑扎集水坑、电梯基坑的底部钢筋,然后绑扎其它部位的底板钢筋,在防水保护层上弹出钢筋的位置线,按弹出的钢筋位置线,基础底板的下部先铺短向,后铺长向

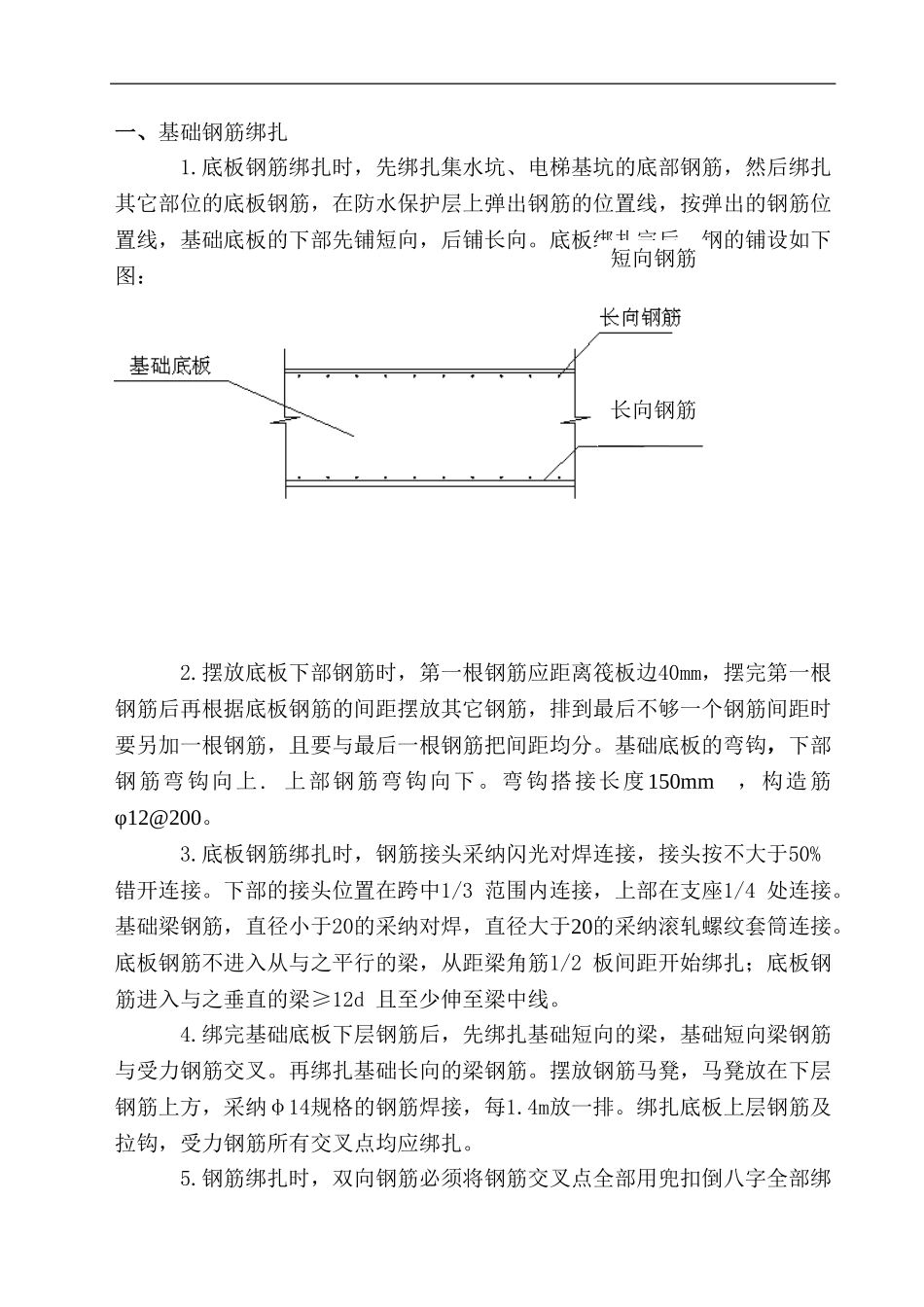

底板绑扎完后,钢的铺设如下图:2
摆放底板下部钢筋时,第一根钢筋应距离筏板边40mm,摆完第一根钢筋后再根据底板钢筋的间距摆放其它钢筋,排到最后不够一个钢筋间距时要另加一根钢筋,且要与最后一根钢筋把间距均分
基础底板的弯钩,下部钢筋弯钩向上
上部钢筋弯钩向下
弯钩搭接长度 150mm,构造筋φ12@200
底板钢筋绑扎时,钢筋接头采纳闪光对焊连接,接头按不大于50%错开连接
下部的接头位置在跨中1/3 范围内连接,上部在支座1/4 处连接
基础梁钢筋,直径小于20的采纳对焊,直径大于20的采纳滚轧螺纹套筒连接
底板钢筋不进入从与之平行的梁,从距梁角筋1/2 板间距开始绑扎;底板钢筋进入与之垂直的梁≥12d 且至少伸至梁中线
绑完基础底板下层钢筋后,先绑扎基础短向的梁,基础短向梁钢筋与受力钢筋交叉
再绑扎基础长向的梁钢筋
摆放钢筋马凳,马凳放在下层钢筋上方,采纳φ14规格的钢筋焊接,每1
绑扎底板上层钢筋及拉钩,受力钢筋所有交叉点均应绑扎
钢筋绑扎时,双向钢筋必须将钢筋交叉点全部用兜扣倒八字全部绑长向钢筋短向钢筋下载后可任意编辑扎,不得跳扣绑扎,底板砼保护层用60㎜×60㎜×40㎜厚水泥砂浆垫块,垫块厚度等于钢筋保护层厚度40mm,按每0
6m距离梅花型摆放
四周剪力墙、柱一次插到-0
007m ;中间剪力墙、柱预留插筋
柱插筋按04G101-3第32页柱插筋构造(一)作、剪力墙插按04G101-3第32页墙竖向钢筋插筋构造中(基础梁底与基础板底一平)
根据弹好的墙柱位置线,将伸入基础的插筋绑扎牢固,插入基础的长度要符合设计要求,其上端绑扎定位筋以保证甩筋垂直,不歪斜
