】钢筋砼圆管涵施工方案(K4+000 1-Φ0
5m)一、工程概况 1、工程概况 K4+000 涵洞工程为 1-Φ0
5m 钢筋砼圆管涵,与路线右交角为 90 度, 90 度的 C30 砼管身, C20 管基,涵长 32m,洞口的进出口型式均为水井
主要用于排水、灌溉
2、主要工程量:K4+000 钢筋砼圆管涵工程数量表管身 C30 砼R235 级钢筋管基C20 砼 墙身 M7
5 砌片石墙基 M7
5 砌片石进出口浆砌片石水沟挖基土石方砂砾垫层mkgm3m3m3m3m3m3二、 施工准备1、施工准备施工现场清理,施工临时工棚的搭建,场地布置,机械设备的配置
2、施工测量放样涵洞轴线、边桩位置及平面尺寸放样完成,标高核实无误,已报请监理工程师检验认可
3、人员安排投入劳力 15 人/天,在施工段附近分点租用民房,每天安排专车接送工人的上、下班
4、材料选购与运输混凝土采纳商品混凝土,块(片)石选用按就近取材的原则,运输里程短,交通便利第 2 页 共 10 页下载后可任意编辑其技术指标能满足设计要求
5、机械设备挖机一台,东风车两台,泥浆泵一台,发电机一台,350L 砂浆机一台
6、施工场地试验室临时资质已审批,试验人员和各种试验检测仪器已全部到位,具备做各种试验的条件

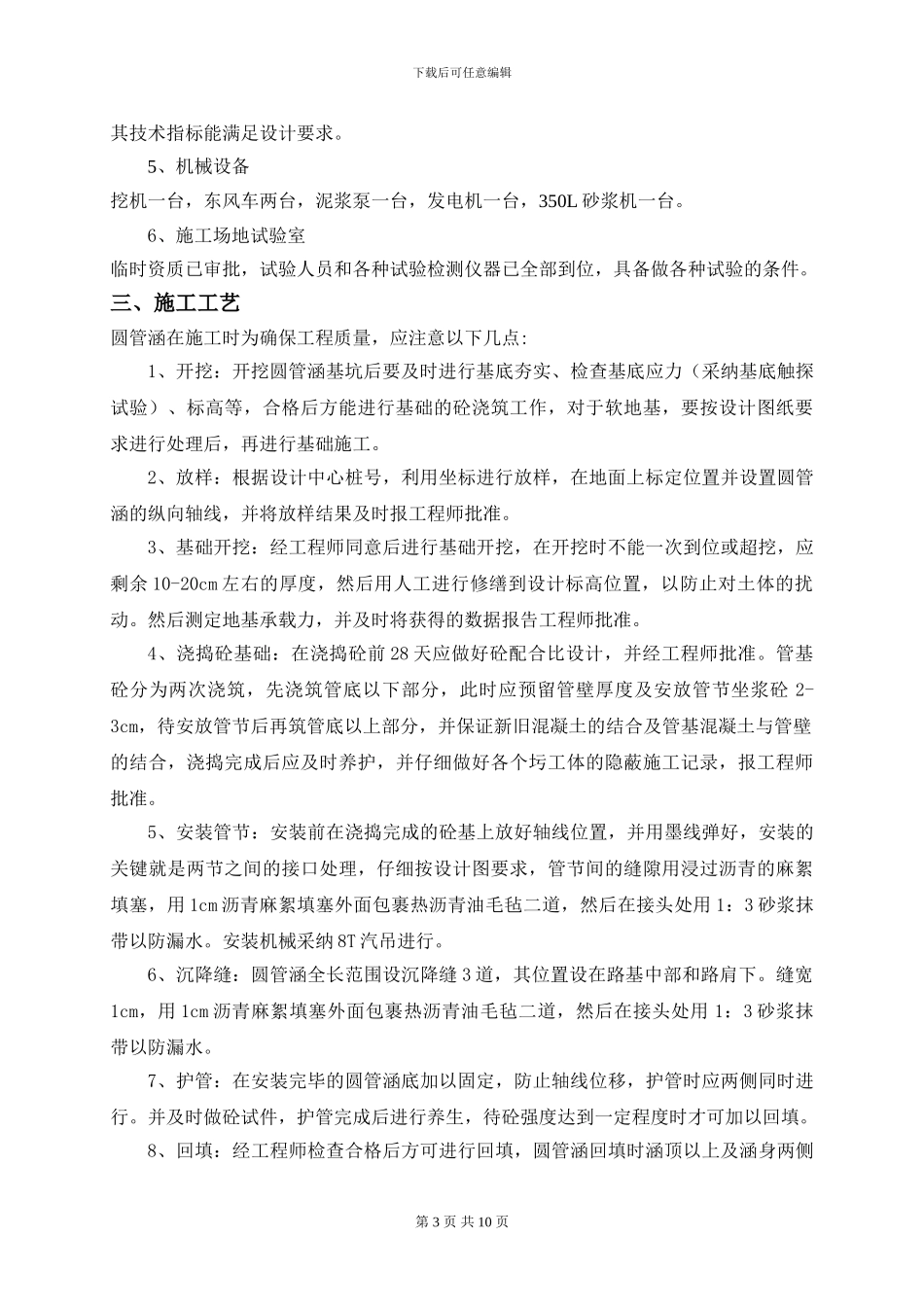

三、施工工艺圆管涵在施工时为确保工程质量,应注意以下几点:1、开挖:开挖圆管涵基坑后要及时进行基底夯实、检查基底应力(采纳基底触探试验)、标高等,合格后方能进行基础的砼浇筑工作,对于软地基,要按设计图纸要求进行处理后,再进行基础施工
2、放样:根据设计中心桩号,利用坐标进行放样,在地面上标定位置并设置圆管涵的纵向轴线,并将放样结果及时报工程师批准
3、基础开挖:经工
