下载后可任意编辑 钢筋砼驳岸挡墙施工方案 江苏省常州市舜通市政工程有限公司2024

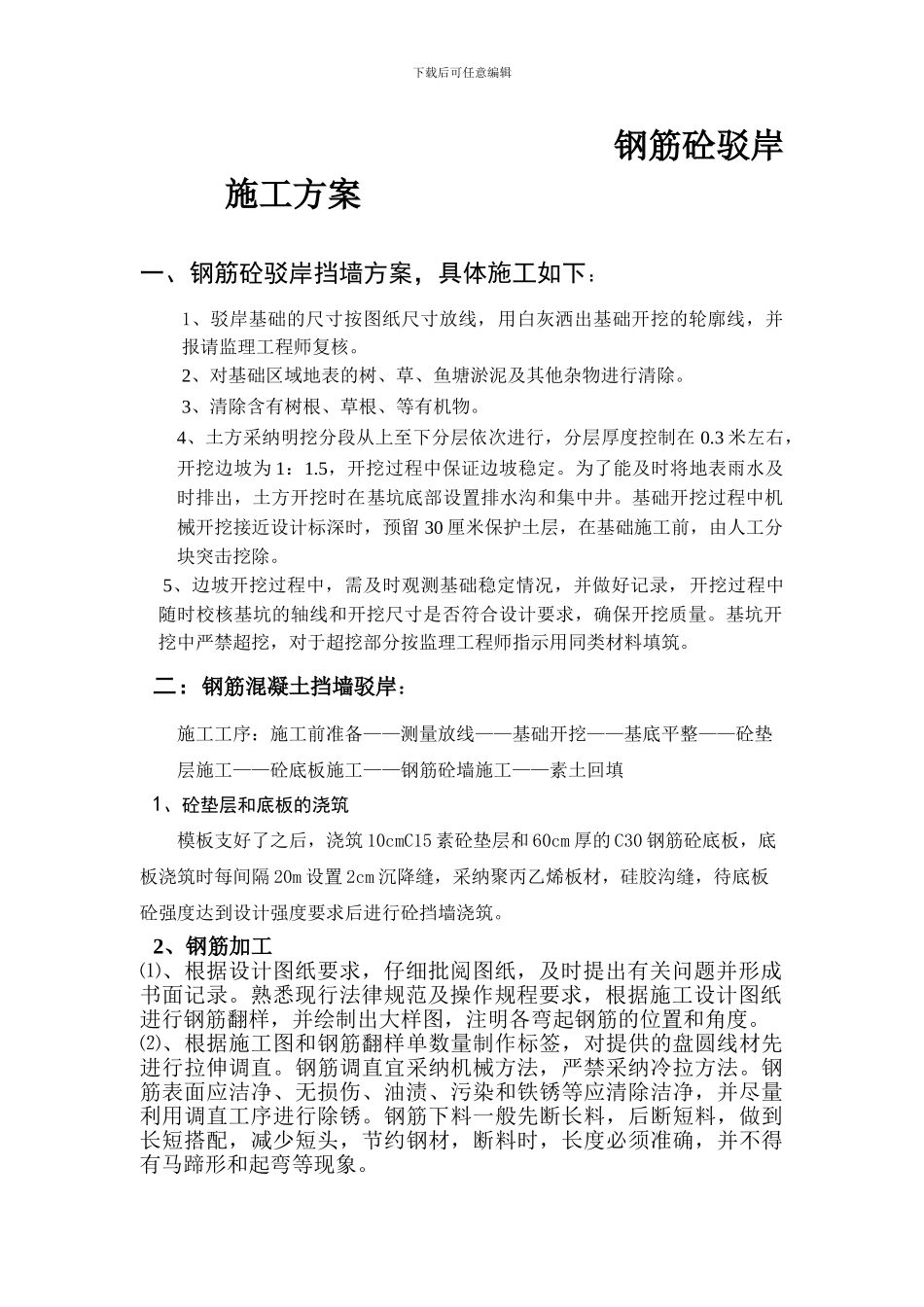

19下载后可任意编辑 钢筋砼驳岸施工方案一、钢筋砼驳岸挡墙方案,具体施工如下:1、驳岸基础的尺寸按图纸尺寸放线,用白灰洒出基础开挖的轮廓线,并报请监理工程师复核
2、对基础区域地表的树、草、鱼塘淤泥及其他杂物进行清除
3、清除含有树根、草根、等有机物
4、土方采纳明挖分段从上至下分层依次进行,分层厚度控制在 0
3 米左右,开挖边坡为 1:1
5,开挖过程中保证边坡稳定
为了能及时将地表雨水及时排出,土方开挖时在基坑底部设置排水沟和集中井
基础开挖过程中机械开挖接近设计标深时,预留 30 厘米保护土层,在基础施工前,由人工分块突击挖除
5、边坡开挖过程中,需及时观测基础稳定情况,并做好记录,开挖过程中随时校核基坑的轴线和开挖尺寸是否符合设计要求,确保开挖质量
基坑开挖中严禁超挖,对于超挖部分按监理工程师指示用同类材料填筑
二:钢筋混凝土挡墙驳岸:施工工序:施工前准备——测量放线——基础开挖——基底平整——砼垫层施工——砼底板施工——钢筋砼墙施工——素土回填 1、砼垫层和底板的浇筑模板支好了之后,浇筑 10cmC15 素砼垫层和 60cm 厚的 C30 钢筋砼底板,底板浇筑时每间隔 20m 设置 2cm 沉降缝,采纳聚丙乙烯板材,硅胶沟缝,待底板砼强度达到设计强度要求后进行砼挡墙浇筑
2、钢筋加工⑴、根据设计图纸要求,仔细批阅图纸,及时提出有关问题并形成书面记录
熟悉现行法律规范及操作规程要求,根据施工设计图纸进行钢筋翻样,并绘制出大样图,注明各弯起钢筋的位置和角度
⑵、根据施工图和钢筋翻样单数量制作标签,对提供的盘圆线材先进行拉伸调直
钢筋调直宜采纳机械方法,严禁采纳冷拉方法
钢筋表面应洁净、无损伤、油渍、污染和铁锈等应清除洁净,并尽量利用调直工序进行除锈
钢筋下料一般先断长料,后断
