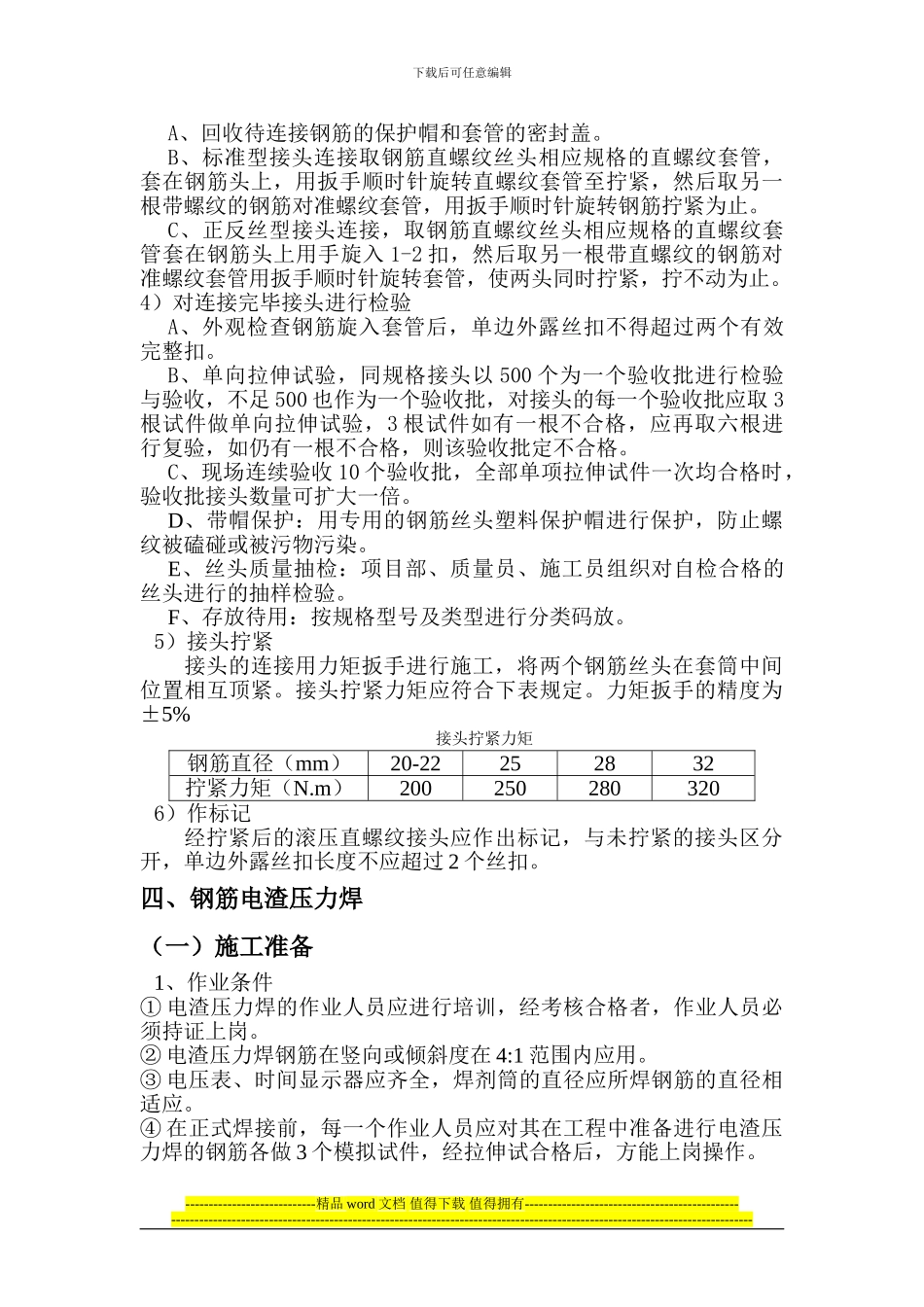

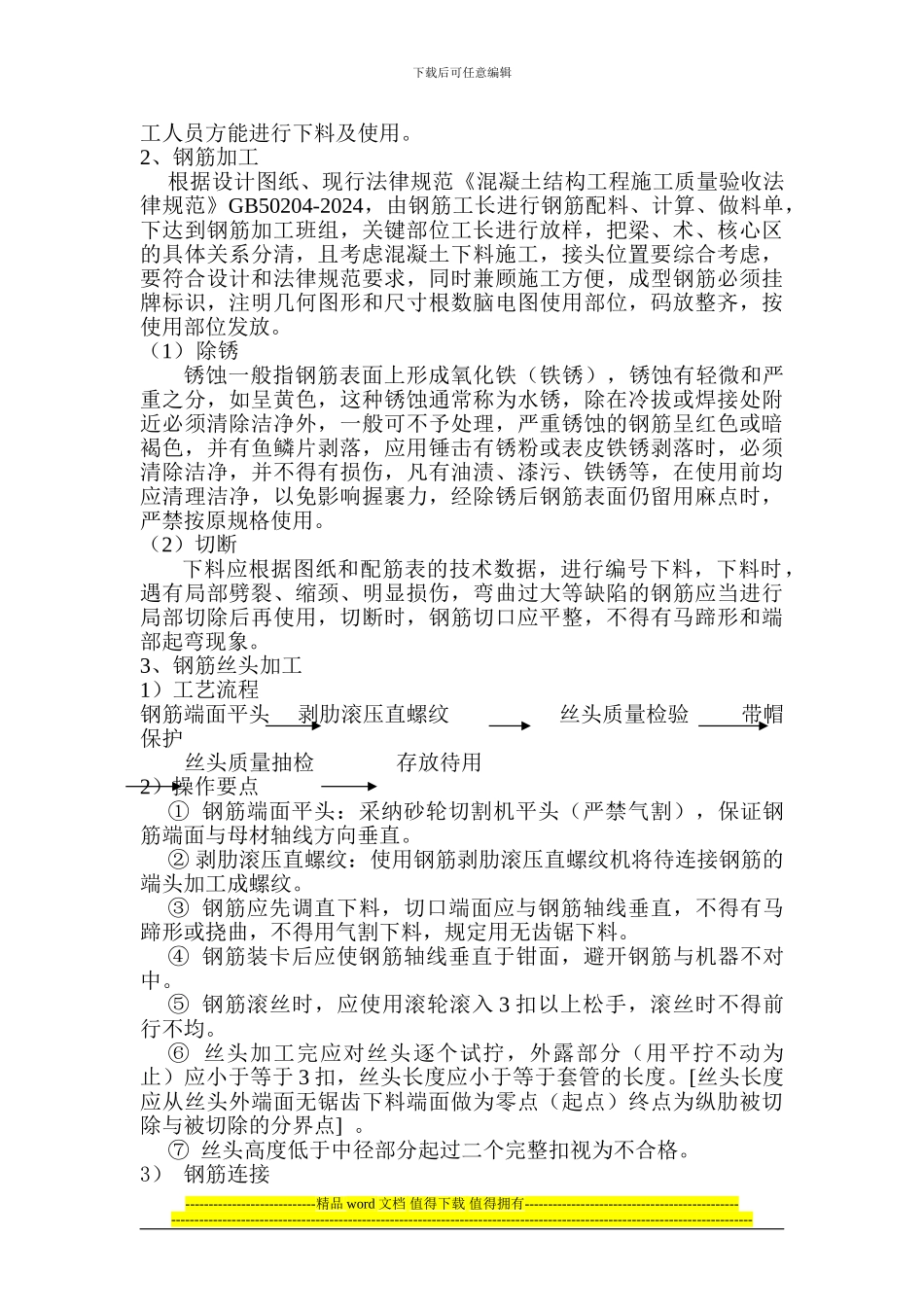

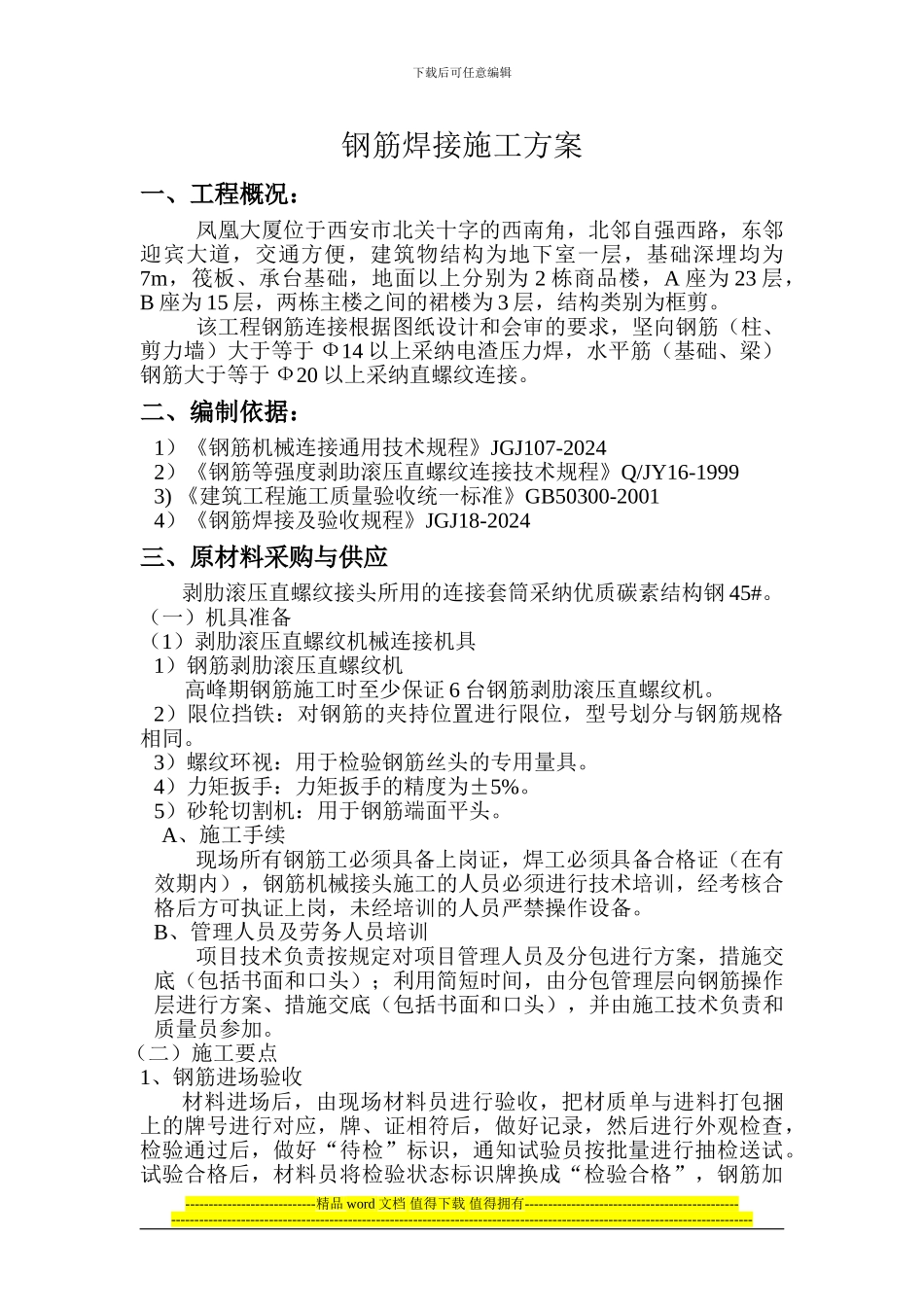

下载后可任意编辑钢筋焊接施工方案一、工程概况:凤凰大厦位于西安市北关十字的西南角,北邻自强西路,东邻迎宾大道,交通方便,建筑物结构为地下室一层,基础深埋均为7m,筏板、承台基础,地面以上分别为 2 栋商品楼,A 座为 23 层,B 座为 15 层,两栋主楼之间的裙楼为 3 层,结构类别为框剪。该工程钢筋连接根据图纸设计和会审的要求,坚向钢筋(柱、剪力墙)大于等于 Ф14 以上采纳电渣压力焊,水平筋(基础、梁)钢筋大于等于 Ф20 以上采纳直螺纹连接。二、编制依据:1)《钢筋机械连接通用技术规程》JGJ107-20242)《钢筋等强度剥助滚压直螺纹连接技术规程》Q/JY16-19993) 《建筑工程施工质量验收统一标准》GB50300-20014)《钢筋焊接及验收规程》JGJ18-2024三、原材料采购与供应剥肋滚压直螺纹接头所用的连接套筒采纳优质碳素结构钢 45#。(一)机具准备(1)剥肋滚压直螺纹机械连接机具1)钢筋剥肋滚压直螺纹机高峰期钢筋施工时至少保证 6 台钢筋剥肋滚压直螺纹机。2)限位挡铁:对钢筋的夹持位置进行限位,型号划分与钢筋规格相同。3)螺纹环视:用于检验钢筋丝头的专用量具。4)力矩扳手:力矩扳手的精度为±5%。5)砂轮切割机:用于钢筋端面平头。A、施工手续现场所有钢筋工必须具备上岗证,焊工必须具备合格证(在有效期内),钢筋机械接头施工的人员必须进行技术培训,经考核合格后方可执证上岗,未经培训的人员严禁操作设备。B、管理人员及劳务人员培训项目技术负责按规定对项目管理人员及分包进行方案,措施交底(包括书面和口头);利用简短时间,由分包管理层向钢筋操作层进行方案、措施交底(包括书面和口头),并由施工技术负责和质量员参加。(二)施工要点1、钢筋进场验收材料进场后,由现场材料员进行验收,把材质单与进料打包捆上的牌号进行对应,牌、证相符后,做好记录,然后进行外观检查,检验通过后,做好“待检”标识,通知试验员按批量进行抽检送试。试验合格后,材料员将检验状态标识牌换成“检验合格”,钢筋加----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑工人员方能进行下料及使用。2、钢筋加工根据设计图纸、现行法律规范《混凝土结构工程施工质量验收法律规范》GB502...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢筋焊接施工方案002

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
