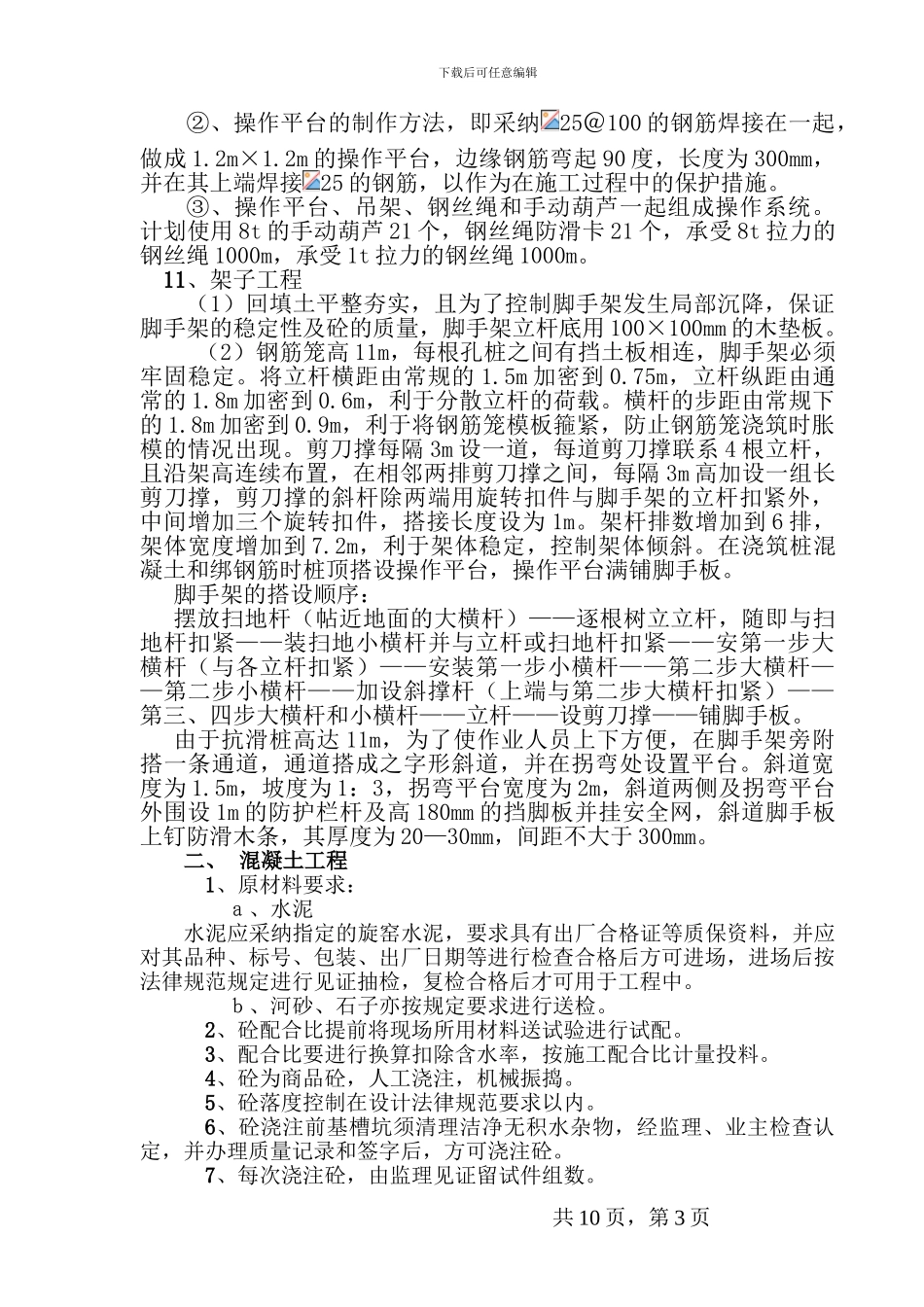

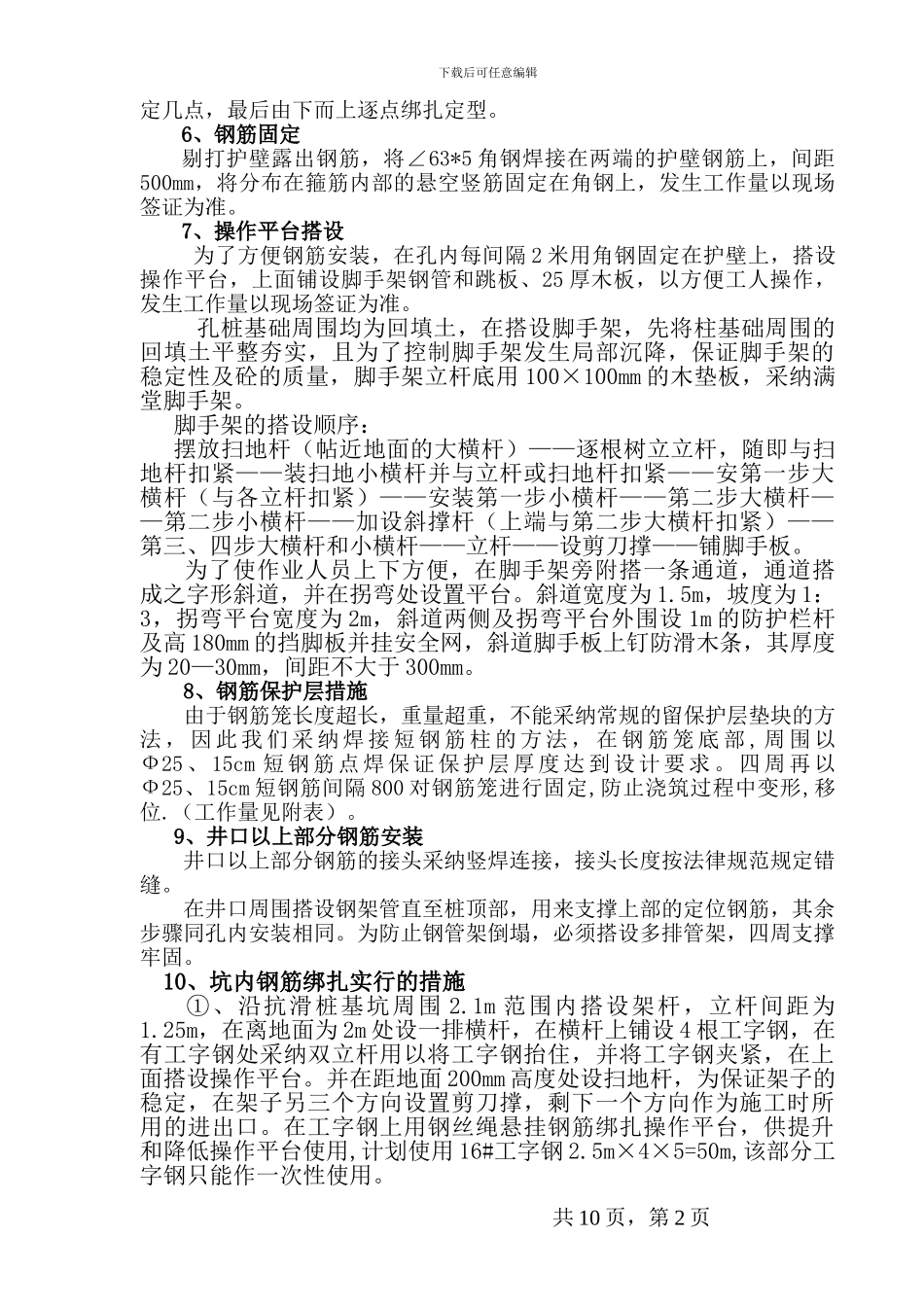

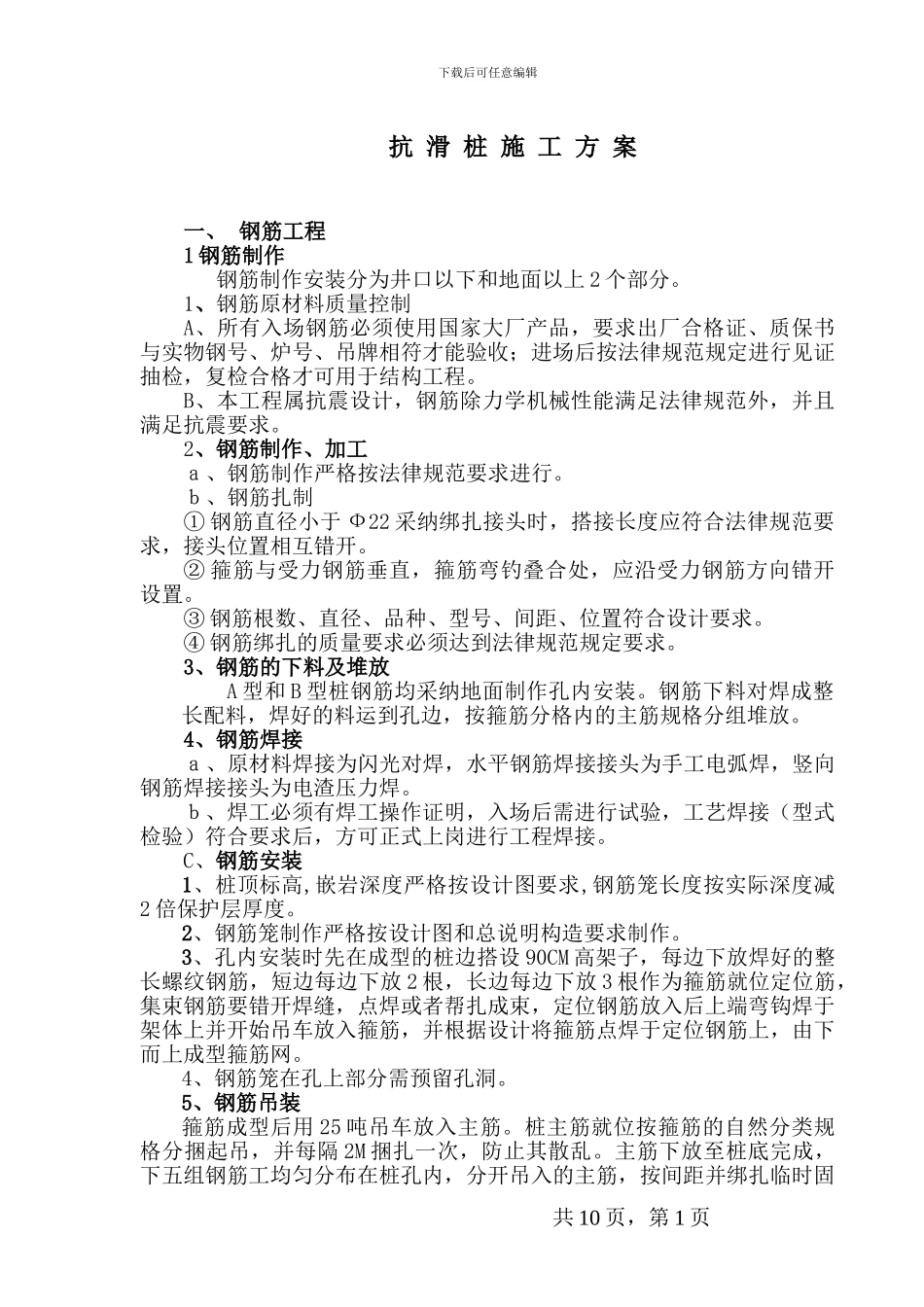

下载后可任意编辑抗 滑 桩 施 工 方 案一、 钢筋工程1 钢筋制作钢筋制作安装分为井口以下和地面以上 2 个部分。1、钢筋原材料质量控制A、所有入场钢筋必须使用国家大厂产品,要求出厂合格证、质保书与实物钢号、炉号、吊牌相符才能验收;进场后按法律规范规定进行见证抽检,复检合格才可用于结构工程。B、本工程属抗震设计,钢筋除力学机械性能满足法律规范外,并且满足抗震要求。2、钢筋制作、加工a、钢筋制作严格按法律规范要求进行。b、钢筋扎制① 钢筋直径小于 Ф22 采纳绑扎接头时,搭接长度应符合法律规范要求,接头位置相互错开。② 箍筋与受力钢筋垂直,箍筋弯钓叠合处,应沿受力钢筋方向错开设置。③ 钢筋根数、直径、品种、型号、间距、位置符合设计要求。④ 钢筋绑扎的质量要求必须达到法律规范规定要求。3、钢筋的下料及堆放A 型和 B 型桩钢筋均采纳地面制作孔内安装。钢筋下料对焊成整长配料,焊好的料运到孔边,按箍筋分格内的主筋规格分组堆放。 4、钢筋焊接a、原材料焊接为闪光对焊,水平钢筋焊接接头为手工电弧焊,竖向钢筋焊接接头为电渣压力焊。b、焊工必须有焊工操作证明,入场后需进行试验,工艺焊接(型式检验)符合要求后,方可正式上岗进行工程焊接。C、钢筋安装1、桩顶标高,嵌岩深度严格按设计图要求,钢筋笼长度按实际深度减2 倍保护层厚度。2、钢筋笼制作严格按设计图和总说明构造要求制作。3、孔内安装时先在成型的桩边搭设 90CM 高架子,每边下放焊好的整长螺纹钢筋,短边每边下放 2 根,长边每边下放 3 根作为箍筋就位定位筋,集束钢筋要错开焊缝,点焊或者帮扎成束,定位钢筋放入后上端弯钩焊于架体上并开始吊车放入箍筋,并根据设计将箍筋点焊于定位钢筋上,由下而上成型箍筋网。4、钢筋笼在孔上部分需预留孔洞。5、钢筋吊装箍筋成型后用 25 吨吊车放入主筋。桩主筋就位按箍筋的自然分类规格分捆起吊,并每隔 2M 捆扎一次,防止其散乱。主筋下放至桩底完成,下五组钢筋工均匀分布在桩孔内,分开吊入的主筋,按间距并绑扎临时固共 10 页,第 1 页下载后可任意编辑定几点,最后由下而上逐点绑扎定型。6、钢筋固定剔打护壁露出钢筋,将∠63*5 角钢焊接在两端的护壁钢筋上,间距500mm,将分布在箍筋内部的悬空竖筋固定在角钢上,发生工作量以现场签证为准。7、操作平台搭设为了方便钢筋安装,在孔内每间隔 2 米用角钢固定在护壁上,搭设操作平台,上面铺设脚手架钢管和跳板...
