下载后可任意编辑 长输管道的施工一般按以下程序进行
1 测量放线1
1 图纸会审精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑

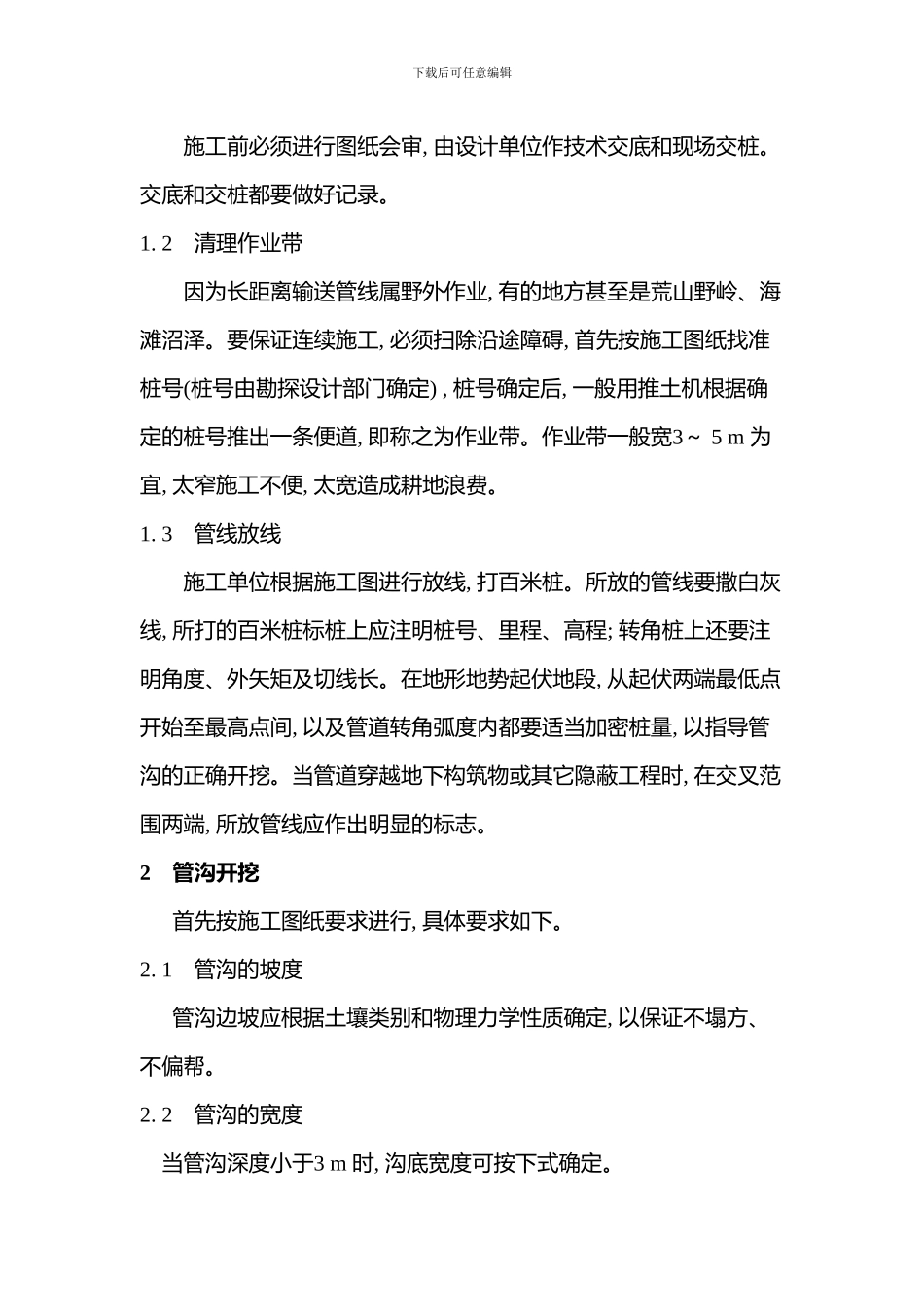

】下载后可任意编辑施工前必须进行图纸会审, 由设计单位作技术交底和现场交桩
交底和交桩都要做好记录
2 清理作业带因为长距离输送管线属野外作业, 有的地方甚至是荒山野岭、海滩沼泽
要保证连续施工, 必须扫除沿途障碍, 首先按施工图纸找准桩号(桩号由勘探设计部门确定) , 桩号确定后, 一般用推土机根据确定的桩号推出一条便道, 即称之为作业带
作业带一般宽3~ 5 m 为宜, 太窄施工不便, 太宽造成耕地浪费
3 管线放线施工单位根据施工图进行放线, 打百米桩
所放的管线要撒白灰线, 所打的百米桩标桩上应注明桩号、里程、高程; 转角桩上还要注明角度、外矢矩及切线长
在地形地势起伏地段, 从起伏两端最低点开始至最高点间, 以及管道转角弧度内都要适当加密桩量, 以指导管沟的正确开挖
当管道穿越地下构筑物或其它隐蔽工程时, 在交叉范围两端, 所放管线应作出明显的标志
2 管沟开挖首先按施工图纸要求进行, 具体要求如下
1 管沟的坡度管沟边坡应根据土壤类别和物理力学性质确定, 以保证不塌方、不偏帮
2 管沟的宽度当管沟深度小于3 m 时, 沟底宽度可按下式确定

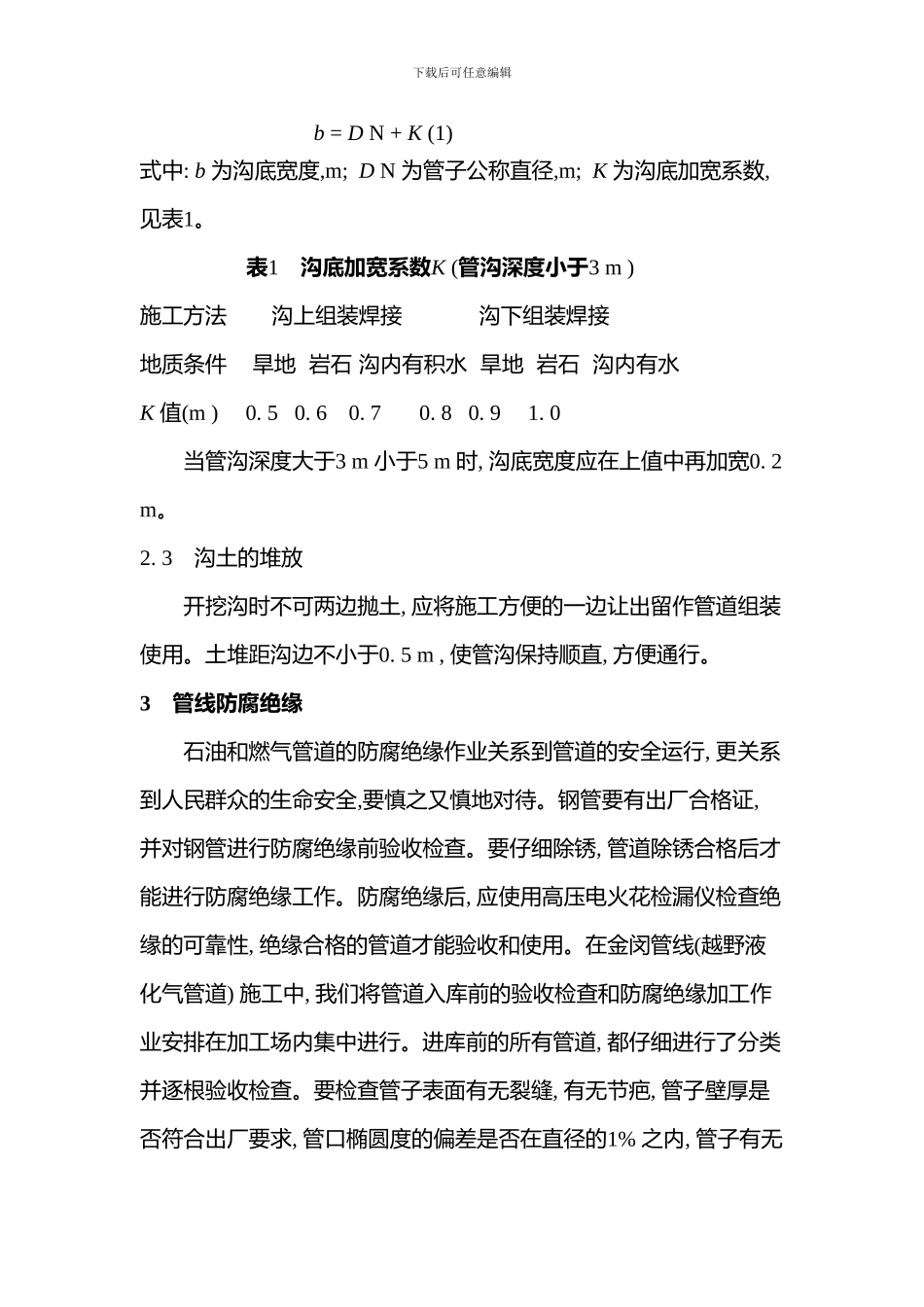

下载后可任意编辑b = D N + K (1)式中: b 为沟底宽度,m; D N 为管子公称直径,m; K 为沟底加宽系数, 见表1
表1 沟底加宽系数K (管沟深度小于3 m )施工方法 沟上组装焊接 沟下组装焊接地质条件 旱地 岩石 沟内有积水 旱地 岩石 沟内有水K 值(m ) 0
0 当管沟深度大于3 m 小于5 m 时, 沟底宽度应在上值中再加宽0
3 沟土的堆放
