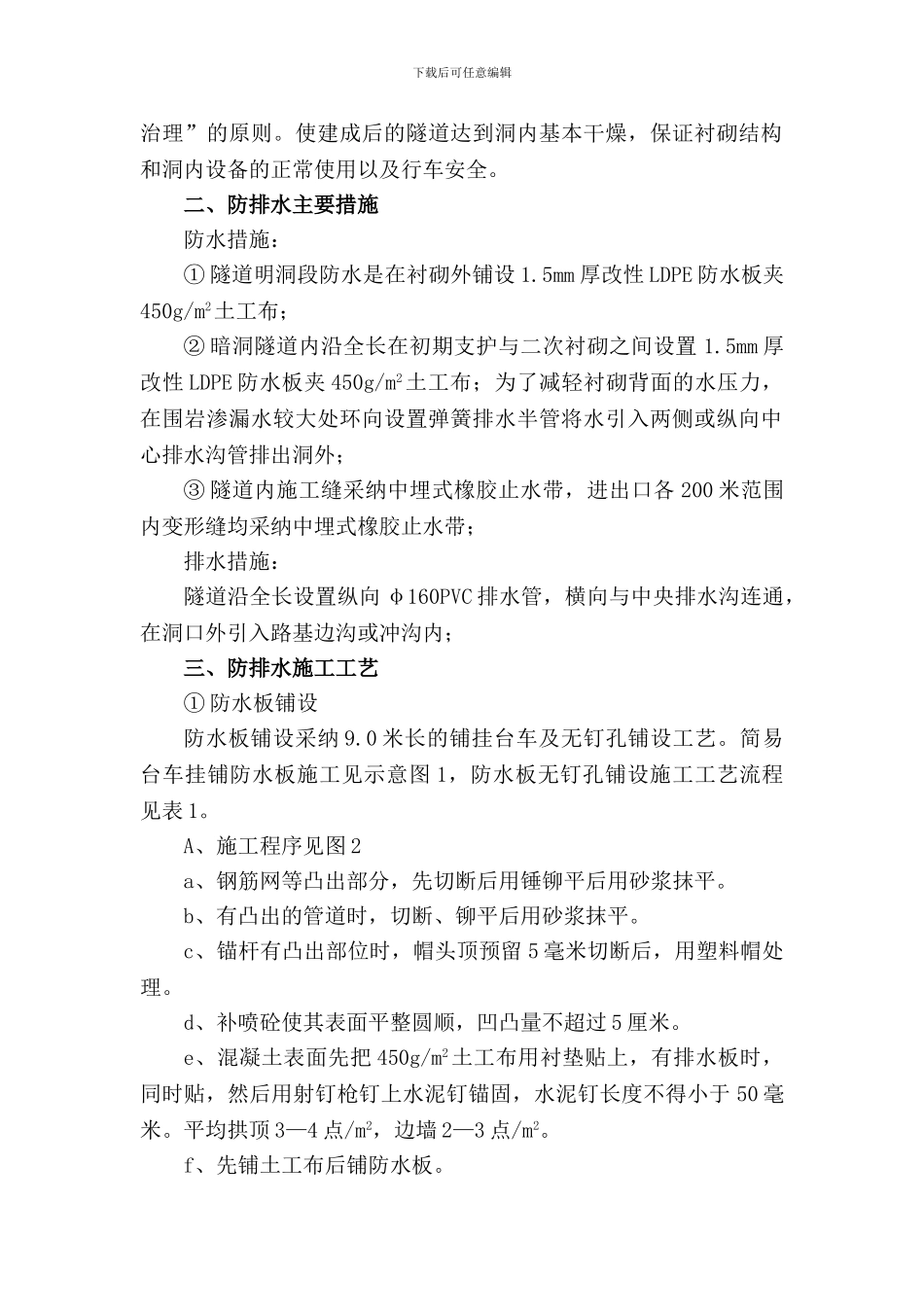

隧道衬砌防排水施工作业指导书一、施工原则隧道防排水施工遵循“以排为主、防排结合、因地制宜、综合精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑
】下载后可任意编辑治理”的原则
使建成后的隧道达到洞内基本干燥,保证衬砌结构和洞内设备的正常使用以及行车安全
二、防排水主要措施防水措施:① 隧道明洞段防水是在衬砌外铺设 1
5mm 厚改性 LDPE 防水板夹450g/m2土工布;② 暗洞隧道内沿全长在初期支护与二次衬砌之间设置 1
5mm 厚改性 LDPE 防水板夹 450g/m2土工布;为了减轻衬砌背面的水压力,在围岩渗漏水较大处环向设置弹簧排水半管将水引入两侧或纵向中心排水沟管排出洞外;③ 隧道内施工缝采纳中埋式橡胶止水带,进出口各 200 米范围内变形缝均采纳中埋式橡胶止水带;排水措施:隧道沿全长设置纵向 φ160PVC 排水管,横向与中央排水沟连通,在洞口外引入路基边沟或冲沟内;三、防排水施工工艺① 防水板铺设防水板铺设采纳 9
0 米长的铺挂台车及无钉孔铺设工艺
简易台车挂铺防水板施工见示意图 1,防水板无钉孔铺设施工工艺流程见表 1
A、施工程序见图 2a、钢筋网等凸出部分,先切断后用锤铆平后用砂浆抹平
b、有凸出的管道时,切断、铆平后用砂浆抹平
c、锚杆有凸出部位时,帽头顶预留 5 毫米切断后,用塑料帽处理
d、补喷砼使其表面平整圆顺,凹凸量不超过 5 厘米
e、混凝土表面先把 450g/m2土工布用衬垫贴上,有排水板时,同时贴,然后用射钉枪钉上水泥钉锚固,水泥钉长度不得小于 50 毫米
平均拱顶 3—4 点/m2,边墙 2—3 点/m2
f、先铺土工布后铺防水板

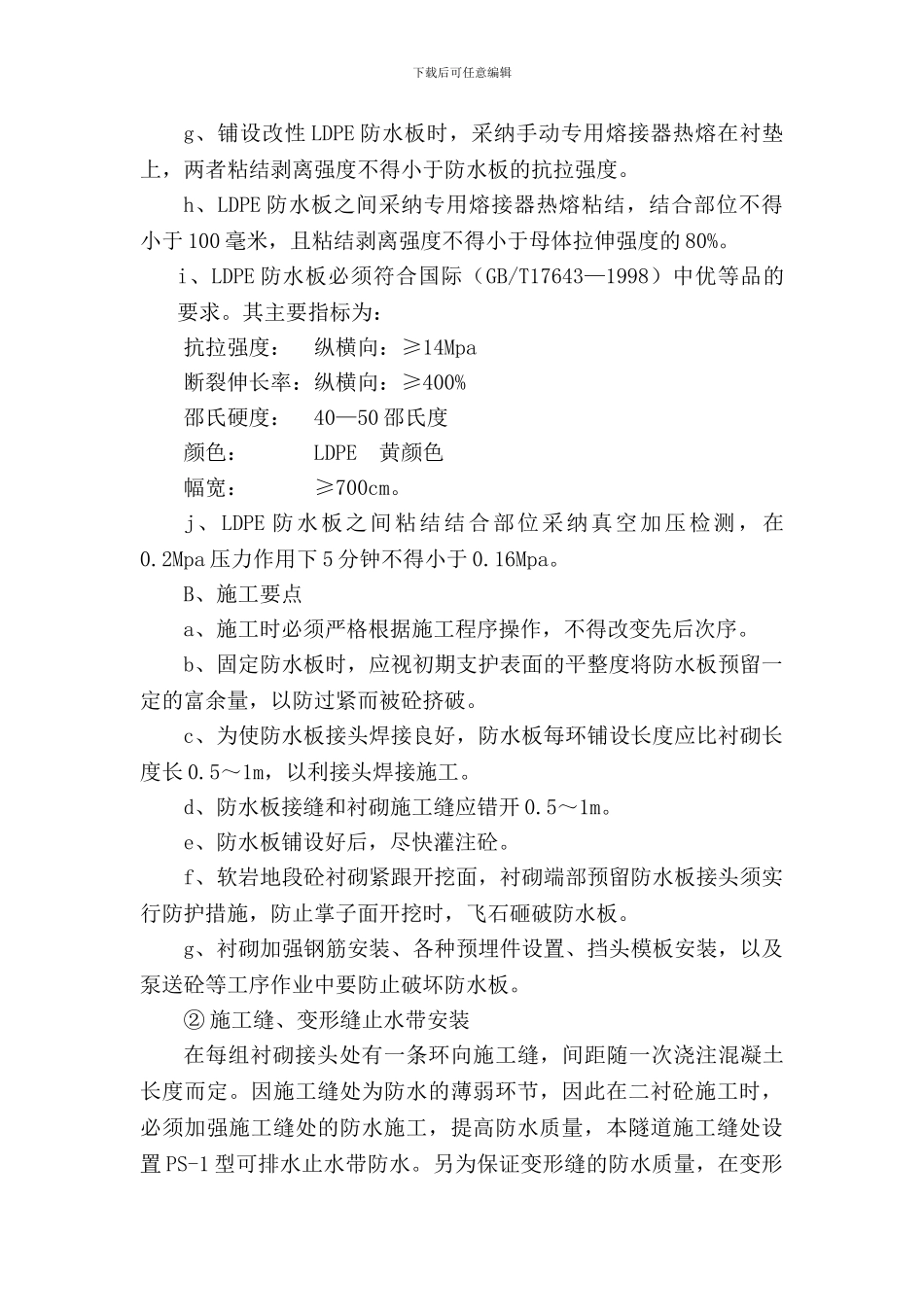

下载后可任意编辑g、铺设改性 LDPE 防水板时,采纳手动专用熔接器热熔在衬垫上,两者粘结剥离强度不得小于防水板的抗拉强度
h、LDPE 防水板之间采纳专用熔接器热熔粘结,
