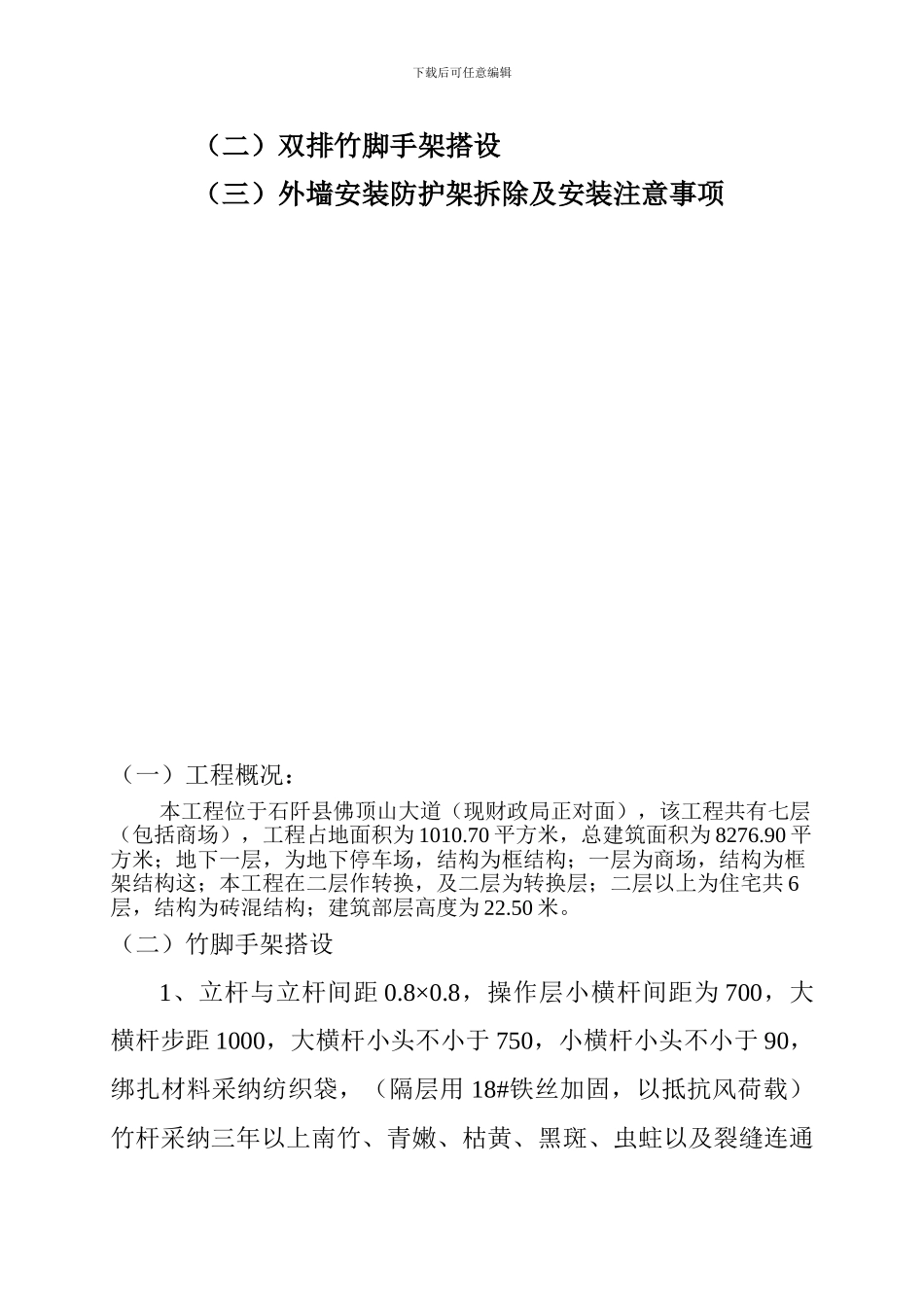

下载后可任意编辑石 阡 县 君 怡 佳 园外架专项施工方案编 制 : 审 核 : 审 批 : 编 制 日 期 : 二 0 一 一 年 六 月 二 十 四 日编 制 单 位 : 贵 州 构 皮 滩 建 筑 工 程 有 限 责 任 公 司目 录(一)工程概况下载后可任意编辑(二)双排竹脚手架搭设(三)外墙安装防护架拆除及安装注意事项(一)工程概况:本工程位于石阡县佛顶山大道(现财政局正对面),该工程共有七层(包括商场),工程占地面积为 1010
70 平方米,总建筑面积为 8276
90 平方米;地下一层,为地下停车场,结构为框结构;一层为商场,结构为框架结构这;本工程在二层作转换,及二层为转换层;二层以上为住宅共 6层,结构为砖混结构;建筑部层高度为 22
(二)竹脚手架搭设1、立杆与立杆间距 0
8,操作层小横杆间距为 700,大横杆步距 1000,大横杆小头不小于 750,小横杆小头不小于 90,绑扎材料采纳纺织袋,(隔层用 18#铁丝加固,以抵抗风荷载)竹杆采纳三年以上南竹、青嫩、枯黄、黑斑、虫蛀以及裂缝连通下载后可任意编辑二节以上南竹不能使用

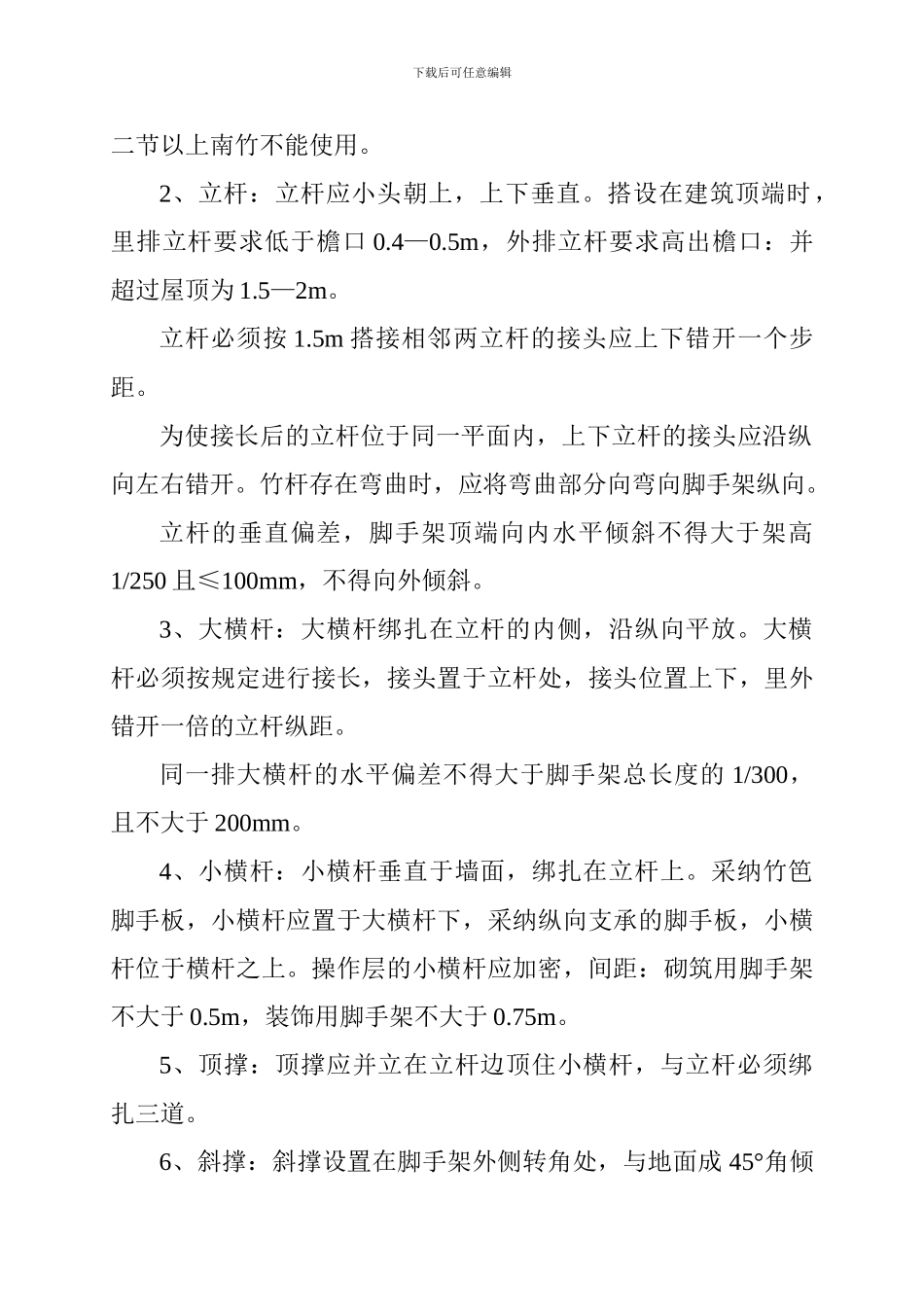

2、立杆:立杆应小头朝上,上下垂直
搭设在建筑顶端时,里排立杆要求低于檐口 0
5m,外排立杆要求高出檐口:并超过屋顶为 1
立杆必须按 1
5m 搭接相邻两立杆的接头应上下错开一个步距
为使接长后的立杆位于同一平面内,上下立杆的接头应沿纵向左右错开
竹杆存在弯曲时,应将弯曲部分向弯向脚手架纵向
立杆的垂直偏差,脚手架顶端向内水平倾斜不得大于架高1/250 且≤100mm,不得向外倾斜
3、大横杆:大横杆绑扎在立杆的内侧,沿纵向平放
大横杆必须按规定进行接长,接头置于立杆处,接头位置上下,里外错开一倍的立杆纵距
同一排大横杆的水平偏差不得大于脚手架总长度的 1/300,且不大于 200mm
