下载后可任意编辑4
2 预应力管桩施工方案1、施工操作工艺预制桩施工工艺流程如下图:1)、测量放线:①、在打桩施工区域附近设置控制桩与水准点不少于 2 个,其位置以不受打桩影响为原则(距离操作地点 40m 以外)
轴线控制桩应设置在距外墙桩 5~10m 处,以控制桩基轴线和标高
②、桩基的轴线和标高均已测量完毕,经过检查复核并应办理预检手续,归档备查

2)、钢筋混凝土预制桩质量,应符合《建筑桩基技术规程》(JGJ94-94)的规定:桩的表面应平整、密实,制作允许偏差符合下表的规定
下载后可任意编辑预制桩制作允许偏差(mm)桩型项目允许偏差(mm)钢筋混凝土实心桩1横截面边长2桩顶对角线之差3保护层厚度4桩身弯曲失高5桩尖中心线6桩顶平面对桩中心线的倾斜7锚筋预留孔深度8浆锚预留孔位置9浆锚预留孔径10 锚筋孔的垂直度±510±5不大于 1‰桩长且不大于 2010≤30—+205±5≤1%钢筋混凝土管桩1直径2管壁厚度3轴心圆孔中心线对桩中心线4桩尖中心线5下节或上节桩的法兰对中心线的倾斜6中节桩两个法兰对桩中心线倾斜之和±5-5510232、外观质量钢筋混凝土预制桩外观质量应平整、密实,不应有裂纹、蜂窝、孔洞、折断和过大缺棱掉角、露主筋等缺陷
3、混凝土预制桩起吊、运输时混凝土强度等级(1)混凝土预制桩的混凝土强度等级达到设计强度等级的 70%,方可起吊
(2)混凝土预制桩的混凝土强度等级达到设计强度等级 100%,才能运输和施工作业

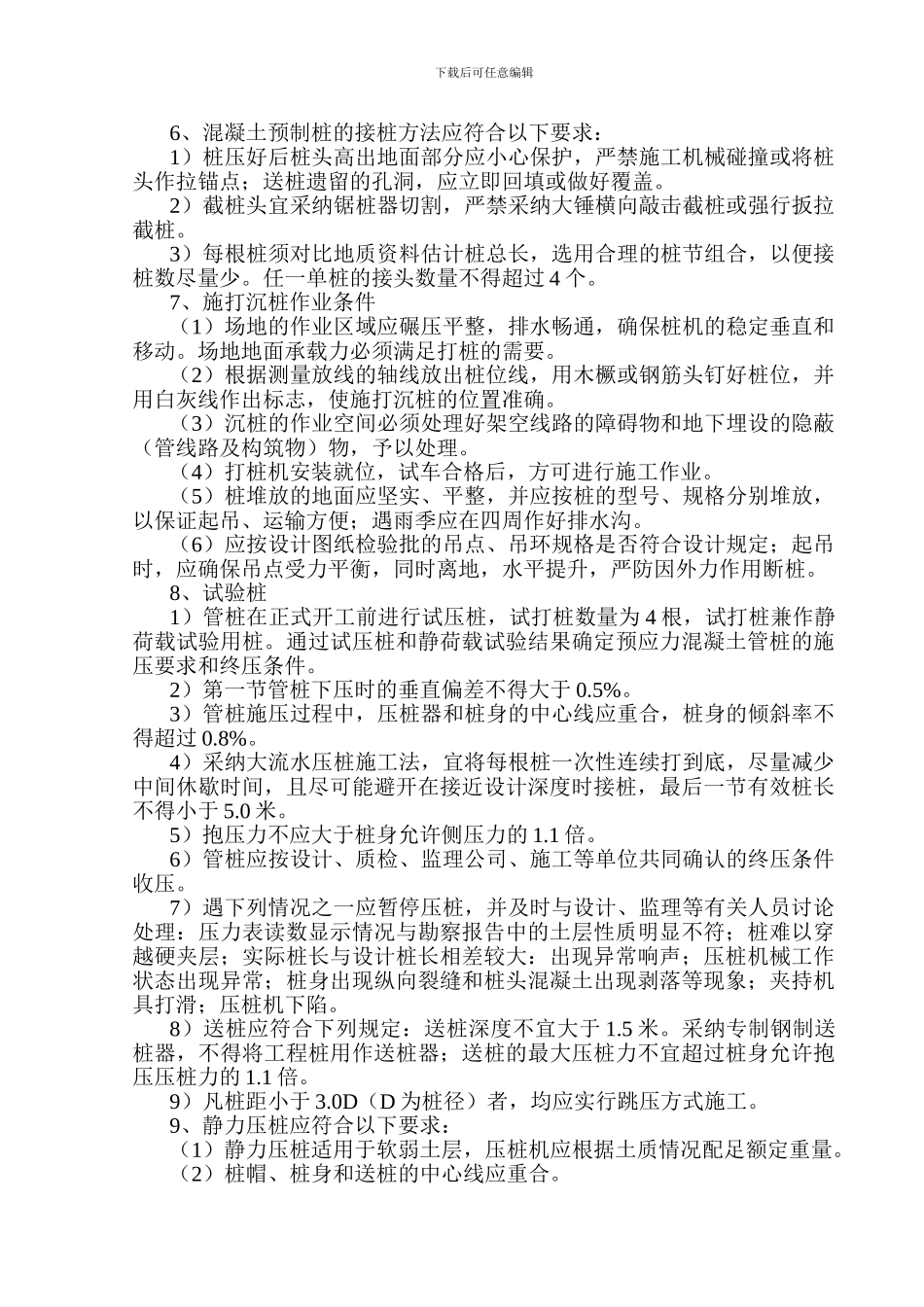

4、现场预制桩质量必须符合《预制混凝土构件质量检验评定标准》(GBJ 321-90)的规定,并应具备下列资料:(1)桩的结构图及设计变更通知单;(2)材料的出厂合格证和试验、化验报告;(3)混凝土试验配合比通知单;(4)焊件和焊接记录及焊件试验报告;(5)钢筋隐蔽工程验收记录;(6)混凝土试件强度等级测试值报告;(7)桩的质量检查记录
