目 录一、工程概况……………………………………………………………………1二、施工方案……………………………………………………………………4三、施工进度计划………………………………………………………………7四、施工准备及各项资源需要用量计划……………………………………

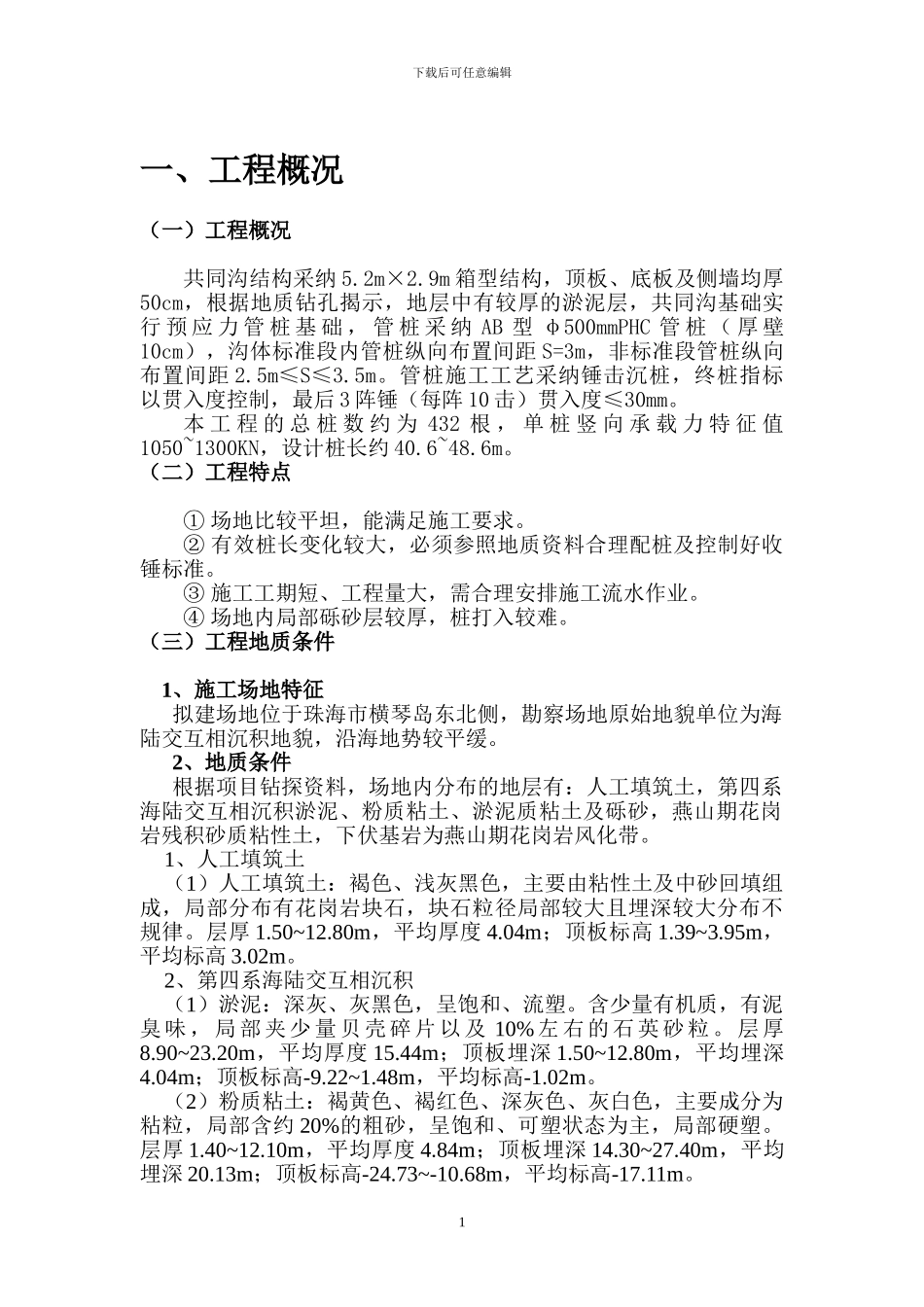

8五、施工平面布置……………………………………………………………
9六、主要技术组织措施…………………………………………………………10下载后可任意编辑一、工程概况(一)工程概况共同沟结构采纳 5
9m 箱型结构,顶板、底板及侧墙均厚50cm,根据地质钻孔揭示,地层中有较厚的淤泥层,共同沟基础实行 预 应 力 管 桩 基 础 , 管 桩 采 纳 AB 型 φ500mmPHC 管 桩 ( 厚 壁10cm),沟体标准段内管桩纵向布置间距 S=3m,非标准段管桩纵向布置间距 2
5m≤S≤3
管桩施工工艺采纳锤击沉桩,终桩指标以贯入度控制,最后 3 阵锤(每阵 10 击)贯入度≤30mm
本 工 程 的 总 桩 数 约 为 432 根 , 单 桩 竖 向 承 载 力 特 征 值1050~1300KN,设计桩长约 40
(二)工程特点① 场地比较平坦,能满足施工要求
② 有效桩长变化较大,必须参照地质资料合理配桩及控制好收锤标准
③ 施工工期短、工程量大,需合理安排施工流水作业
④ 场地内局部砾砂层较厚,桩打入较难

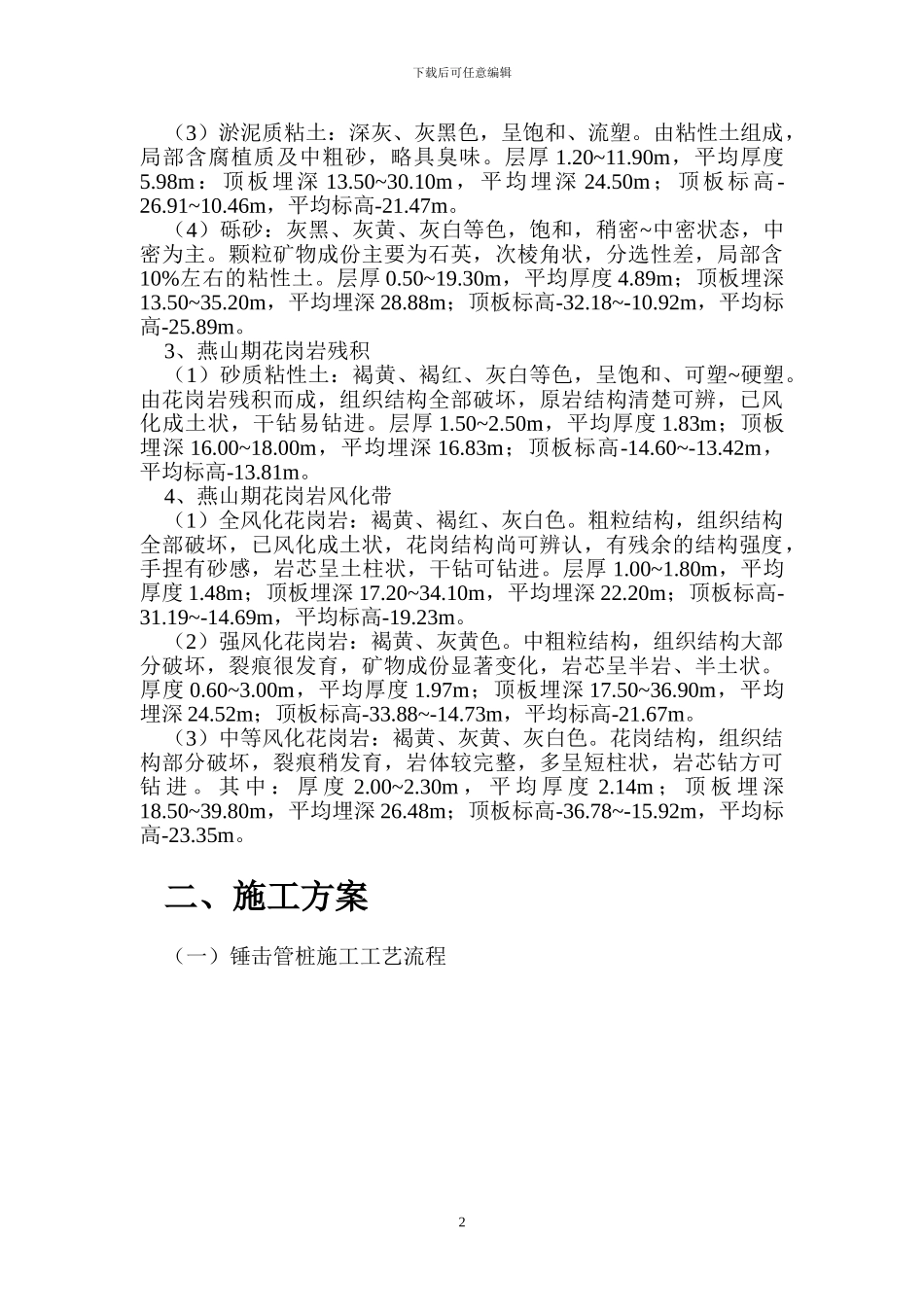

(三)工程地质条件1、施工场地特征拟建场地位于珠海市横琴岛东北侧,勘察场地原始地貌单位为海陆交互相沉积地貌,沿海地势较平缓
2、地质条件根据项目钻探资料,场地内分布的地层有:人工填筑土,第四系海陆交互相沉积淤泥、粉质粘土、淤泥质粘土及砾砂,燕山期花岗岩残积砂质粘性土,下伏基岩为燕山期花岗岩风化带
1、人工填筑土(1)人工填筑土:褐色、浅灰黑色,主要由粘性土及中砂回
