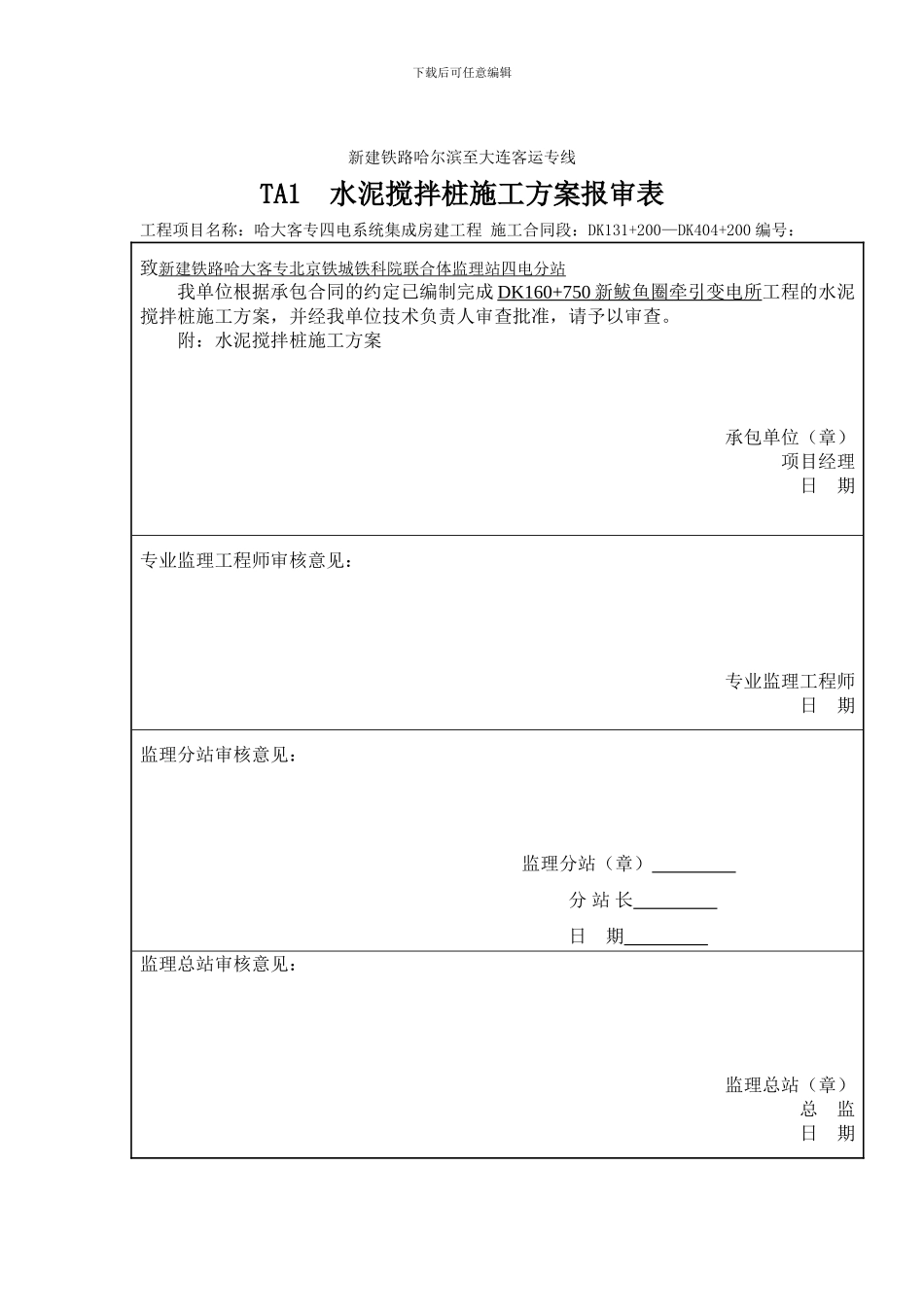

下载后可任意编辑新建铁路哈尔滨至大连客运专线TA1 水泥搅拌桩施工方案报审表工程项目名称:哈大客专四电系统集成房建工程 施工合同段:DK131+200—DK404+200 编号:致新建铁路哈大客专北京铁城铁科院联合体监理站四电分站我单位根据承包合同的约定已编制完成 DK160+750 新鲅鱼圈牵引变电所 工程的水泥搅拌桩施工方案,并经我单位技术负责人审查批准,请予以审查
附:水泥搅拌桩施工方案承包单位(章)项目经理日 期专业监理工程师审核意见:专业监理工程师日 期监理分站审核意见:监理分站(章) 分 站 长 日 期 监理总站审核意见:监理总站(章)总 监日 期下载后可任意编辑注:本表一式 4 份,承包单位 2 份,监理单位、建设单位各 1 份
新 建 铁 路 哈 尔 滨 至 大 连 客 运 专 线 四 电 系 统 集 成 房 建 工 程(DK160+750 新鲅鱼圈牵引变电所)水泥搅拌桩施工方案下载后可任意编辑中铁电气化局集团哈大客专系统集成项目经理部2010 年 07 月 20 日一、 工程概况本工程为哈尔滨至大连铁路客运专线工程—DK160+750 新鲅鱼圈牵引变电所
建筑基地占地面积为 265
DK160+750 新鲅鱼圈牵引变电所地基处理形式采纳水泥搅拌桩,桩径 0
5m,桩数 427 根,有效桩长 6
0m,桩横纵向间距均为 1
0m,水泥搅拌桩采纳标号 425 的普通硅酸盐水泥,水泥掺量 18%,浆液水灰比要求控制在 0

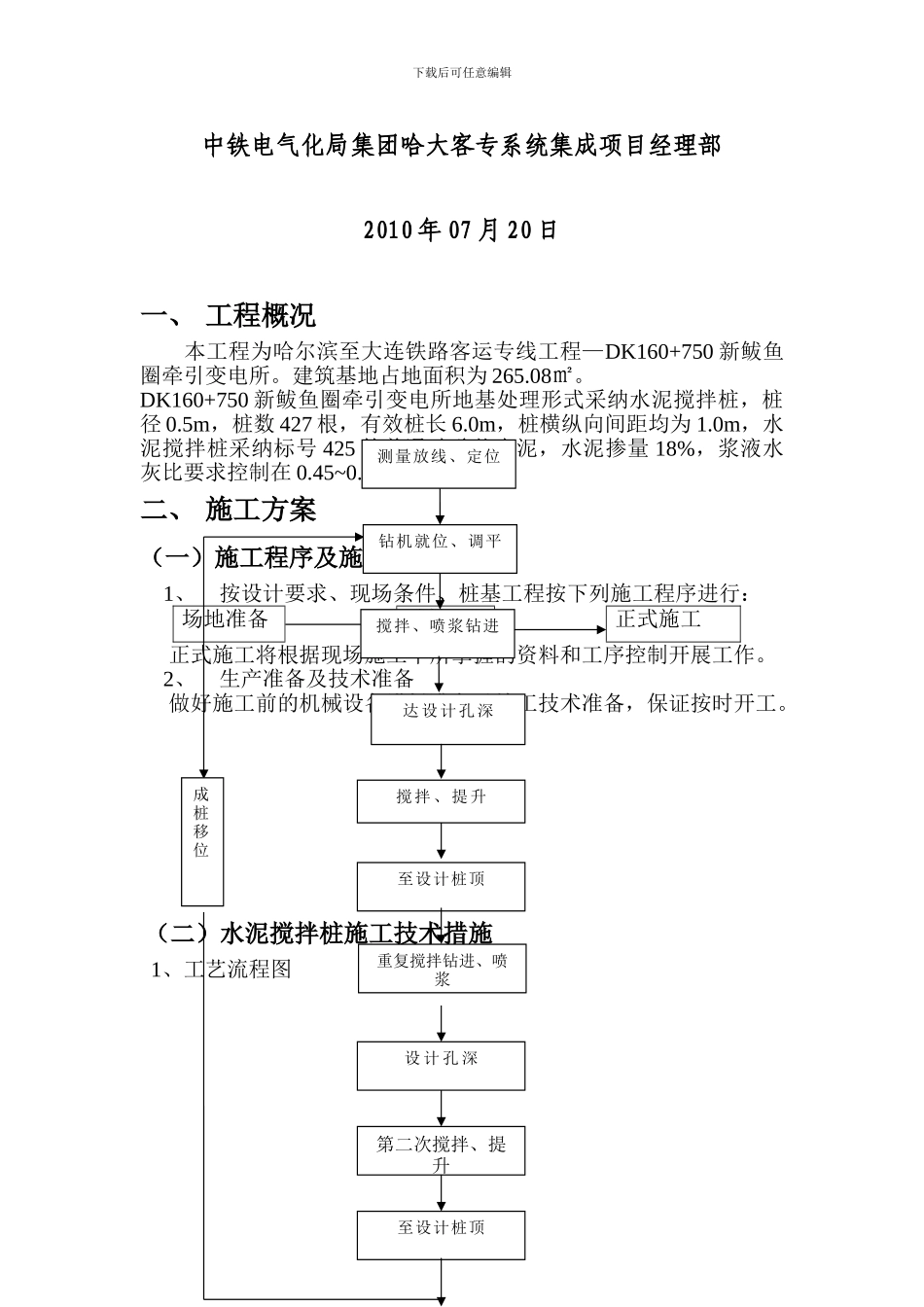

二、 施工方案(一)施工程序及施工准备1、按设计要求、现场条件、桩基工程按下列施工程序进行:场地准备试桩正式施工 正式施工将根据现场施工中所掌握的资料和工序控制开展工作
2、生产准备及技术准备 做好施工前的机械设备进场准备及施工技术准备,保证按时开工
(二)水泥搅拌桩施工技术措施 1、工艺流程图成桩移位测量放线、定位钻
