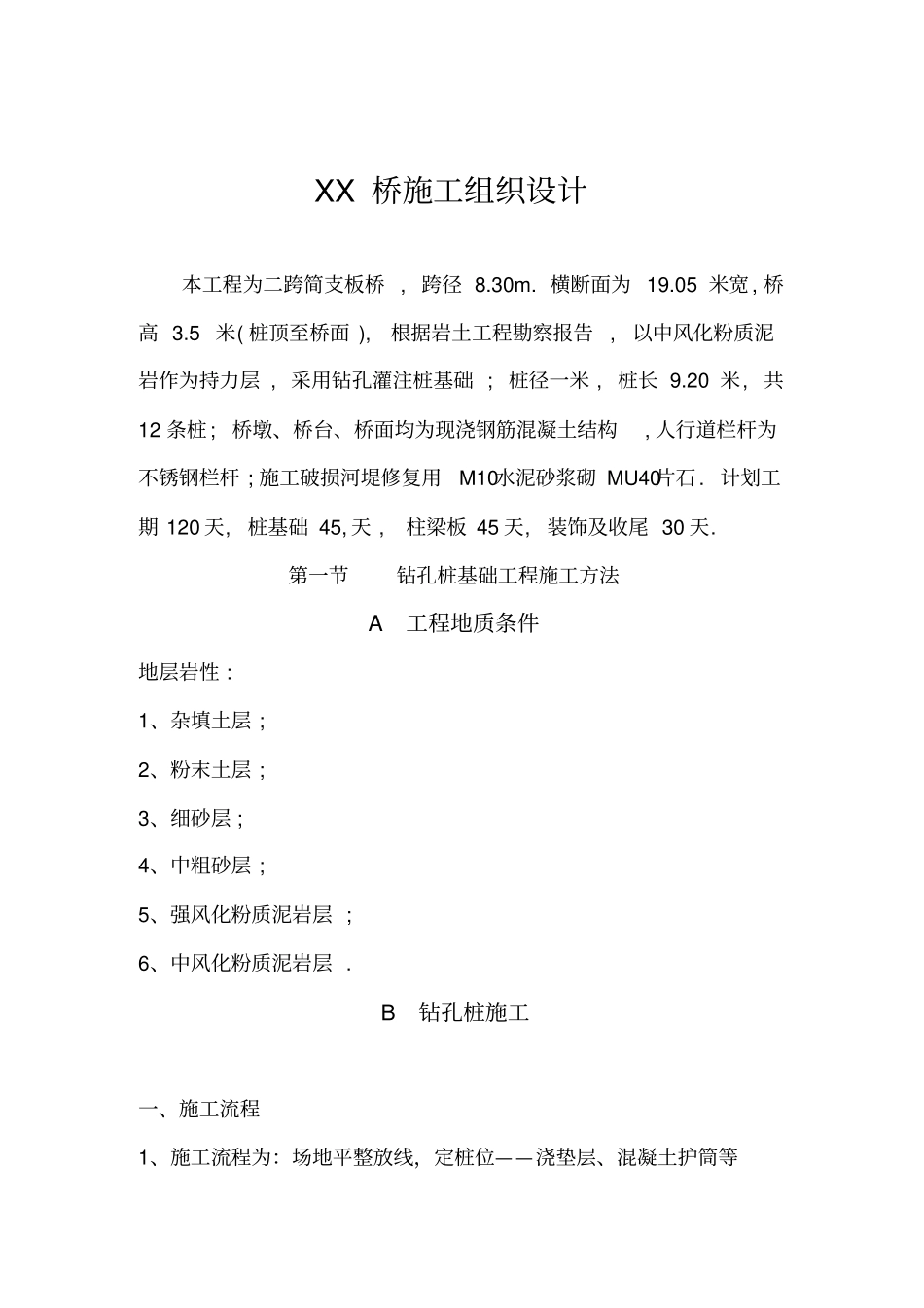

XX 桥施工组织设计本工程为二跨简支板桥 , 跨径 8
横断面为 19
05 米宽, 桥高 3
5 米( 桩顶至桥面 ), 根据岩土工程勘察报告, 以中风化粉质泥岩作为持力层 , 采用钻孔灌注桩基础 ; 桩径一米 , 桩长 9
20 米, 共12 条桩; 桥墩、桥台、桥面均为现浇钢筋混凝土结构, 人行道栏杆为不锈钢栏杆 ; 施工破损河堤修复用M10水泥砂浆砌 MU40片石
计划工期 120 天, 桩基础 45, 天 , 柱梁板 45 天, 装饰及收尾 30 天
第一节钻孔桩基础工程施工方法A 工程地质条件地层岩性 :1、杂填土层 ; 2、粉末土层 ; 3、细砂层 ;4、中粗砂层 ;5、强风化粉质泥岩层 ; 6、中风化粉质泥岩层
B 钻孔桩施工一、施工流程1、施工流程为:场地平整放线,定桩位——浇垫层、混凝土护筒等——架设支架和钻机, 安装潜水泵
制泥浆池及照明设备等——钻井并用泥浆护壁——清孔及验地质状况——,钢筋笼设置, 用粗直径钢筋固定,每 2m为一处——浇灌桩身砼

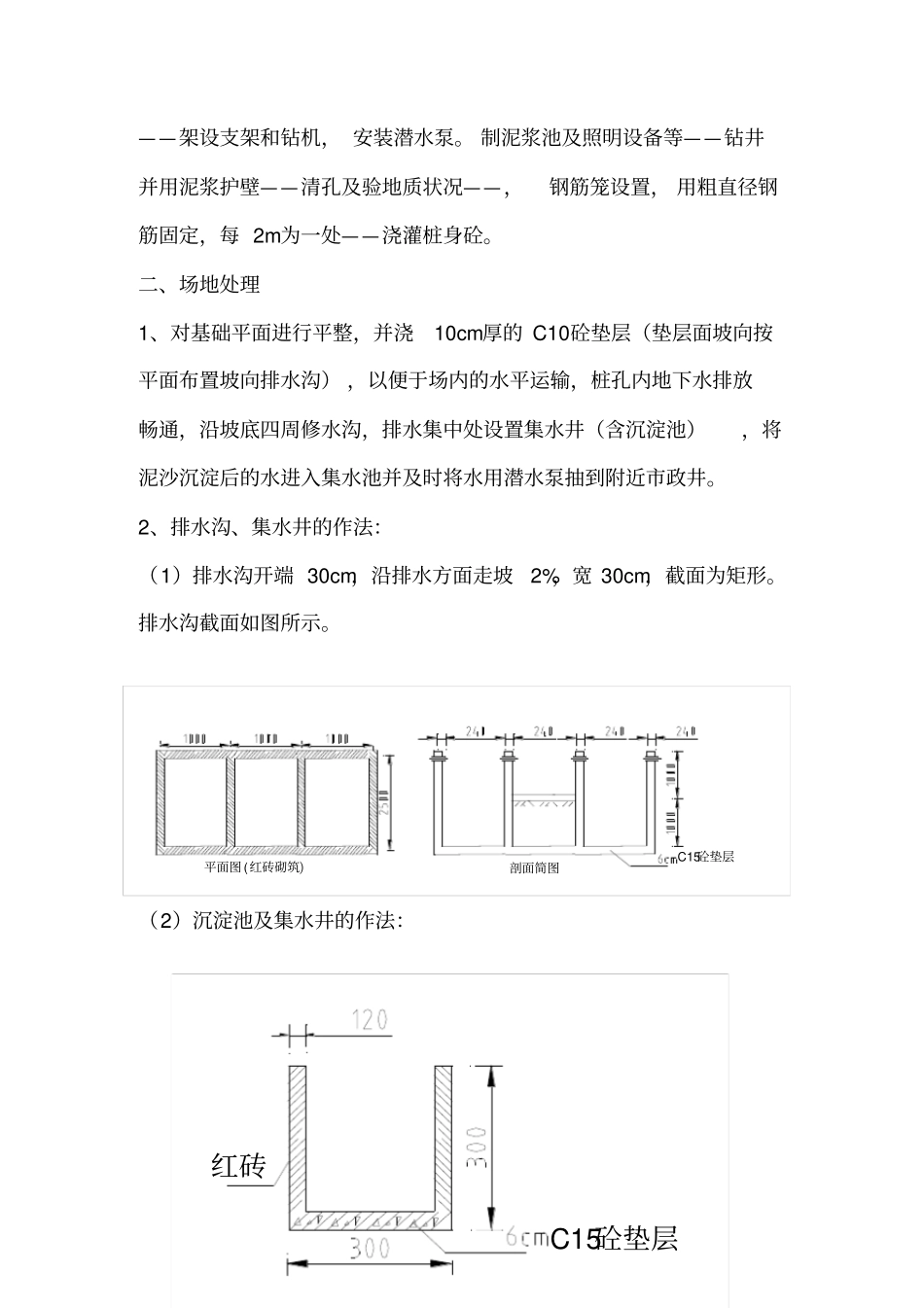

二、场地处理1、对基础平面进行平整,并浇10cm厚的 C10砼垫层(垫层面坡向按平面布置坡向排水沟) ,以便于场内的水平运输,桩孔内地下水排放畅通,沿坡底四周修水沟,排水集中处设置集水井(含沉淀池),将泥沙沉淀后的水进入集水池并及时将水用潜水泵抽到附近市政井
2、排水沟、集水井的作法:(1)排水沟开端 30cm,沿排水方面走坡2%,宽 30cm,截面为矩形
排水沟截面如图所示

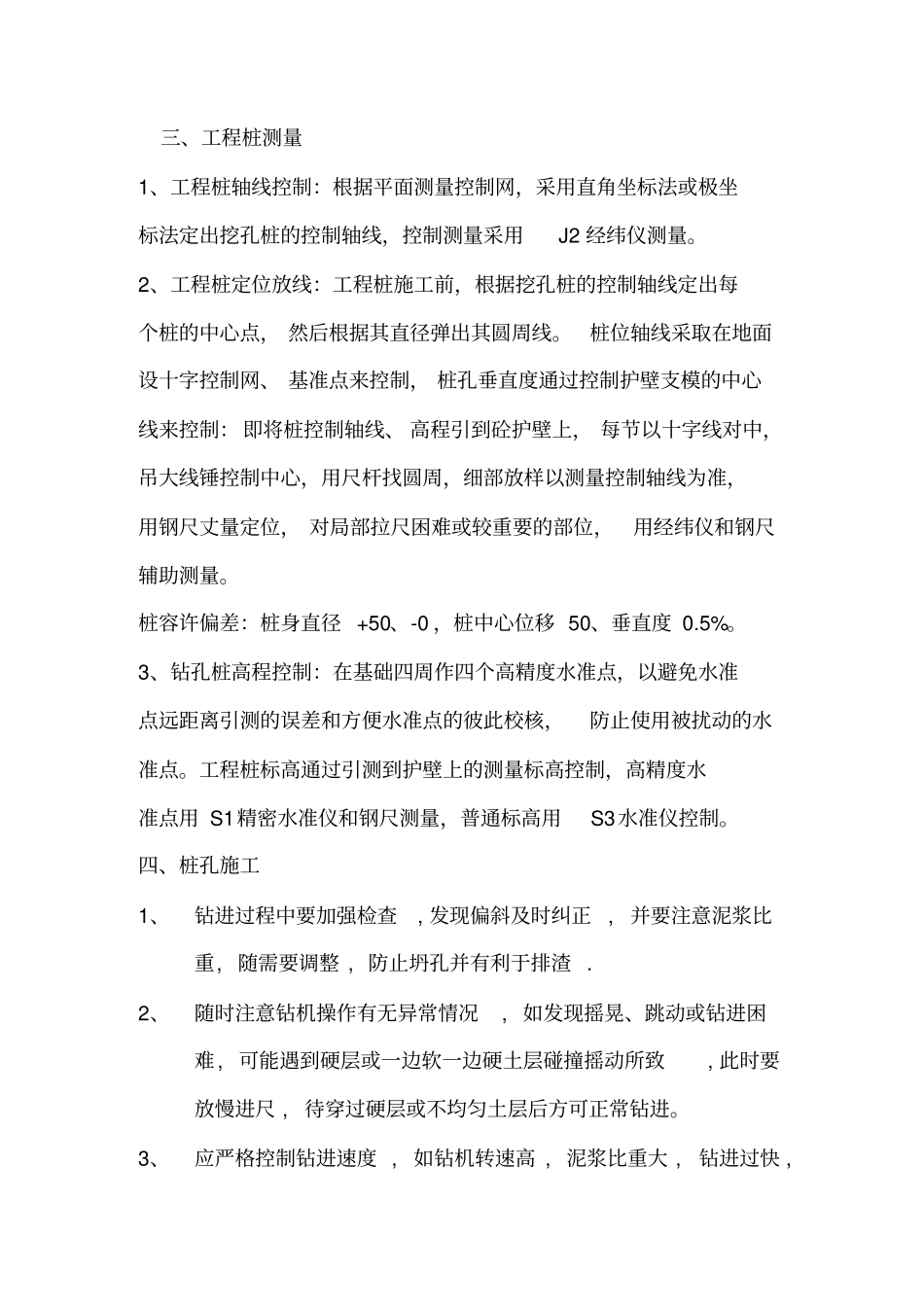

(2)沉淀池及集水井的作法:红砖C15砼垫层平面图 (红砖砌筑)剖面简图C15砼垫层三、工程桩测量1、工程桩轴线控制:根据平面测量控制网,采用直角坐标法或极坐标法定出挖孔桩的控制轴线,控制测量采用J2 经纬仪测量
2、工程桩定位放线:工程桩施工前,根据挖孔桩的控制轴线定出每个桩的中心点, 然后根据其直径弹出其圆周线
