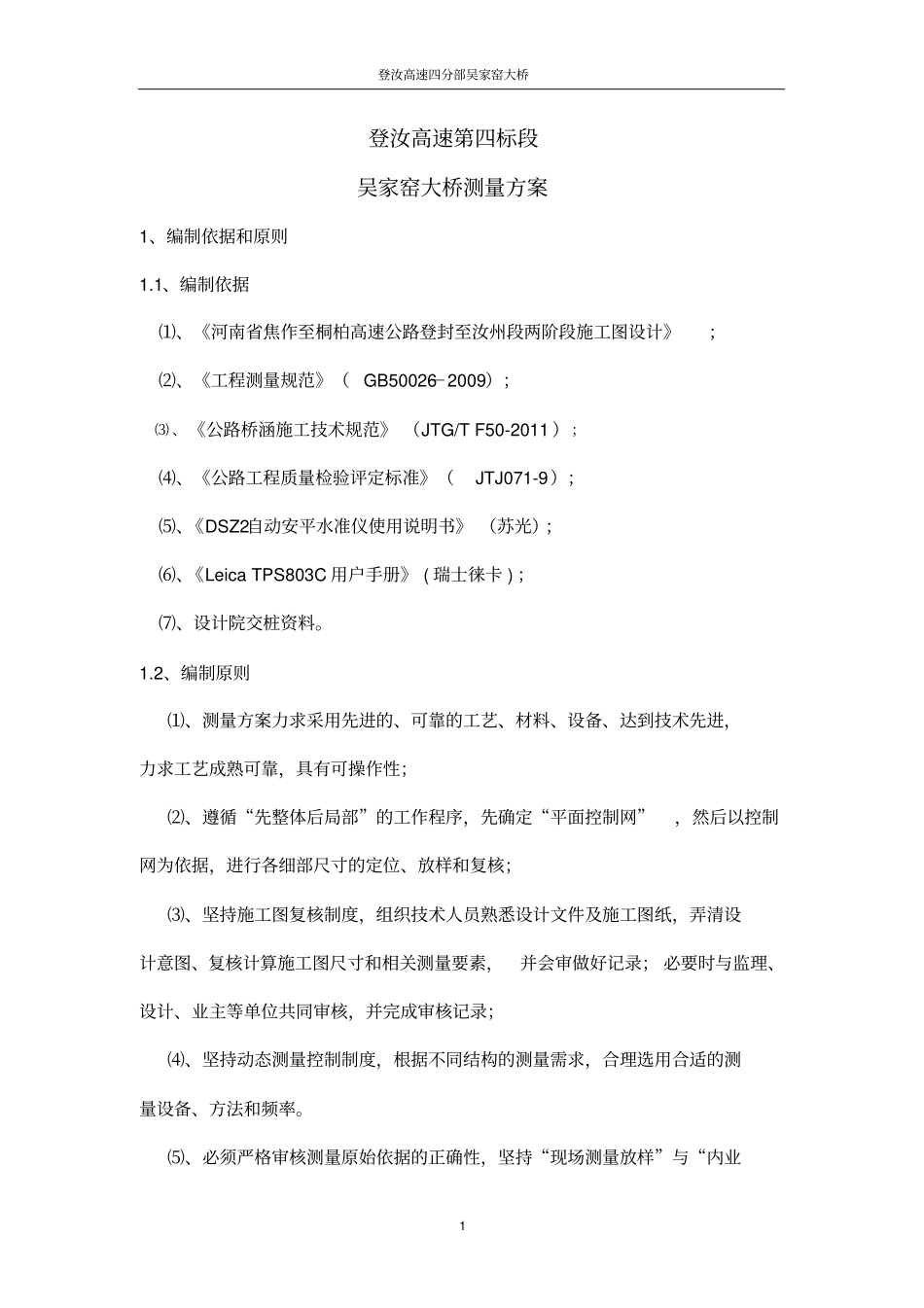

登汝高速四分部吴家窑大桥1 登汝高速第四标段吴家窑大桥测量方案1、编制依据和原则1
1、编制依据⑴、《河南省焦作至桐柏高速公路登封至汝州段两阶段施工图设计》;⑵、《工程测量规范》( GB50026-2009);⑶ 、《公路桥涵施工技术规范》 (JTG/T F50-2011 );⑷、《公路工程质量检验评定标准》(JTJ071-9);⑸、《DSZ2自动安平水准仪使用说明书》 (苏光);⑹、《Leica TPS803C 用户手册》 ( 瑞士徕卡 ) ;⑺、设计院交桩资料
2、编制原则⑴、测量方案力求采用先进的、可靠的工艺、材料、设备、达到技术先进,力求工艺成熟可靠,具有可操作性;⑵、遵循“先整体后局部”的工作程序,先确定“平面控制网”,然后以控制网为依据,进行各细部尺寸的定位、放样和复核;⑶、坚持施工图复核制度,组织技术人员熟悉设计文件及施工图纸,弄清设计意图、复核计算施工图尺寸和相关测量要素,并会审做好记录; 必要时与监理、设计、业主等单位共同审核,并完成审核记录;⑷、坚持动态测量控制制度,根据不同结构的测量需求,合理选用合适的测量设备、方法和频率

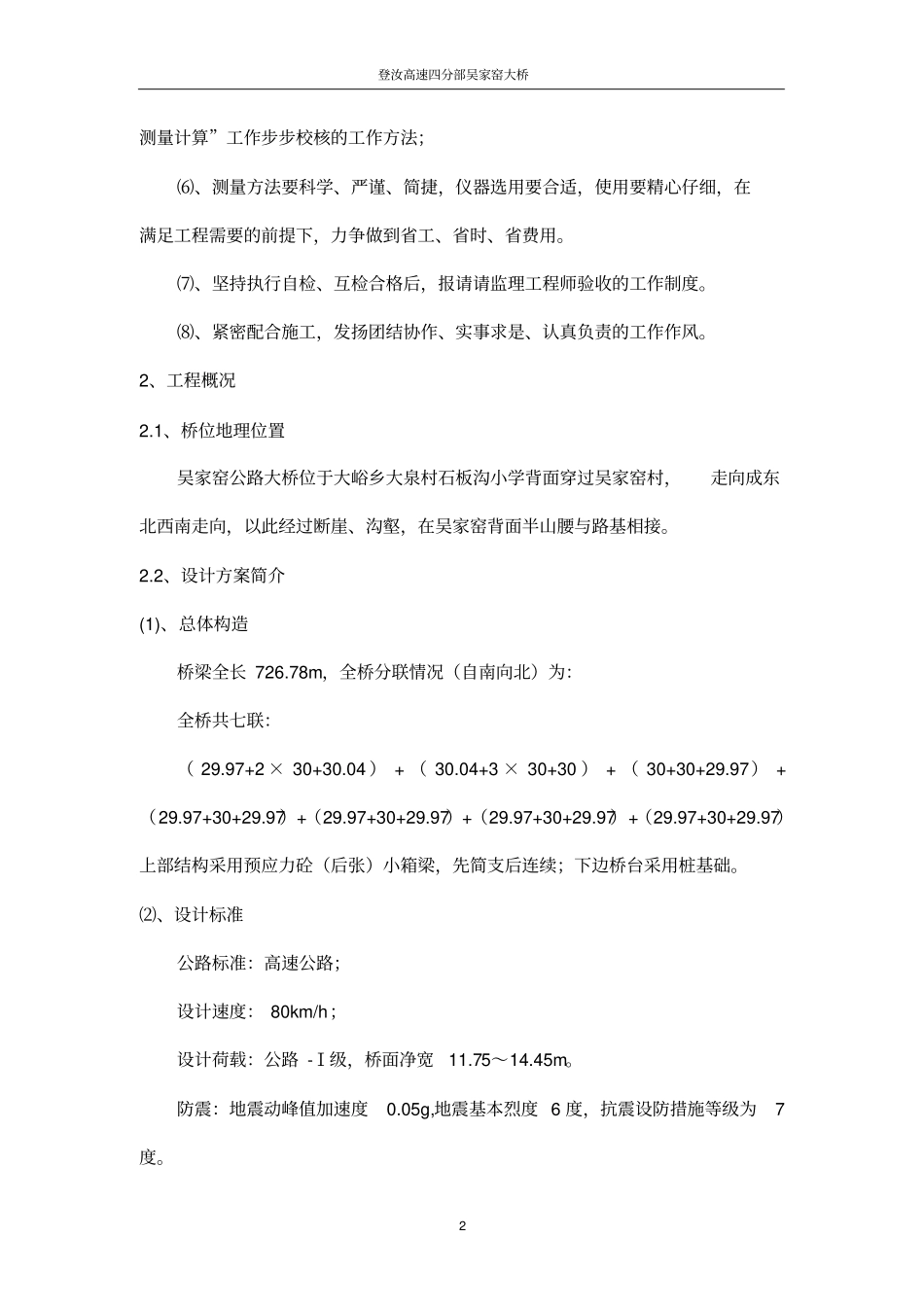

⑸、必须严格审核测量原始依据的正确性,坚持“现场测量放样”与“内业登汝高速四分部吴家窑大桥2 测量计算”工作步步校核的工作方法;⑹、测量方法要科学、严谨、简捷,仪器选用要合适,使用要精心仔细,在满足工程需要的前提下,力争做到省工、省时、省费用
⑺、坚持执行自检、互检合格后,报请请监理工程师验收的工作制度
⑻、紧密配合施工,发扬团结协作、实事求是、认真负责的工作作风
2、工程概况2
1、桥位地理位置吴家窑公路大桥位于大峪乡大泉村石板沟小学背面穿过吴家窑村,走向成东北西南走向,以此经过断崖、沟壑,在吴家窑背面半山腰与路基相接
2、设计方案简介(1)、总体构造桥梁全长 726

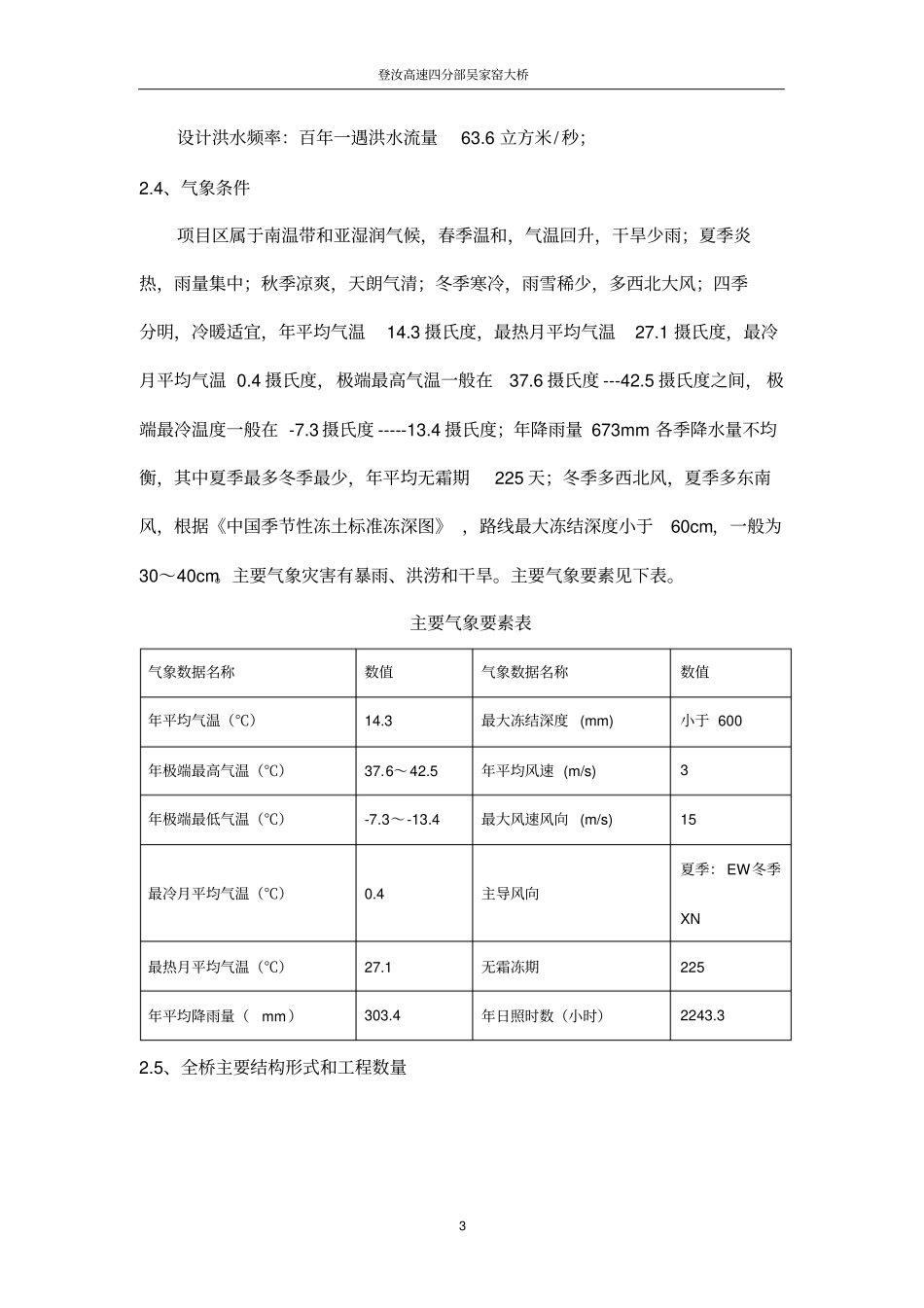

78m,全桥分联情况(自南向北)为:全桥共七联:( 2
