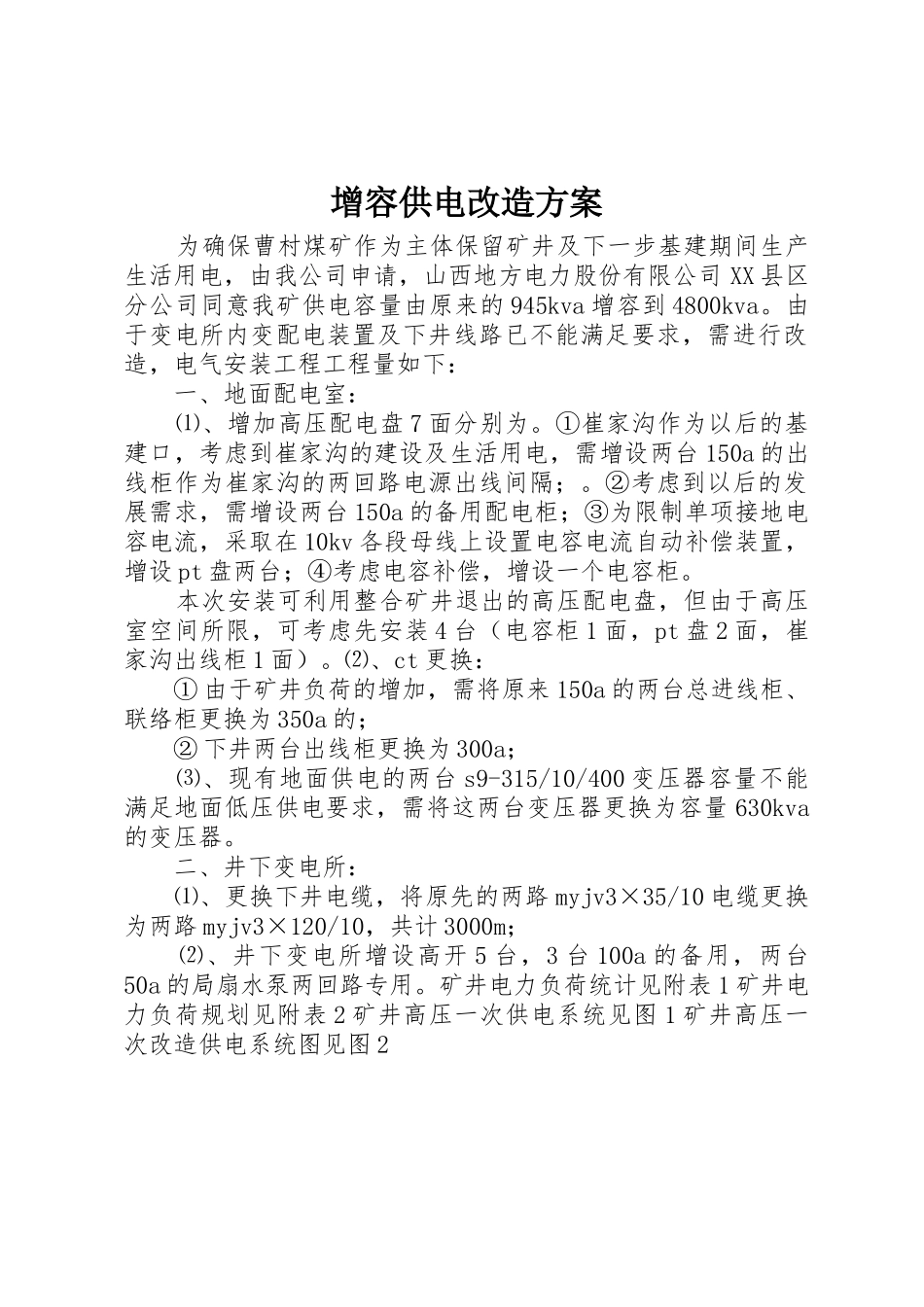

增容供电改造方案 为确保曹村煤矿作为主体保留矿井及下一步基建期间生产生活用电,由我公司申请,山西地方电力股份有限公司 XX 县区分公司同意我矿供电容量由原来的 945kva 增容到 4800kva。由于变电所内变配电装置及下井线路已不能满足要求,需进行改造,电气安装工程工程量如下: 一、地面配电室: ⑴、增加高压配电盘 7 面分别为。①崔家沟作为以后的基建口,考虑到崔家沟的建设及生活用电,需增设两台 150a 的出线柜作为崔家沟的两回路电源出线间隔;。②考虑到以后的发展需求,需增设两台 150a 的备用配电柜;③为限制单项接地电容电流,采取在 10kv 各段母线上设置电容电流自动补偿装置,增设 pt 盘两台;④考虑电容补偿,增设一个电容柜。 本次安装可利用整合矿井退出的高压配电盘,但由于高压室空间所限,可考虑先安装 4 台(电容柜 1 面,pt 盘 2 面,崔家沟出线柜 1 面)。⑵、ct 更换: ① 由于矿井负荷的增加,需将原来 150a 的两台总进线柜、联络柜更换为 350a 的; ② 下井两台出线柜更换为 300a; ⑶、现有地面供电的两台 s9-315/10/400 变压器容量不能满足地面低压供电要求,需将这两台变压器更换为容量 630kva的变压器。 二、井下变电所: ⑴、更换下井电缆,将原先的两路 myjv3×35/10 电缆更换为两路 myjv3×120/10,共计 3000m; ⑵、井下变电所增设高开 5 台,3 台 100a 的备用,两台50a 的局扇水泵两回路专用。矿井电力负荷统计见附表 1 矿井电力负荷规划见附表 2 矿井高压一次供电系统见图 1 矿井高压一次改造供电系统图见图 2

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

增容供电改造方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
