1 钢筋笼加工及安装技术交底通知单单位工程桩基工程交底时间2018
3 分项工程钢筋笼加工与安装工程部位0#-20#墩接受班组芜湖宗盛钢筋笼加工与安装作业班组工程数量216 根进度要求质量标准钢筋骨架的制作实测项目见表1
钢筋骨架的安装实测项目表2
表 1 钻孔桩钢筋骨架制作实测项目项次检查项目规定值或允许偏差检查方式1 主筋间距 (mm) ±10 尺量:每段2 个断面2 箍筋或螺旋筋间距(mm) ±10 尺量:每段5~10 个间距3 钢筋骨架外径 (mm) ±10 尺量:每段2 个断面4 钢筋骨架长度 (mm) ±10 尺量:全部成品钢筋笼质量抽检(外观鉴定):钢筋表面不允许有明显的锈蚀、油污、焊渣;钢筋骨架没有明显不圆和施工刚度能满足要求,方为质量检查合格

表 2 钻孔桩钢筋骨架安装实测项目序号检查项目规定值或允许偏差检查方式1 骨架中心平面位置(mm) 20 GPS或经纬仪:全部2 骨架顶端高程(mm)± 20 水准仪:全部3 骨架底面高程(mm)± 50 按顶端高程及骨架长度推算4 保护层厚度( mm)0~+5mm 尺量:每段沿笼外侧检查5~8 处施工程序及操作要点1
钢筋存放(1)钢筋存放时垫离地面250mm
(2)钢筋按批号分堆存放,并挂牌明示
(3)不合格的钢筋单独堆放,并挂上不合格品的标示牌

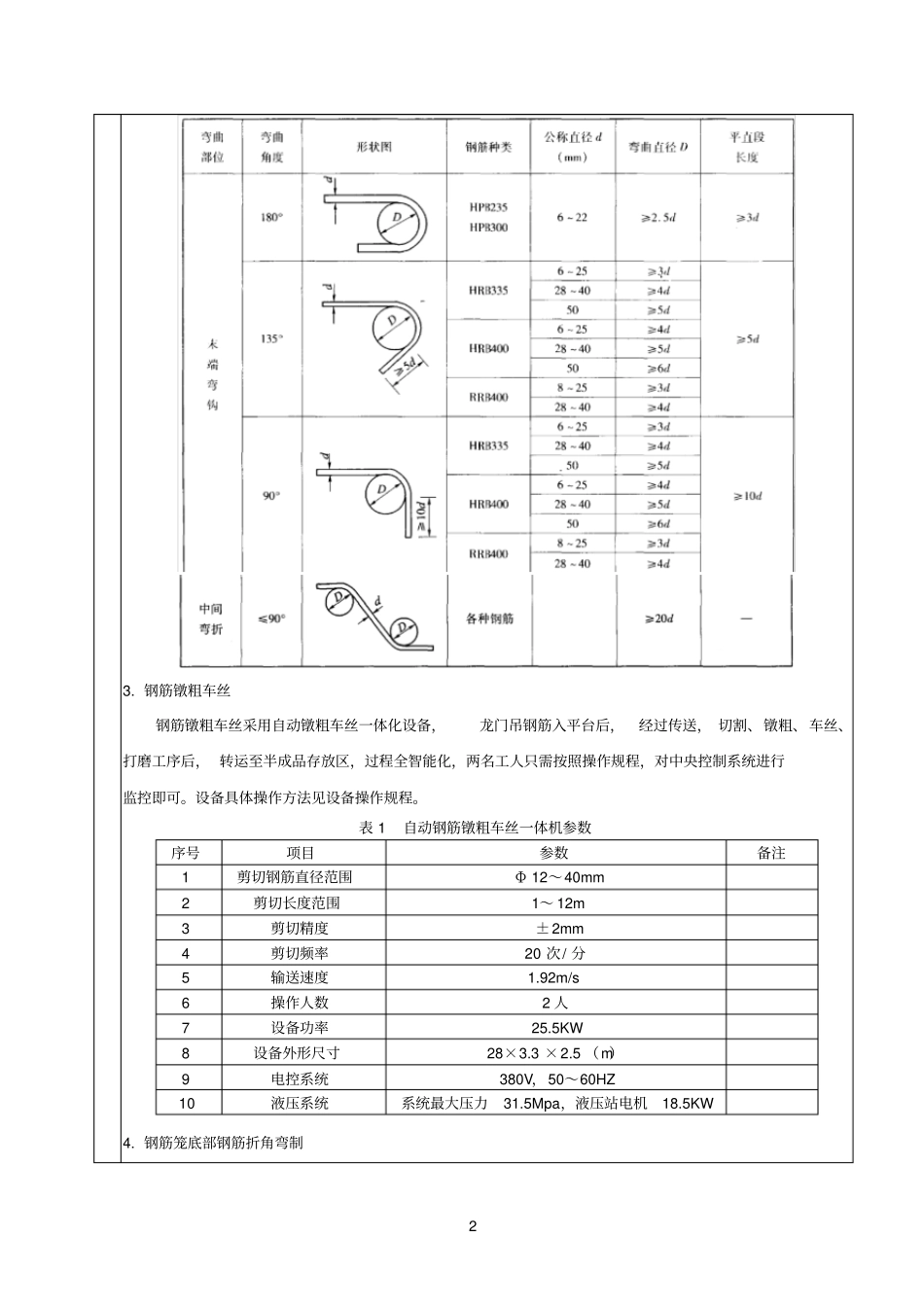

钢筋弯钩制作受力主筋钢筋制作和末端弯钩形状进行加工和制作,如下表
钢筋镦粗车丝钢筋镦粗车丝采用自动镦粗车丝一体化设备,龙门吊钢筋入平台后,经过传送, 切割、镦粗、车丝、打磨工序后, 转运至半成品存放区,过程全智能化,两名工人只需按照操作规程,对中央控制系统进行监控即可
设备具体操作方法见设备操作规程
表 1 自动钢筋镦粗车丝一体机参数序号项目参数备注1 剪切钢筋直径范围Φ 12~40mm 2 剪切长度范围1~ 12m 3 剪切精度±2mm 4 剪切
