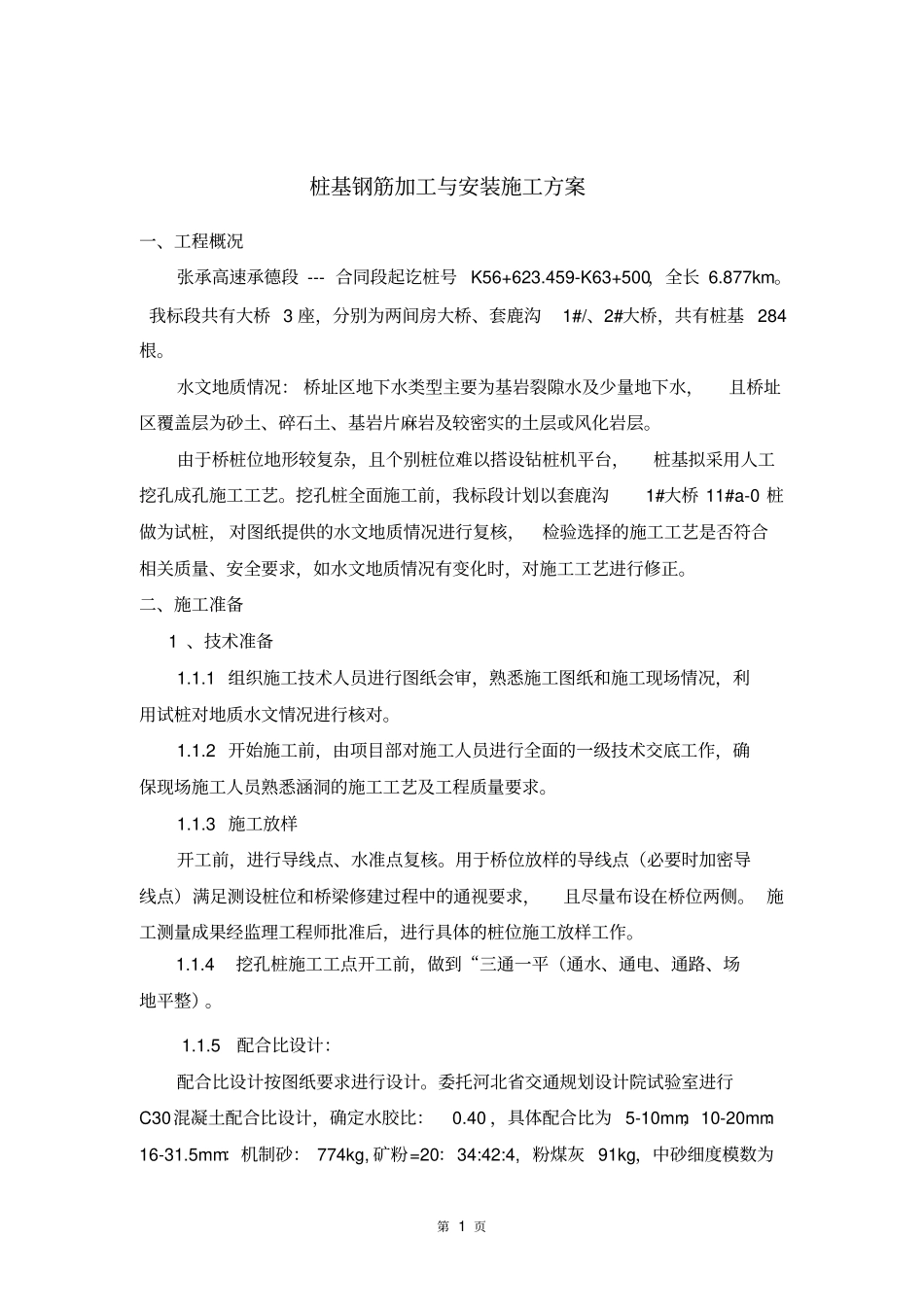

第 1 页桩基钢筋加工与安装施工方案一、工程概况张承高速承德段 --- 合同段起讫桩号 K56+623
459-K63+500,全长 6
我标段共有大桥 3 座,分别为两间房大桥、套鹿沟1#/、2#大桥,共有桩基 284根
水文地质情况: 桥址区地下水类型主要为基岩裂隙水及少量地下水,且桥址区覆盖层为砂土、碎石土、基岩片麻岩及较密实的土层或风化岩层
由于桥桩位地形较复杂,且个别桩位难以搭设钻桩机平台,桩基拟采用人工挖孔成孔施工工艺
挖孔桩全面施工前,我标段计划以套鹿沟1#大桥 11#a-0 桩做为试桩, 对图纸提供的水文地质情况进行复核,检验选择的施工工艺是否符合相关质量、安全要求,如水文地质情况有变化时,对施工工艺进行修正
二、施工准备 1 、技术准备1
1 组织施工技术人员进行图纸会审,熟悉施工图纸和施工现场情况,利用试桩对地质水文情况进行核对
2 开始施工前,由项目部对施工人员进行全面的一级技术交底工作,确保现场施工人员熟悉涵洞的施工工艺及工程质量要求
3 施工放样开工前,进行导线点、水准点复核
用于桥位放样的导线点(必要时加密导线点)满足测设桩位和桥梁修建过程中的通视要求,且尽量布设在桥位两侧
施工测量成果经监理工程师批准后,进行具体的桩位施工放样工作

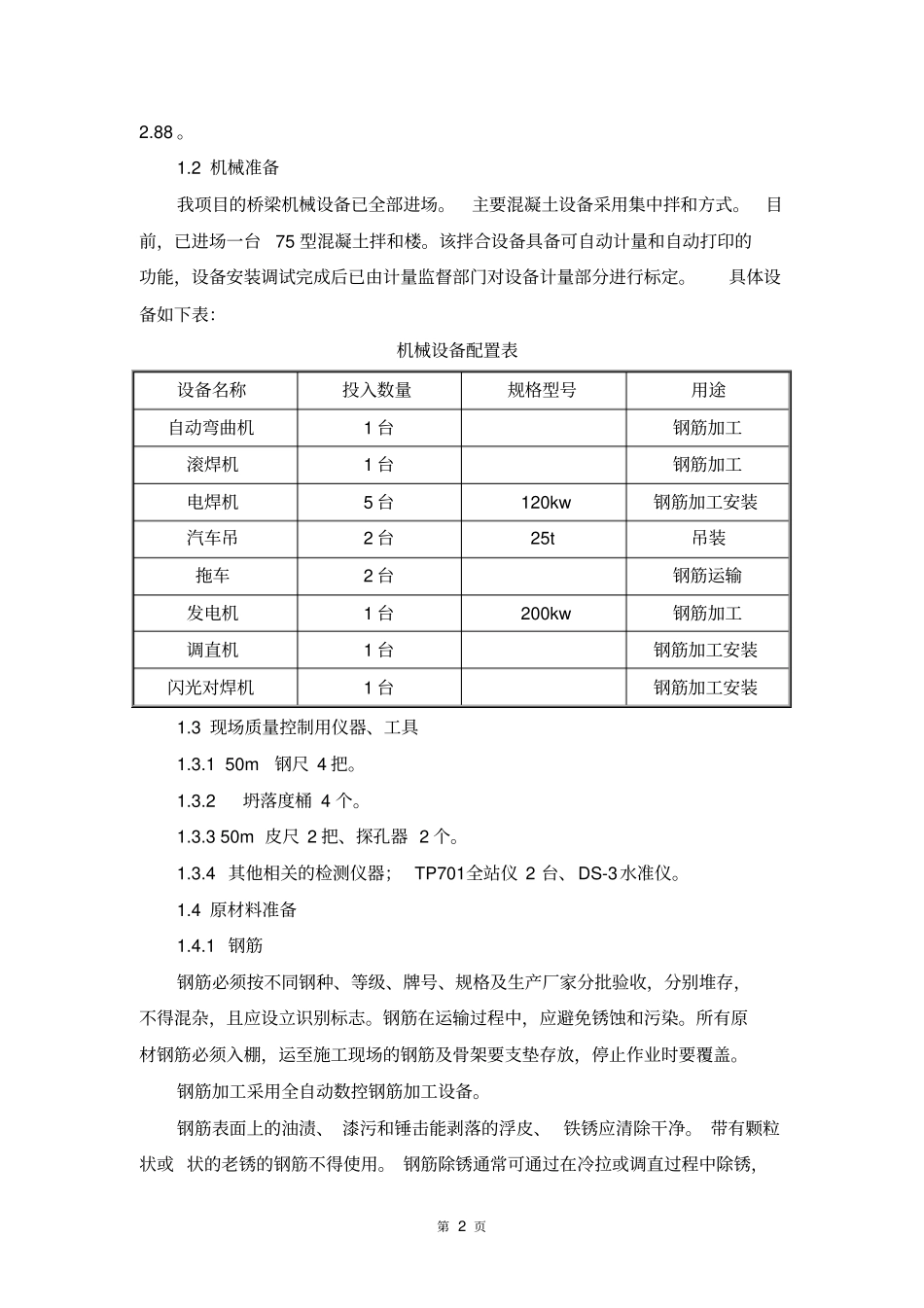

4挖孔桩施工工点开工前,做到“三通一平(通水、通电、通路、场地平整)
5配合比设计:配合比设计按图纸要求进行设计
委托河北省交通规划设计院试验室进行C30混凝土配合比设计,确定水胶比:0
40 ,具体配合比为 5-10mm;10-20mm:16-31

5mm:机制砂: 774kg, 矿粉=20:34:42:4, 粉煤灰 91kg,中砂细度模数为第 2 页2
2 机械准备我项目的桥梁机械设备已全部进场
主要混凝土设备采用集中拌和方式
目前,已进场一台75
