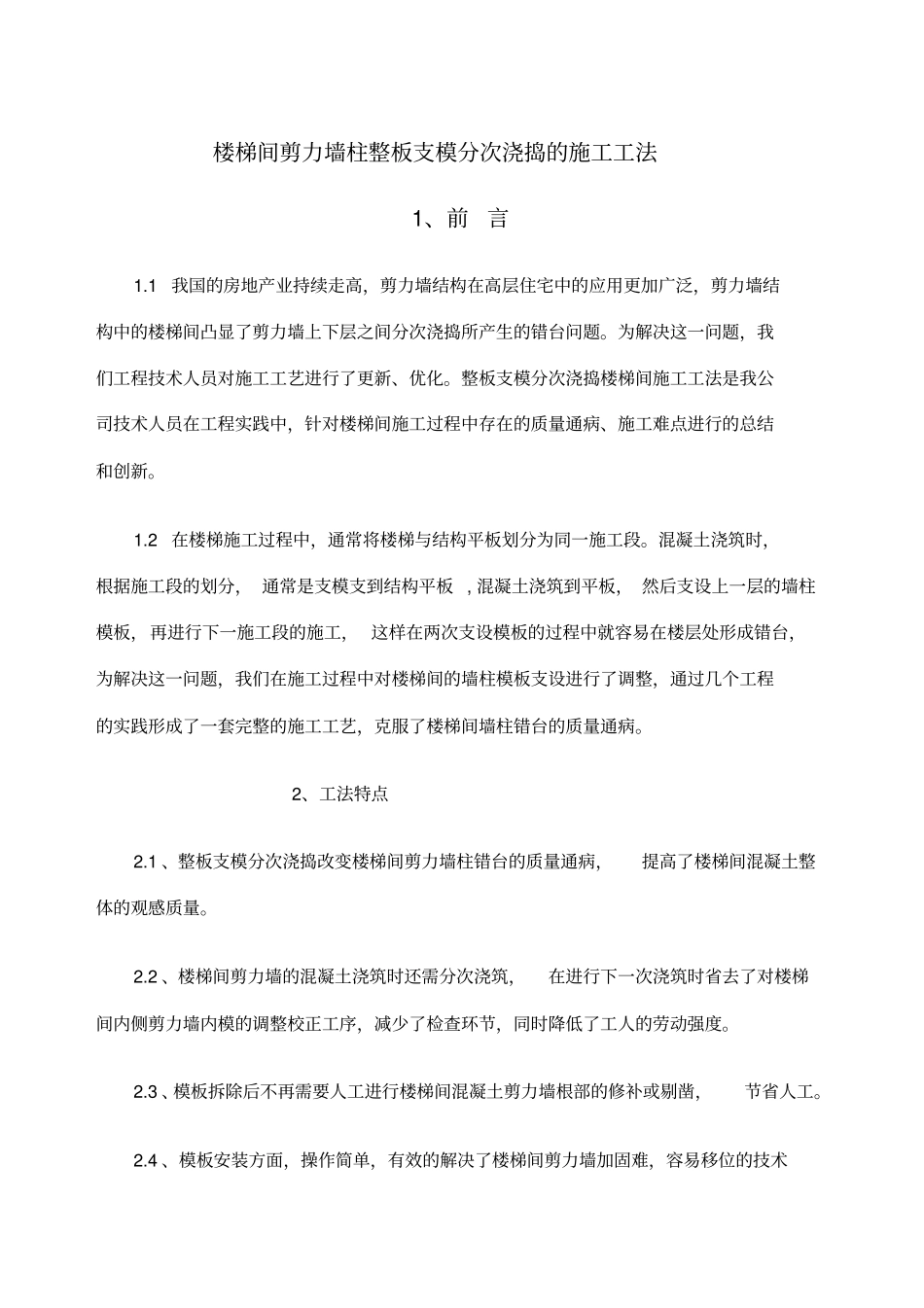

楼梯间剪力墙柱整板支模分次浇捣的施工工法1、前言1
1 我国的房地产业持续走高,剪力墙结构在高层住宅中的应用更加广泛,剪力墙结构中的楼梯间凸显了剪力墙上下层之间分次浇捣所产生的错台问题
为解决这一问题,我们工程技术人员对施工工艺进行了更新、优化
整板支模分次浇捣楼梯间施工工法是我公司技术人员在工程实践中,针对楼梯间施工过程中存在的质量通病、施工难点进行的总结和创新
2 在楼梯施工过程中,通常将楼梯与结构平板划分为同一施工段
混凝土浇筑时,根据施工段的划分, 通常是支模支到结构平板 , 混凝土浇筑到平板, 然后支设上一层的墙柱模板,再进行下一施工段的施工, 这样在两次支设模板的过程中就容易在楼层处形成错台,为解决这一问题,我们在施工过程中对楼梯间的墙柱模板支设进行了调整,通过几个工程的实践形成了一套完整的施工工艺,克服了楼梯间墙柱错台的质量通病
2、工法特点2
1 、整板支模分次浇捣改变楼梯间剪力墙柱错台的质量通病,提高了楼梯间混凝土整体的观感质量
2 、楼梯间剪力墙的混凝土浇筑时还需分次浇筑,在进行下一次浇筑时省去了对楼梯间内侧剪力墙内模的调整校正工序,减少了检查环节,同时降低了工人的劳动强度
3 、模板拆除后不再需要人工进行楼梯间混凝土剪力墙根部的修补或剔凿,节省人工
4 、模板安装方面,操作简单,有效的解决了楼梯间剪力墙加固难,容易移位的技术难题
3、适用范围本工法适用于所有钢筋混凝土结构的楼梯间柱、剪力墙的施工

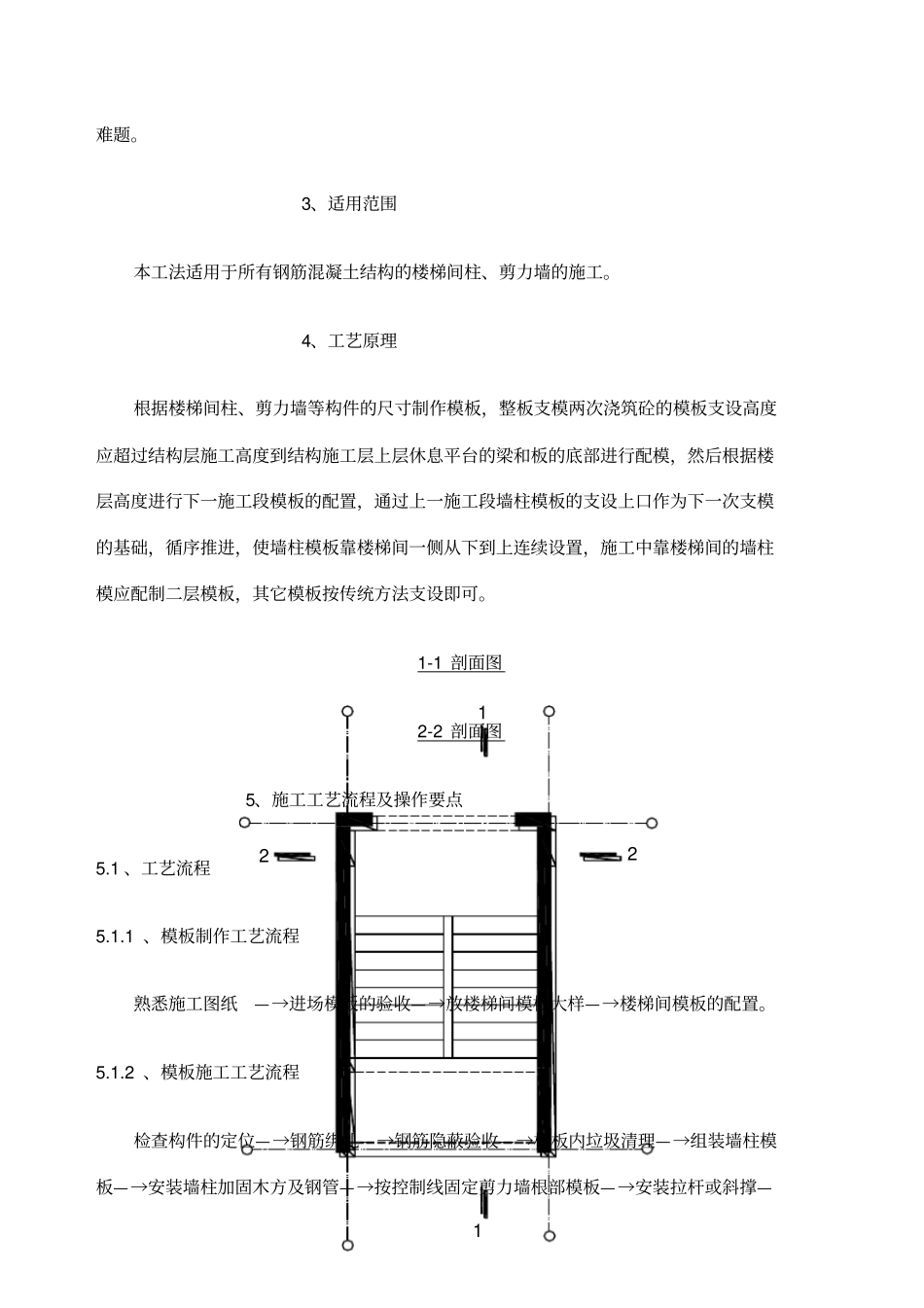

4、工艺原理根据楼梯间柱、剪力墙等构件的尺寸制作模板,整板支模两次浇筑砼的模板支设高度应超过结构层施工高度到结构施工层上层休息平台的梁和板的底部进行配模,然后根据楼层高度进行下一施工段模板的配置,通过上一施工段墙柱模板的支设上口作为下一次支模的基础,循序推进,使墙柱模板靠楼梯间一侧从下到上连续设置,施工中靠楼梯间的墙柱模应配制二层模板,其它模板
