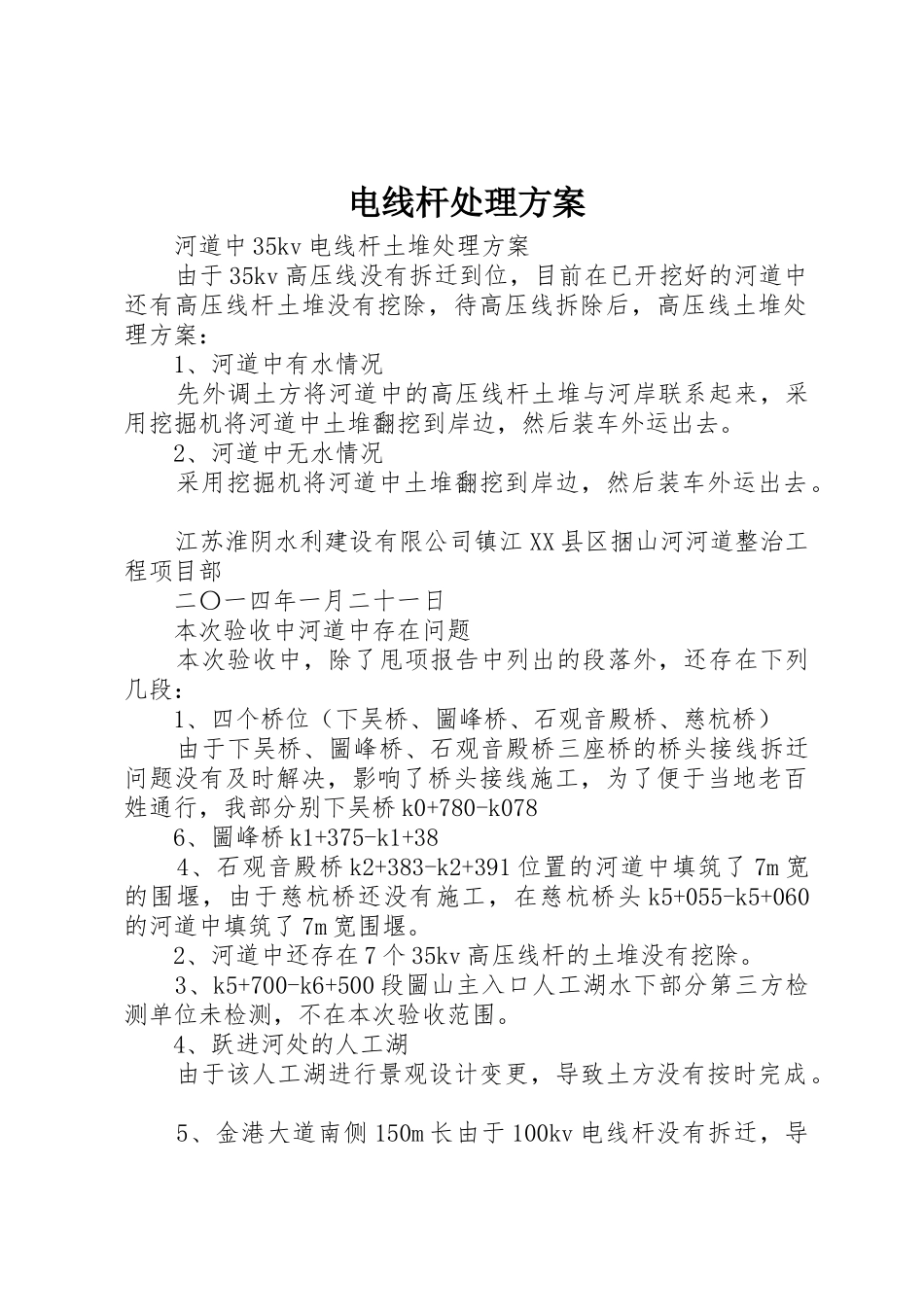

电线杆处理方案 河道中 35kv 电线杆土堆处理方案 由于 35kv 高压线没有拆迁到位,目前在已开挖好的河道中还有高压线杆土堆没有挖除,待高压线拆除后,高压线土堆处理方案: 1、河道中有水情况 先外调土方将河道中的高压线杆土堆与河岸联系起来,采用挖掘机将河道中土堆翻挖到岸边,然后装车外运出去。 2、河道中无水情况 采用挖掘机将河道中土堆翻挖到岸边,然后装车外运出去。 江苏淮阴水利建设有限公司镇江 XX 县区捆山河河道整治工程项目部 二〇一四年一月二十一日 本次验收中河道中存在问题 本次验收中,除了甩项报告中列出的段落外,还存在下列几段: 1、四个桥位(下吴桥、圌峰桥、石观音殿桥、慈杭桥) 由于下吴桥、圌峰桥、石观音殿桥三座桥的桥头接线拆迁问题没有及时解决,影响了桥头接线施工,为了便于当地老百姓通行,我部分别下吴桥 k0+780-k078 6、圌峰桥 k1+375-k1+38 4、石观音殿桥 k2+383-k2+391 位置的河道中填筑了 7m 宽的围堰,由于慈杭桥还没有施工,在慈杭桥头 k5+055-k5+060的河道中填筑了 7m 宽围堰。 2、河道中还存在 7 个 35kv 高压线杆的土堆没有挖除。 3、k5+700-k6+500 段圌山主入口人工湖水下部分第三方检测单位未检测,不在本次验收范围。 4、跃进河处的人工湖 由于该人工湖进行景观设计变更,导致土方没有按时完成。 5、金港大道南侧 150m 长由于 100kv 电线杆没有拆迁,导致该段河道东侧混凝土预制块护坡没有施工。 二〇一四年一月二十二日
