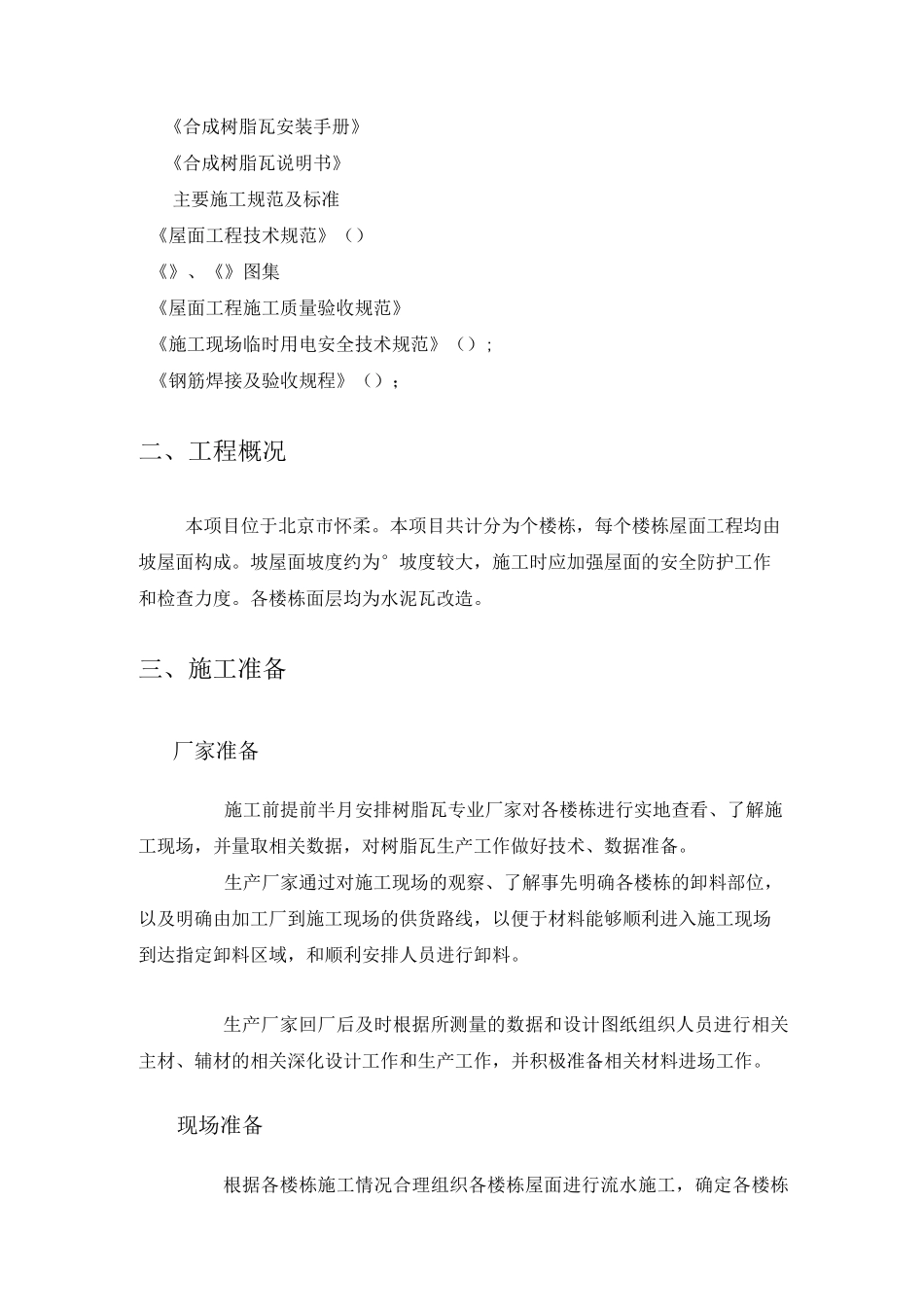

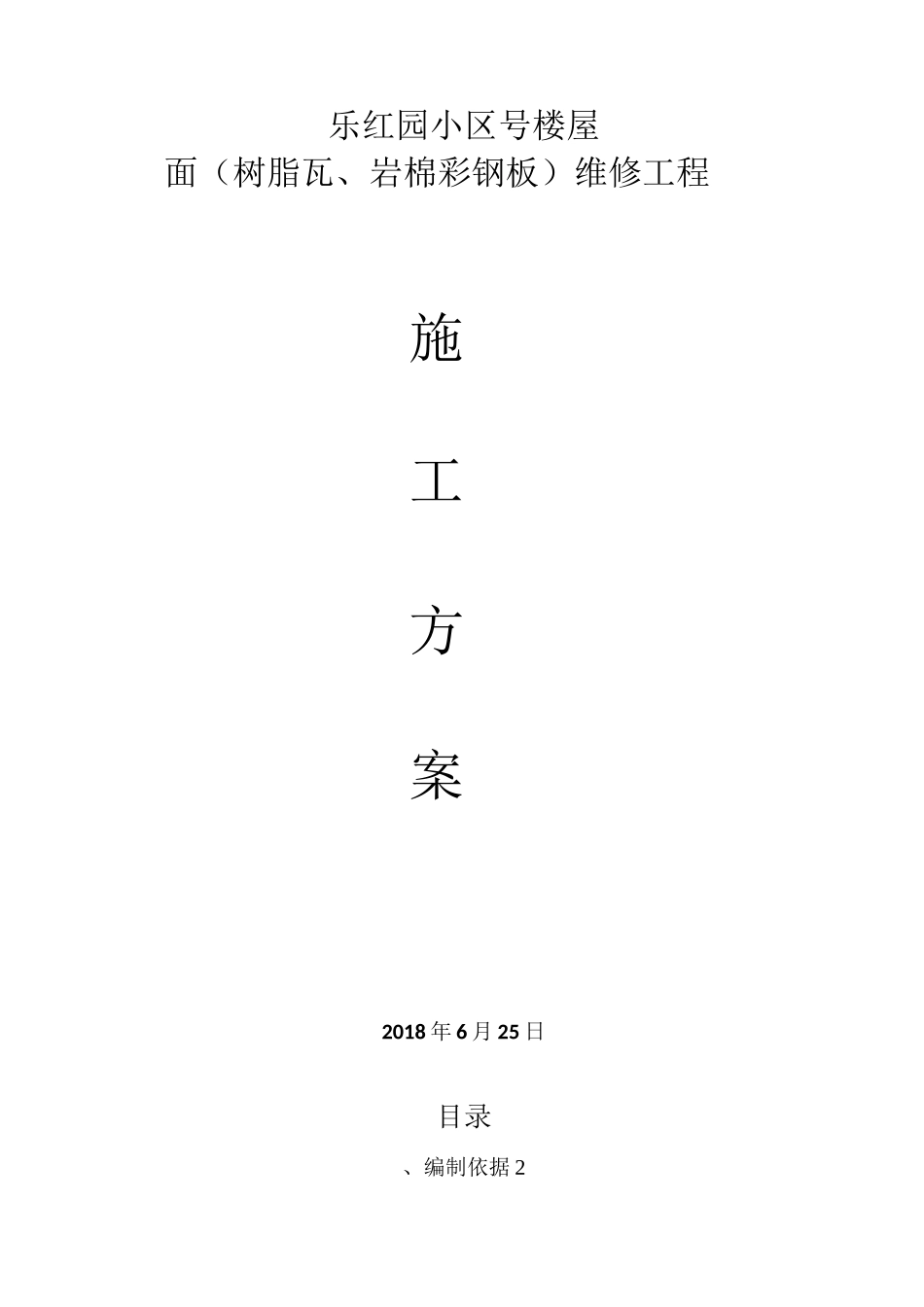

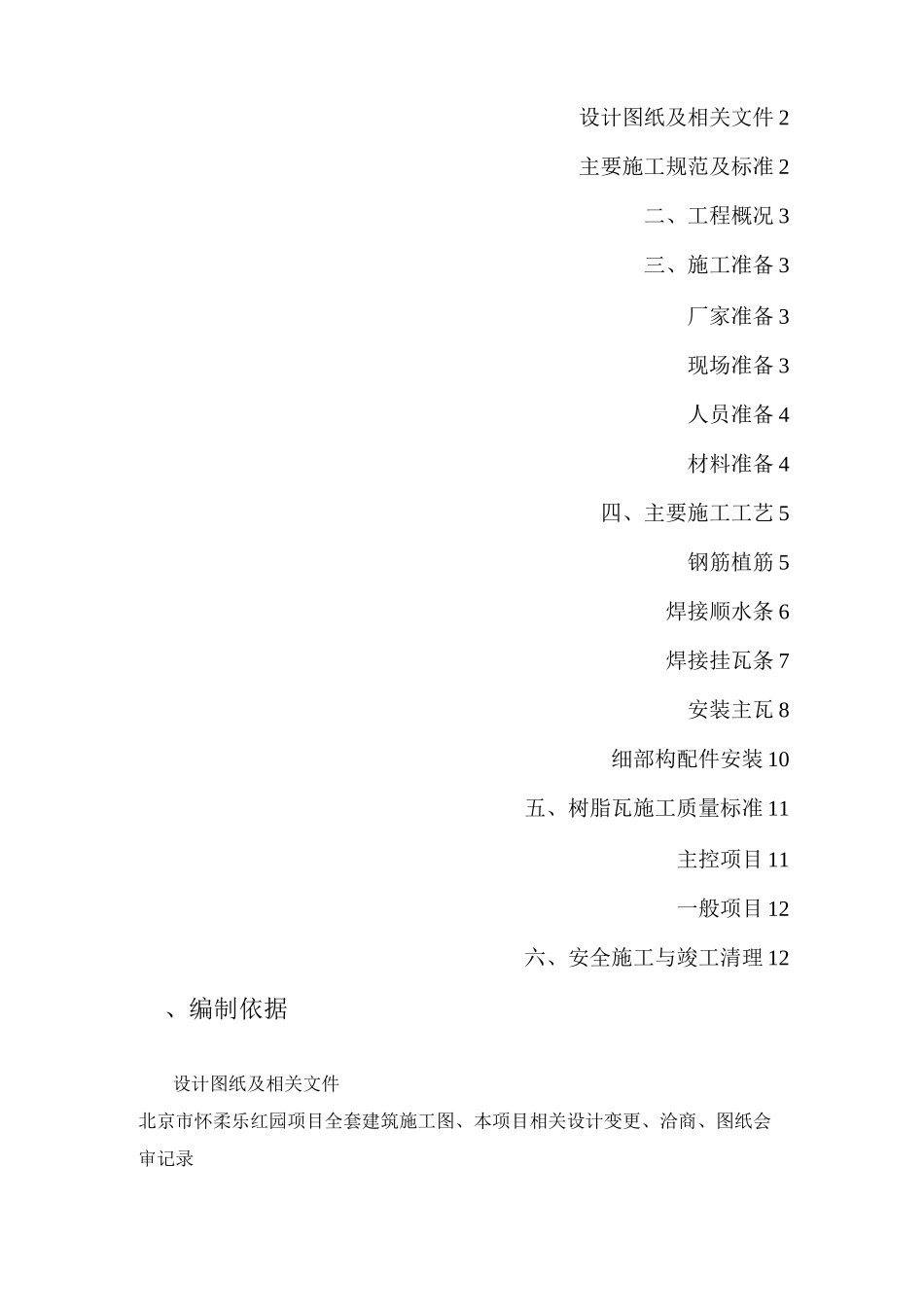

乐红园小区号楼屋面(树脂瓦、岩棉彩钢板)维修工程施工方案2018 年 6 月 25 日目录、编制依据 2设计图纸及相关文件 2主要施工规范及标准 2二、工程概况 3三、施工准备 3厂家准备 3现场准备 3人员准备 4材料准备 4四、主要施工工艺 5钢筋植筋 5焊接顺水条 6焊接挂瓦条 7安装主瓦 8细部构配件安装 10五、树脂瓦施工质量标准 11主控项目 11一般项目 12六、安全施工与竣工清理 12、编制依据设计图纸及相关文件北京市怀柔乐红园项目全套建筑施工图、本项目相关设计变更、洽商、图纸会审记录《合成树脂瓦安装手册》《合成树脂瓦说明书》主要施工规范及标准《屋面工程技术规范》()《》、《》图集《屋面工程施工质量验收规范》《施工现场临时用电安全技术规范》();《钢筋焊接及验收规程》();二、工程概况本项目位于北京市怀柔。本项目共计分为个楼栋,每个楼栋屋面工程均由坡屋面构成。坡屋面坡度约为°坡度较大,施工时应加强屋面的安全防护工作和检查力度。各楼栋面层均为水泥瓦改造。三、施工准备厂家准备施工前提前半月安排树脂瓦专业厂家对各楼栋进行实地查看、了解施工现场,并量取相关数据,对树脂瓦生产工作做好技术、数据准备。生产厂家通过对施工现场的观察、了解事先明确各楼栋的卸料部位,以及明确由加工厂到施工现场的供货路线,以便于材料能够顺利进入施工现场到达指定卸料区域,和顺利安排人员进行卸料。生产厂家回厂后及时根据所测量的数据和设计图纸组织人员进行相关主材、辅材的相关深化设计工作和生产工作,并积极准备相关材料进场工作。现场准备根据各楼栋施工情况合理组织各楼栋屋面进行流水施工,确定各楼栋施工的先后顺序,减少交叉作业。做到稳定而有序地抢工期。并对各楼栋材料堆放的场地提前进行清理平整,便于材料进场后能明确堆放地点。对各楼施工用电梯进行全面检查,确保施工电梯的垂直度、稳定情况以便于施工时能对人员、材料进行有效而又安全的垂直运输。根据各楼栋具体情况确定本楼栋屋面各部位施工的先后顺序,同时根据此先后顺序合理安排防水、防雷、保温等其他专业进行施工。防止上道工序延误下道工序的施工。计算施工用电负荷,提前将配电箱接线至施工现场,将施工用水提前接通至屋面,便于后期施工时用电用水。对即将作业的施工面应及时对其进行清理,将上道工序所遗漏的垃圾材料等全部清理干净,以便于下道工序的施工。人员准备施工作业前明确挂瓦专业施工队伍,及时签订劳务施工...
