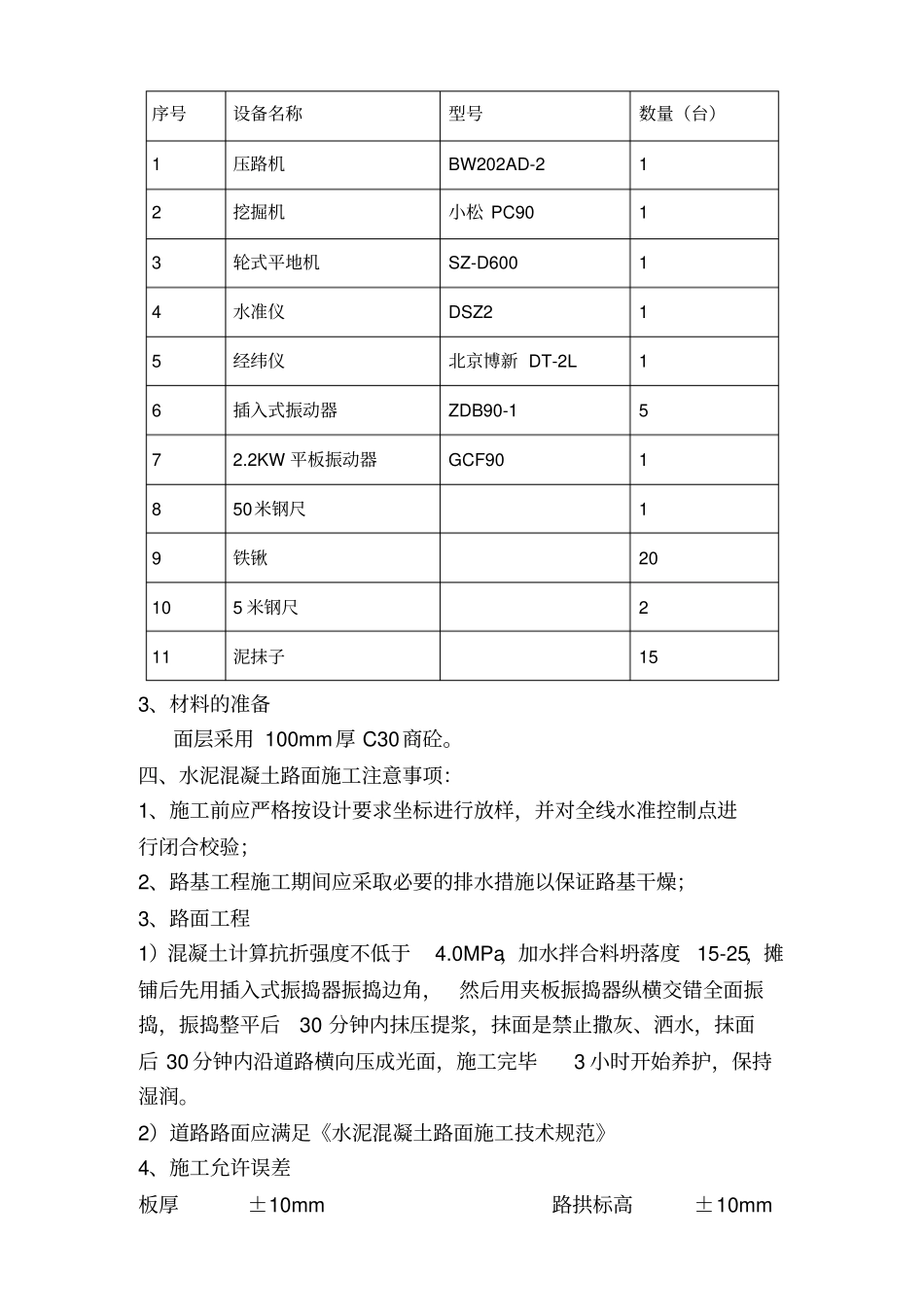

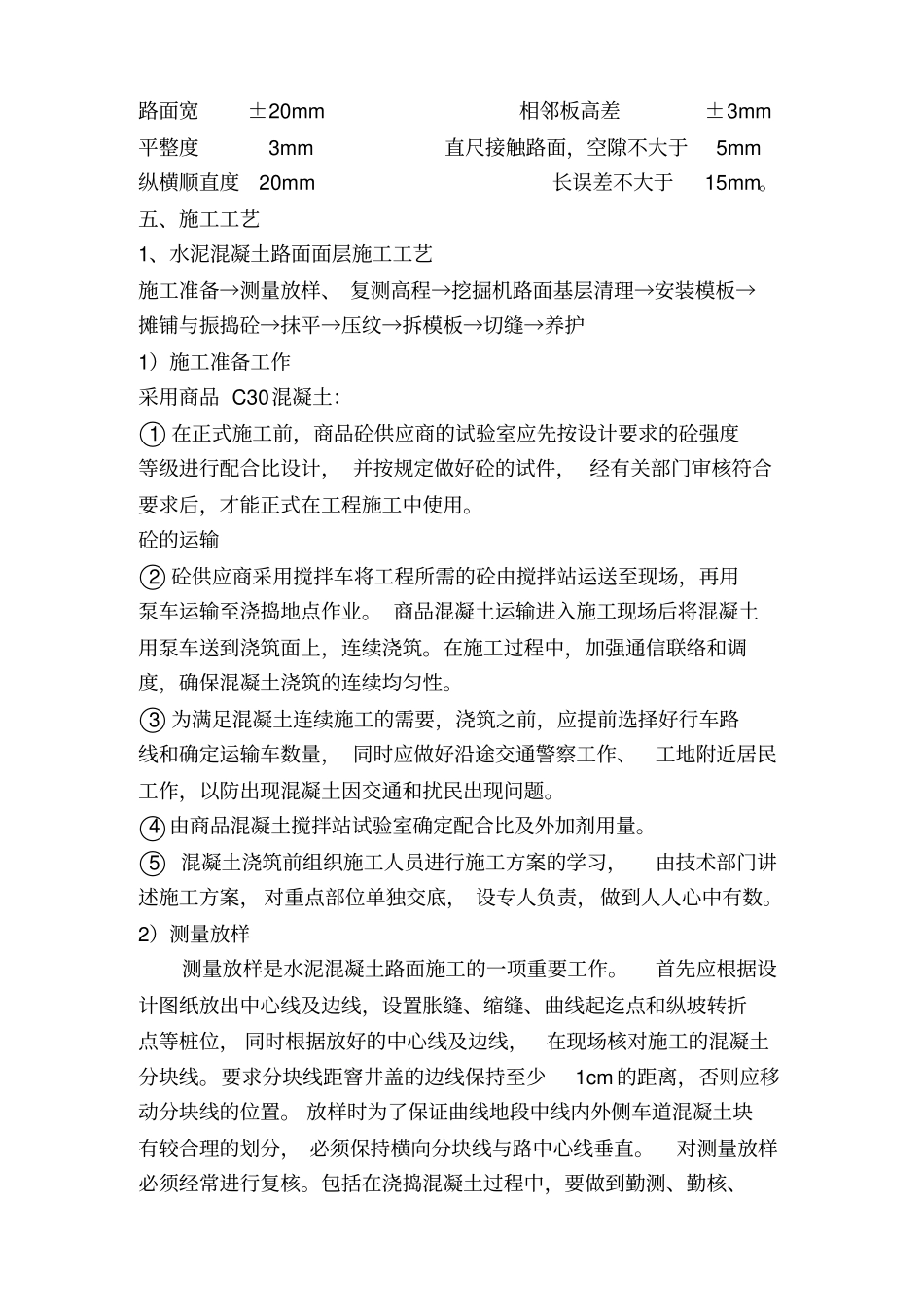

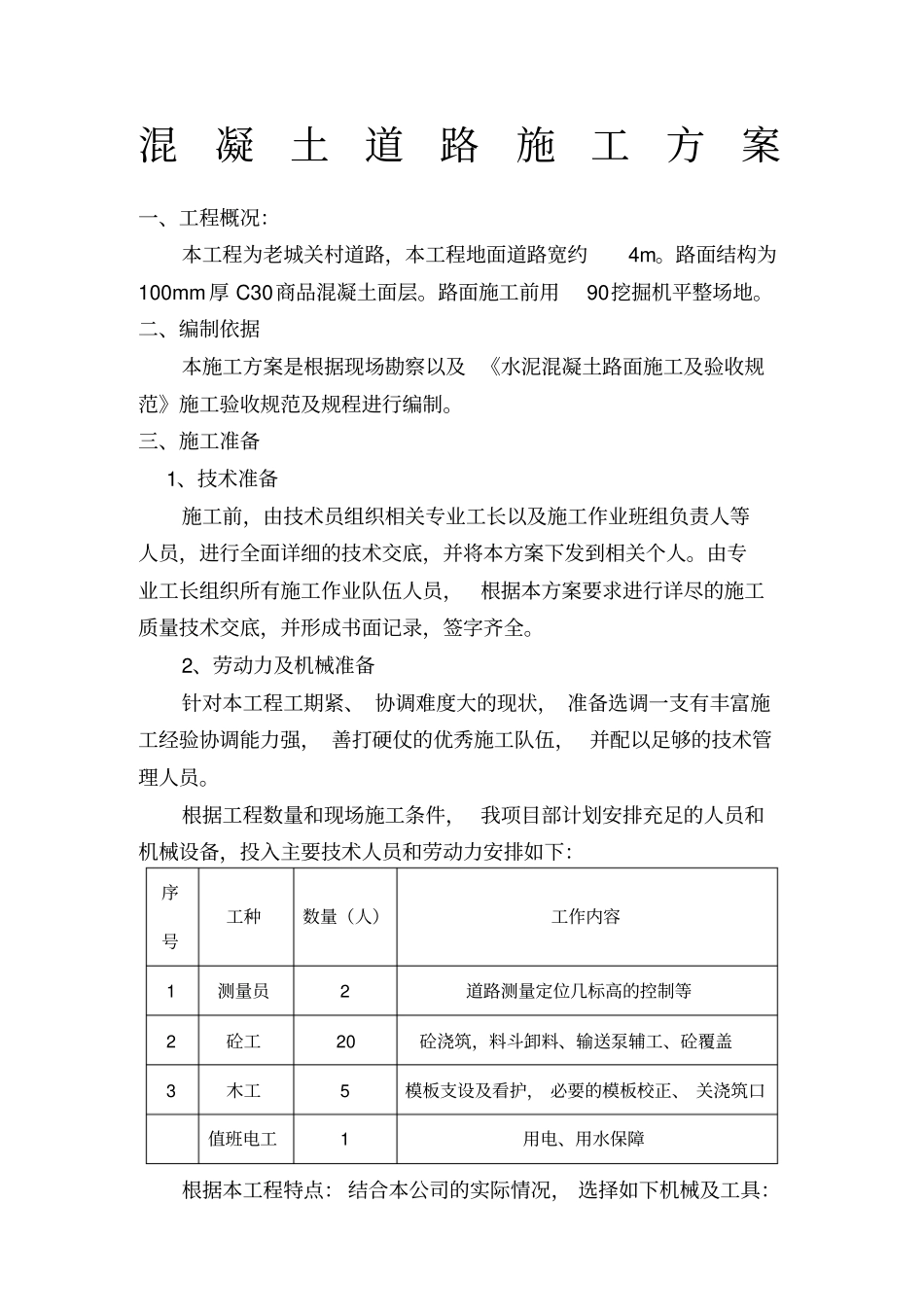

混凝土道路施工方案一、工程概况:本工程为老城关村道路,本工程地面道路宽约4m。路面结构为100mm厚 C30商品混凝土面层。路面施工前用90挖掘机平整场地。二、编制依据本施工方案是根据现场勘察以及 《水泥混凝土路面施工及验收规范》施工验收规范及规程进行编制。三、施工准备1、技术准备施工前,由技术员组织相关专业工长以及施工作业班组负责人等人员,进行全面详细的技术交底,并将本方案下发到相关个人。由专业工长组织所有施工作业队伍人员,根据本方案要求进行详尽的施工质量技术交底,并形成书面记录,签字齐全。2、劳动力及机械准备针对本工程工期紧、 协调难度大的现状, 准备选调一支有丰富施工经验协调能力强, 善打硬仗的优秀施工队伍, 并配以足够的技术管理人员。根据工程数量和现场施工条件, 我项目部计划安排充足的人员和机械设备,投入主要技术人员和劳动力安排如下:序号工种数量(人)工作内容1 测量员2 道路测量定位几标高的控制等2 砼工20 砼浇筑,料斗卸料、输送泵辅工、砼覆盖3 木工5 模板支设及看护, 必要的模板校正、 关浇筑口值班电工1 用电、用水保障根据本工程特点: 结合本公司的实际情况, 选择如下机械及工具:序号设备名称型号数量(台)1 压路机BW202AD-2 1 2 挖掘机小松 PC90 1 3 轮式平地机SZ-D600 1 4 水准仪DSZ2 1 5 经纬仪北京博新 DT-2L 1 6 插入式振动器ZDB90-1 5 7 2.2KW 平板振动器GCF90 1 8 50米钢尺1 9 铁锹20 10 5 米钢尺2 11 泥抹子15 3、材料的准备面层采用 100mm厚 C30商砼。四、水泥混凝土路面施工注意事项:1、施工前应严格按设计要求坐标进行放样,并对全线水准控制点进行闭合校验;2、路基工程施工期间应采取必要的排水措施以保证路基干燥;3、路面工程1)混凝土计算抗折强度不低于4.0MPa,加水拌合料坍落度15-25,摊铺后先用插入式振捣器振捣边角,然后用夹板振捣器纵横交错全面振捣,振捣整平后30 分钟内抹压提浆,抹面是禁止撒灰、洒水,抹面后 30 分钟内沿道路横向压成光面,施工完毕3 小时开始养护,保持湿润。2)道路路面应满足《水泥混凝土路面施工技术规范》4、施工允许误差板厚±10mm 路拱标高±10mm 路面宽±20mm 相邻板高差±3mm 平整度3mm 直尺接触路面,空隙不大于5mm 纵横顺直度20mm 长误差不大于15mm。五、施工工艺1、水泥混凝土路面面层施工工艺施工准备→测量放样、 复测高程→挖掘机路面基层清理→安...
