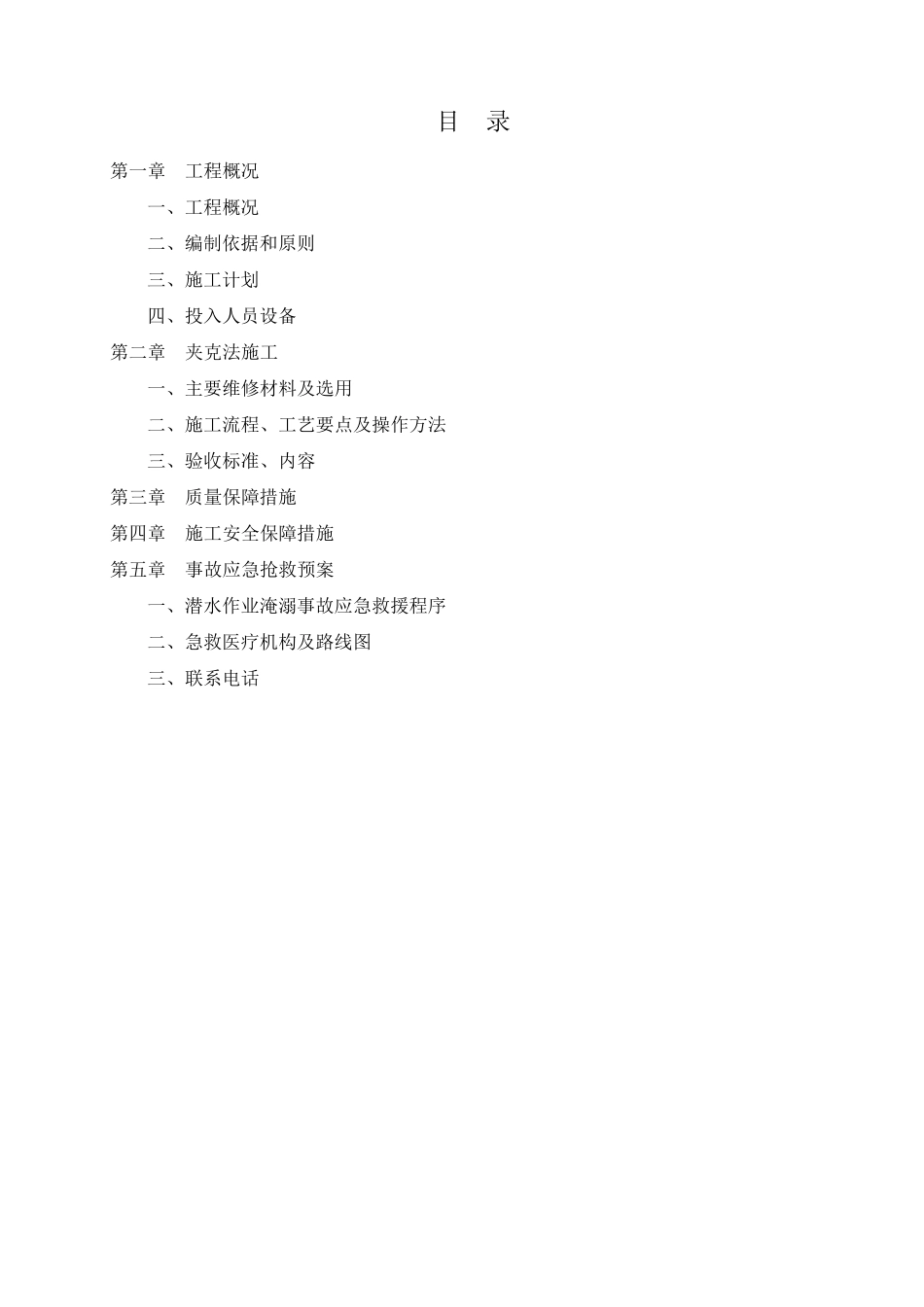

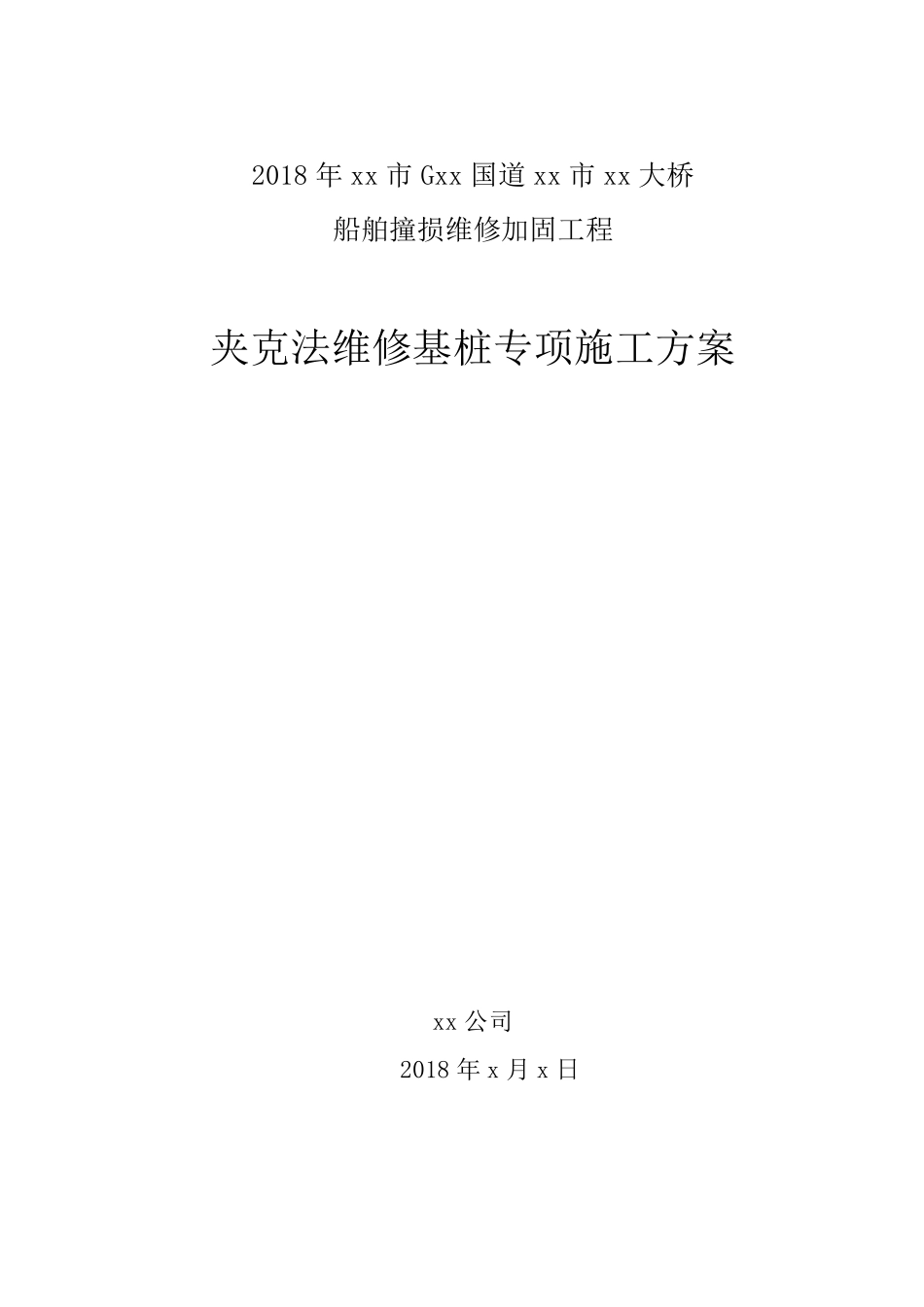

2018 年xx 市Gxx 国道xx 市xx 大桥 船舶撞损维修加固工程 夹克法维修基桩专项施工方案 xx 公司 2018 年x 月 x 日 目 录 第一章 工程概况 一、工程概况 二、编制依据和原则 三、施工计划 四、投入人员设备 第二章 夹克法施工 一、主要维修材料及选用 二、施工流程、工艺要点及操作方法 三、验收标准、内容 第三章 质量保障措施 第四章 施工安全保障措施 第五章 事故应急抢救预案 一、潜水作业淹溺事故应急救援程序 二、急救医疗机构及路线图 三、联系电话 Gxx 国道xx 市xx 大桥维修加固工程 夹克法维修基桩专项施工方案 第一章 工程概况 一、工程概况 根据住建部2018 年3 月8 日《危险性较大的分部分项工程安全管理规定》以及2018年5 月17 日以建办质〔2018〕31 号颁布《住房城乡建设部办公厅关于实施〈危险性较大的分部分项工程安全管理规定〉有关问题的通知》要求,本工程夹克法维修基桩工程项目是“采用新技术、新工艺、新材料、新设备可能影响工程施工安全,尚无国家、行业及地方技术标准的分部分项工程”,属危大工程,特编制本专项施工方案。 本工程位于xx 市xx 国道xx 大桥上,2017 年管理部门日常巡查发现大桥左幅(北半幅)通航孔两侧 3#、4#桥墩曾遭遇船舶撞击,后经作业部门监测设计,对现在结构裂缝、立柱盖梁倾斜、支座偏位、箱梁下沉等病害 进 行维修加固,其 中 北半幅 3#、4#桥墩基桩进行夹克法水 下维修加固,见 下图 : 二、编制依据和原则 1、编制依据 ①施工图设计; ②施工组织设计; ③现行相关法律、法规、规范性文件、标准、规范。 2、编制原则 ①坚持科学性、先进性、经济性、合理性与实用性相结合的原则; ②安全生产,预防为主的原则; ③百年大计、质量第一的原则; ④文明施工、环境保护的原则; ⑤坚持专业化作业与综合管理相结合的原则。 三、施工计划 定制材料 15 天(现已完成现场水下探摸、尺寸丈量),现场施工 15 天。现场施工自 顶升纠偏结束起计。 预计开竣工时间为:2018 年 11 月 15 日-12 月 20 日 四、投入人员设备 1、投入人员 潜水员4-6 人,其他2 人。 2、投入设备 设备名称 容量 数量 备注 软式潜水头盔 4 干式潜水服 4 潜水脐带 4 含信号绳 空压机 0.9-1.2m3 1 台 压铅 4 潜水电话 4 救生衣 6 施工平台 6m×6m 1 可用船 铲刀 5-8 用于刮胶 气动角磨机 4 打磨 ...
