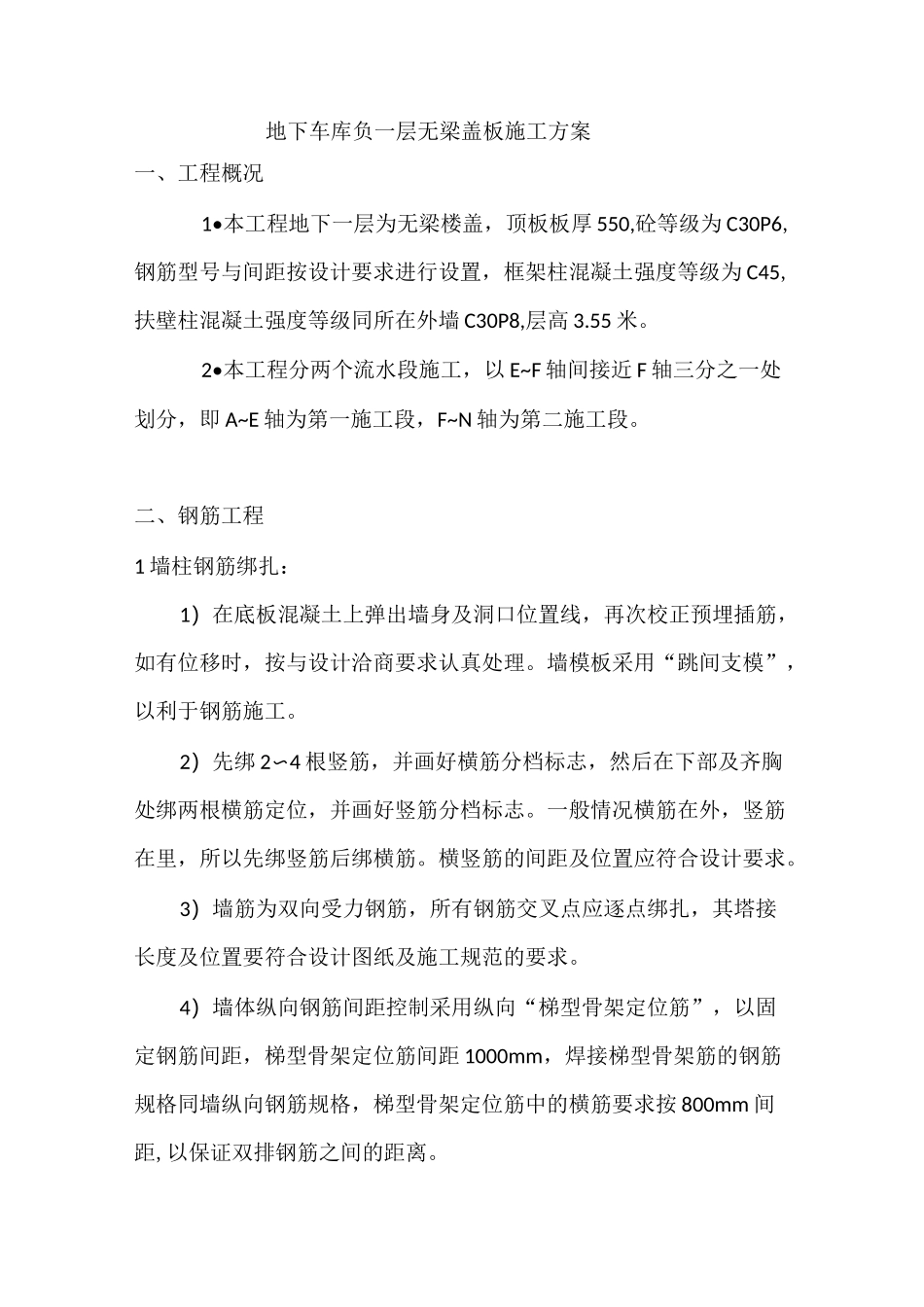

地下车库负一层无梁盖板施工方案一、工程概况1•本工程地下一层为无梁楼盖,顶板板厚 550,砼等级为 C30P6,钢筋型号与间距按设计要求进行设置,框架柱混凝土强度等级为 C45,扶壁柱混凝土强度等级同所在外墙 C30P8,层高 3
2•本工程分两个流水段施工,以 E~F 轴间接近 F 轴三分之一处划分,即 A~E 轴为第一施工段,F~N 轴为第二施工段
二、钢筋工程1 墙柱钢筋绑扎:1)在底板混凝土上弹出墙身及洞口位置线,再次校正预埋插筋,如有位移时,按与设计洽商要求认真处理
墙模板采用“跳间支模”,以利于钢筋施工
2)先绑 2〜4 根竖筋,并画好横筋分档标志,然后在下部及齐胸处绑两根横筋定位,并画好竖筋分档标志
一般情况横筋在外,竖筋在里,所以先绑竖筋后绑横筋
横竖筋的间距及位置应符合设计要求
3)墙筋为双向受力钢筋,所有钢筋交叉点应逐点绑扎,其塔接长度及位置要符合设计图纸及施工规范的要求
4)墙体纵向钢筋间距控制采用纵向“梯型骨架定位筋”,以固定钢筋间距,梯型骨架定位筋间距 1000mm,焊接梯型骨架筋的钢筋规格同墙纵向钢筋规格,梯型骨架定位筋中的横筋要求按 800mm 间距,以保证双排钢筋之间的距离

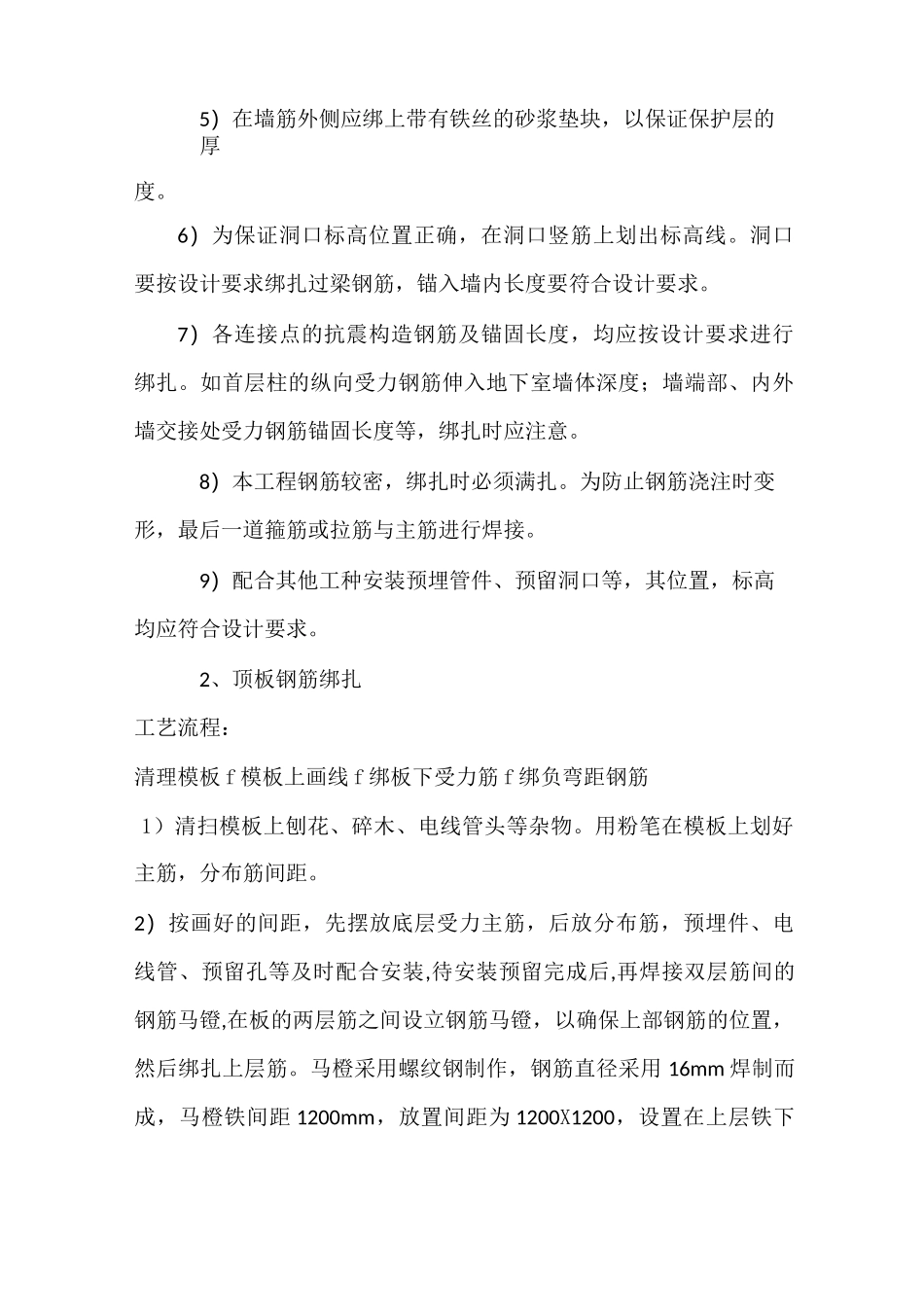

5)在墙筋外侧应绑上带有铁丝的砂浆垫块,以保证保护层的厚度
6)为保证洞口标高位置正确,在洞口竖筋上划出标高线
洞口要按设计要求绑扎过梁钢筋,锚入墙内长度要符合设计要求
7)各连接点的抗震构造钢筋及锚固长度,均应按设计要求进行绑扎
如首层柱的纵向受力钢筋伸入地下室墙体深度;墙端部、内外墙交接处受力钢筋锚固长度等,绑扎时应注意
8)本工程钢筋较密,绑扎时必须满扎
为防止钢筋浇注时变形,最后一道箍筋或拉筋与主筋进行焊接
9)配合其他工种安装预埋管件、预留洞口等,其位置,标高均应符合设计要求
2、顶板钢筋绑扎工艺流程:清理模板 f 模板上画线 f 绑板下受力筋 f 绑
