下载后可任意编辑施工单位要求停工材料汇报施工单位要求停工的材料汇报 并得知此报告已汇报给城头集团各位老总,法律规范规定施工方提出的任何要求、报告等必须报监理单位,由监理单位复核初审同意后报建设单位审核和备案
目的防止各部门造成
关于 2024 年 4 月 21 日档案馆施工单位停工报告及施工现场现状的说明 一:关于停工报告的说明 1、在 2024 年 12 月 30—31 日,由城头集团梁总、马总带领的商务谈判小组,组织甲方、监理、施工方召开专题会,针对陕西省清单计价调整的通知,考虑到档案馆的具体情况,同意施工单位提出的调整合同条款,由施工单位编制新的预算报各方审核,并要求施工单位及时上报合同调整条款内容,2024 年4 月 20 号就预算及调整合同条款内容,再次组织专题会讨论,最后达成一致,确定了相关细节,施工单位同意,谁想到 4 月 21 号施工单位竟然提出停工申请
2、停工报告中提到的专业外幕墙分包单位—沈阳远大,沈阳远大 2024 年10 月进场,到 2024 年 12 月 20 号完成干挂石材龙骨、大小屋面采光井
2024 年4 月 12 日建设单位确认施工预算
具了解 2024 年 5 月 20 号左右用于外装修的材料石材、玻璃陆续到场,组织施工,沈阳远大属总包管理范围,而总包不参加管理与协调,单靠建设、监理单位管理,不符合合同约定
3、2024 年 4 月 21 日下午 6
30 分,监理单位才收到施工单位的停工申请,并得知此报告已汇报给城头集团各位老总,法律规范规定施工方提出的任何要求、报告等必须报监理单位,由监理单位复核初审同意后报建设单位审核和备案
目的防止各部门造成管理混乱和不应有的损失
施工单位的做法不符合程序规定

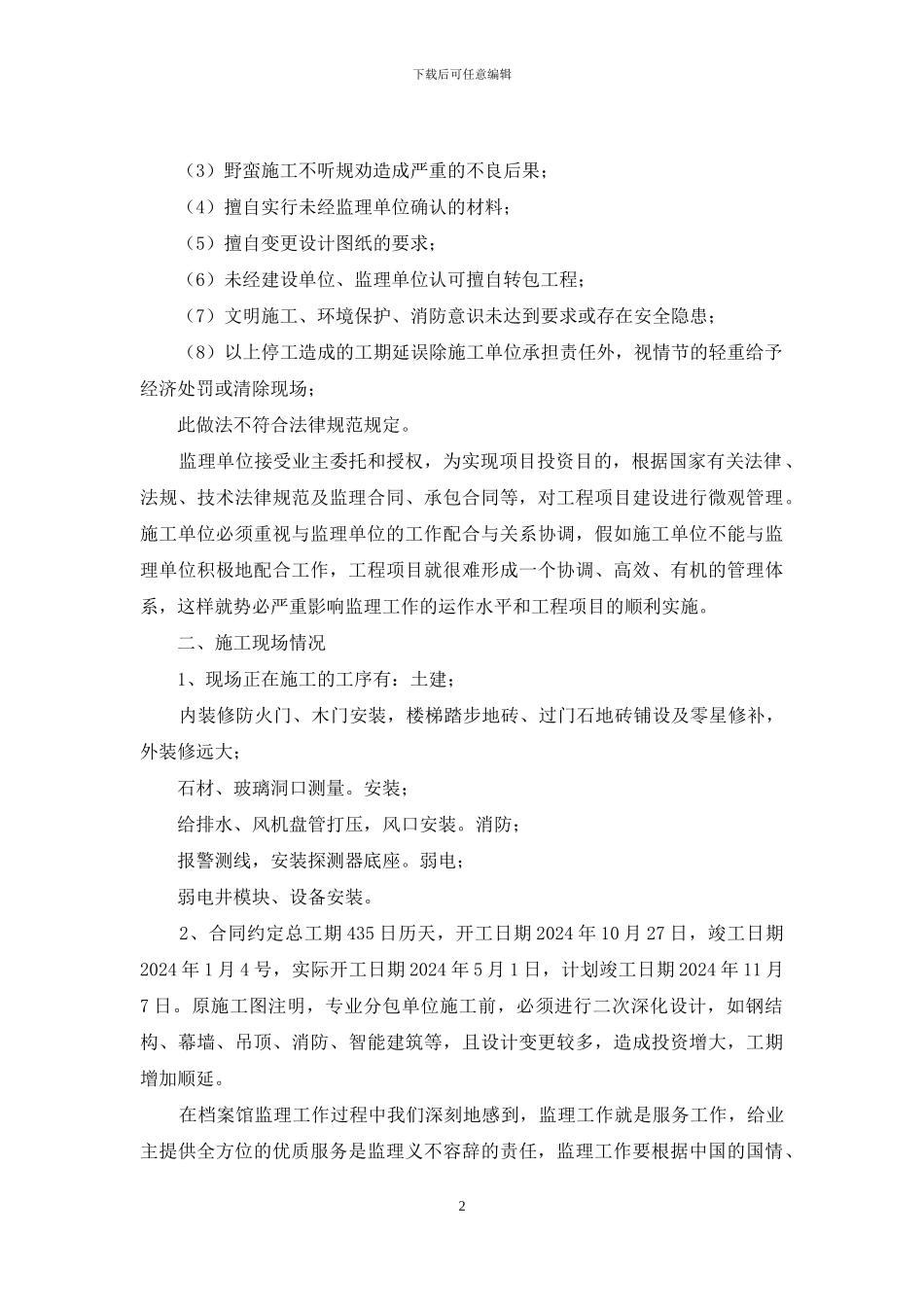

4、停工内容也不符合监理法律规范要求,法律规范规定具备下述条件,总监理工程师有权发布停工令:(1)未经建设单位及监理单位确认
