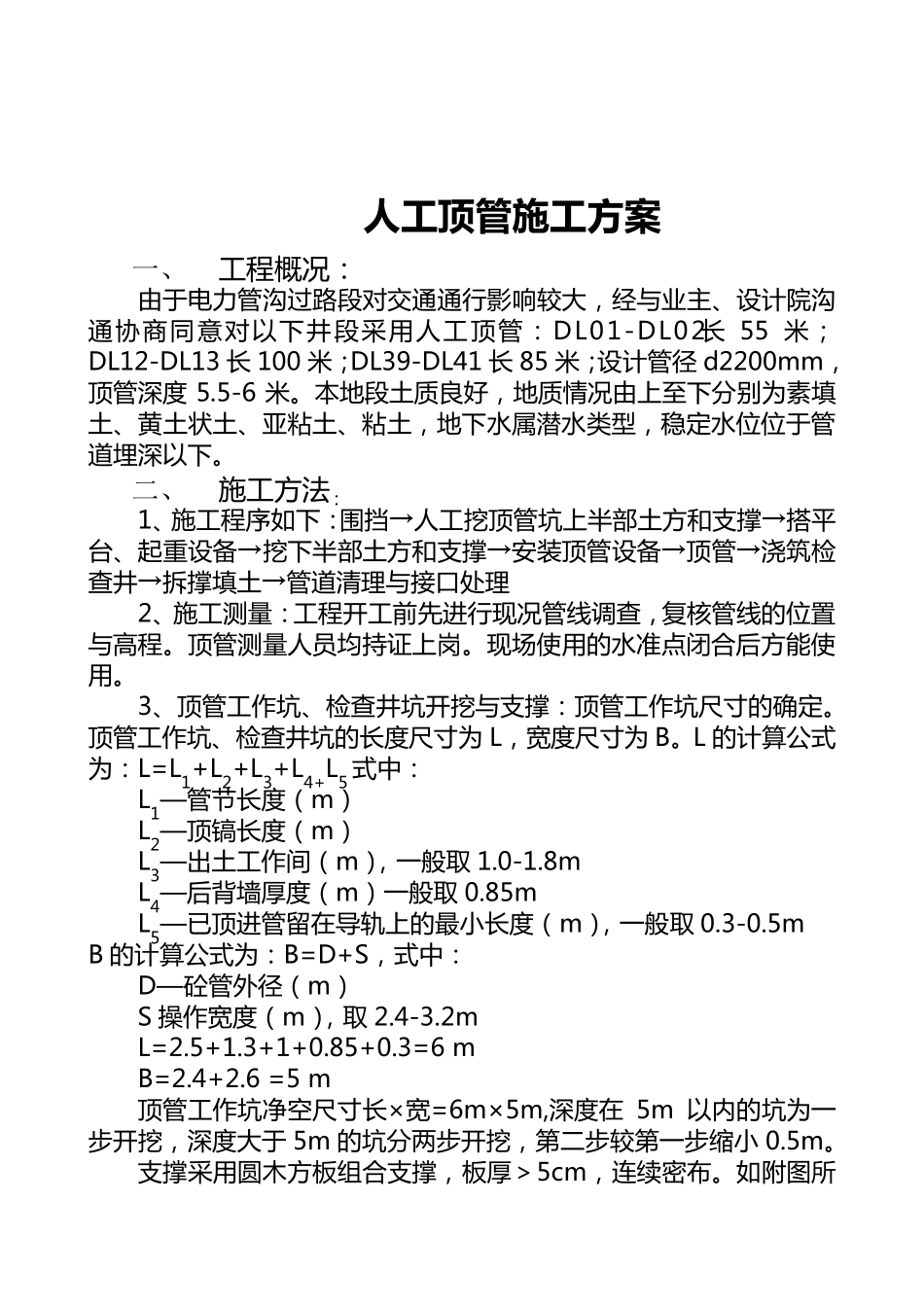

西 安 高 新 区 西 三环南延伸段(河池变-纬十六路)电力管沟工程 人工顶管专项施工方案 编制: 审核: 西 安 市政道桥建设有限公司 2012 年 9 月 2 日 人工顶管施工方案 一、 工 程 概 况 : 由 于 电 力 管 沟 过 路 段 对 交 通 通 行 影 响 较 大 , 经 与 业 主 、 设 计 院 沟通 协 商 同 意 对 以 下 井 段 采 用 人 工 顶 管 : DL01-DL02长55 米 ;DL12-DL13 长 100 米 ; DL39-DL41 长 85 米 ; 设 计 管 径 d2200mm,顶 管 深 度5
本 地 段 土 质 良 好 , 地 质 情 况 由 上 至 下 分 别 为 素 填土 、 黄 土 状 土 、 亚 粘 土 、 粘 土 , 地 下 水 属 潜 水 类 型 , 稳 定 水 位 位 于 管道 埋 深 以 下
二、 施 工 方 法 : 1、 施 工 程 序 如 下 : 围 挡 →人 工 挖顶 管 坑上 半部土 方 和支撑→搭平台、 起重设 备→挖下 半部土 方 和支撑→安装顶 管 设 备→顶 管 →浇筑检查井 →拆撑填 土 →管 道 清理与 接口处理 2、 施 工 测量: 工 程 开工 前先进行 现况 管 线调查, 复核管 线的位 置与 高程
顶 管 测量人 员均持证上 岗
现场 使 用 的水 准 点 闭 合 后 方 能 使用
3、 顶 管 工 作 坑、 检查井 坑开挖与 支撑: 顶 管 工 作 坑尺 寸 的确 定
顶 管 工 作 坑、 检查井 坑的长 度 尺 寸 为 L, 宽 度 尺 寸 为 B
L 的计 算 公 式为 : L=L1+L2+L3+L4+L5 式 中 : L1—管 节 长 度 ( m) L2—顶 镐 长 度 ( m) L3—出 土 工 作 间 ( m), 一 般 取 1
