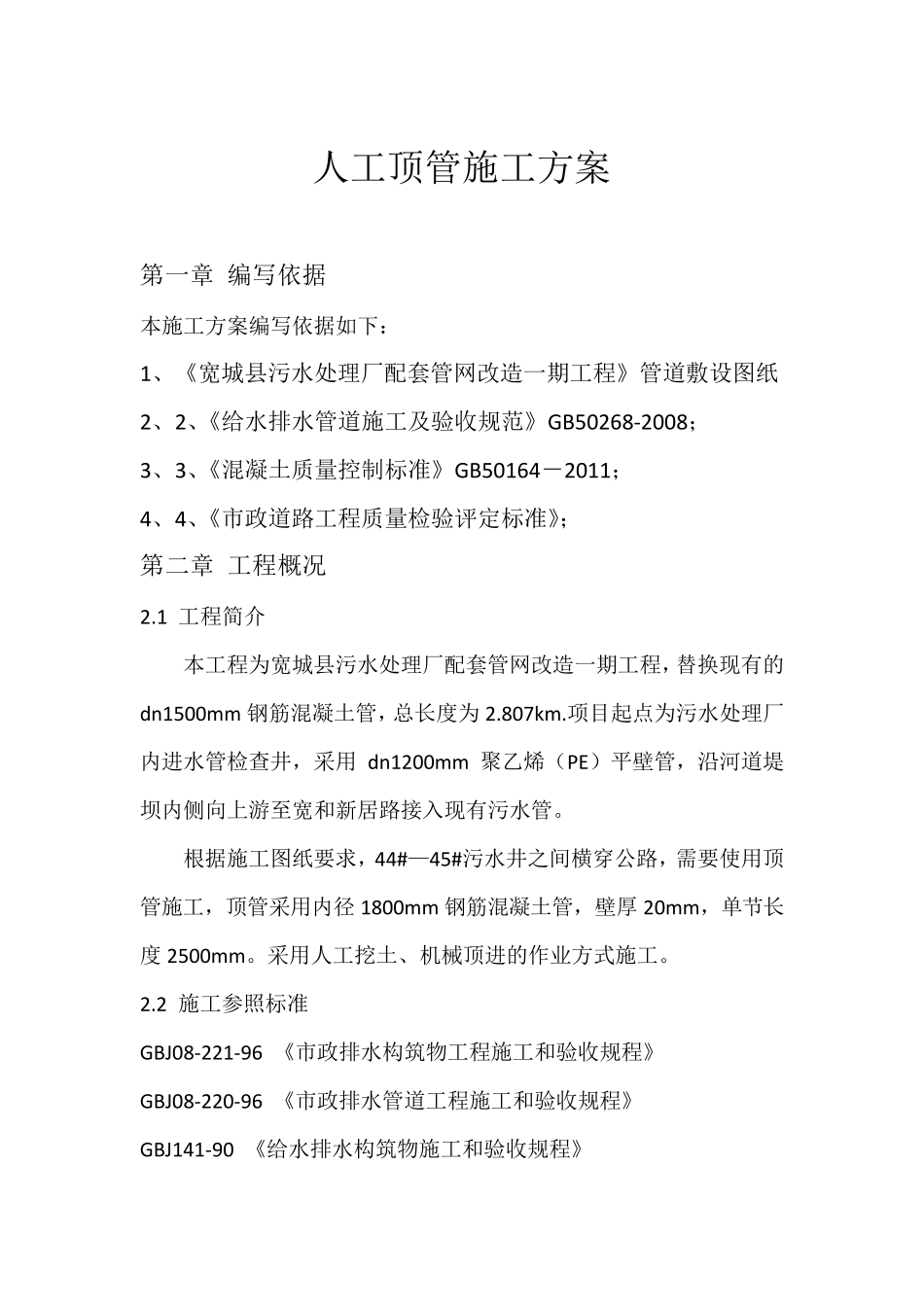

人工顶管施工方案 第一章 编写依据 本施工方案编写依据如下: 1、《宽城县污水处理厂配套管网改造一期工程》管道敷设图纸 2、2、《给水排水管道施工及验收规范》GB50268-2008; 3、3、《混凝土质量控制标准》GB50164-2011; 4、4、《市政道路工程质量检验评定标准》; 第二章 工程概况 2
1 工程简介 本工程为宽城县污水处理厂配套管网改造一期工程,替换现有的dn1500mm 钢筋混凝土管,总长度为2
项目起点为污水处理厂内进水管检查井,采用dn1200mm 聚乙烯(PE)平壁管,沿河道堤坝内侧向上游至宽和新居路接入现有污水管
根据施工图纸要求,44#—45#污水井之间横穿公路,需要使用顶管施工,顶管采用内径 1800mm 钢筋混凝土管,壁厚 20mm,单节长度2500mm
采用人工挖土、机械顶进的作业方式施工

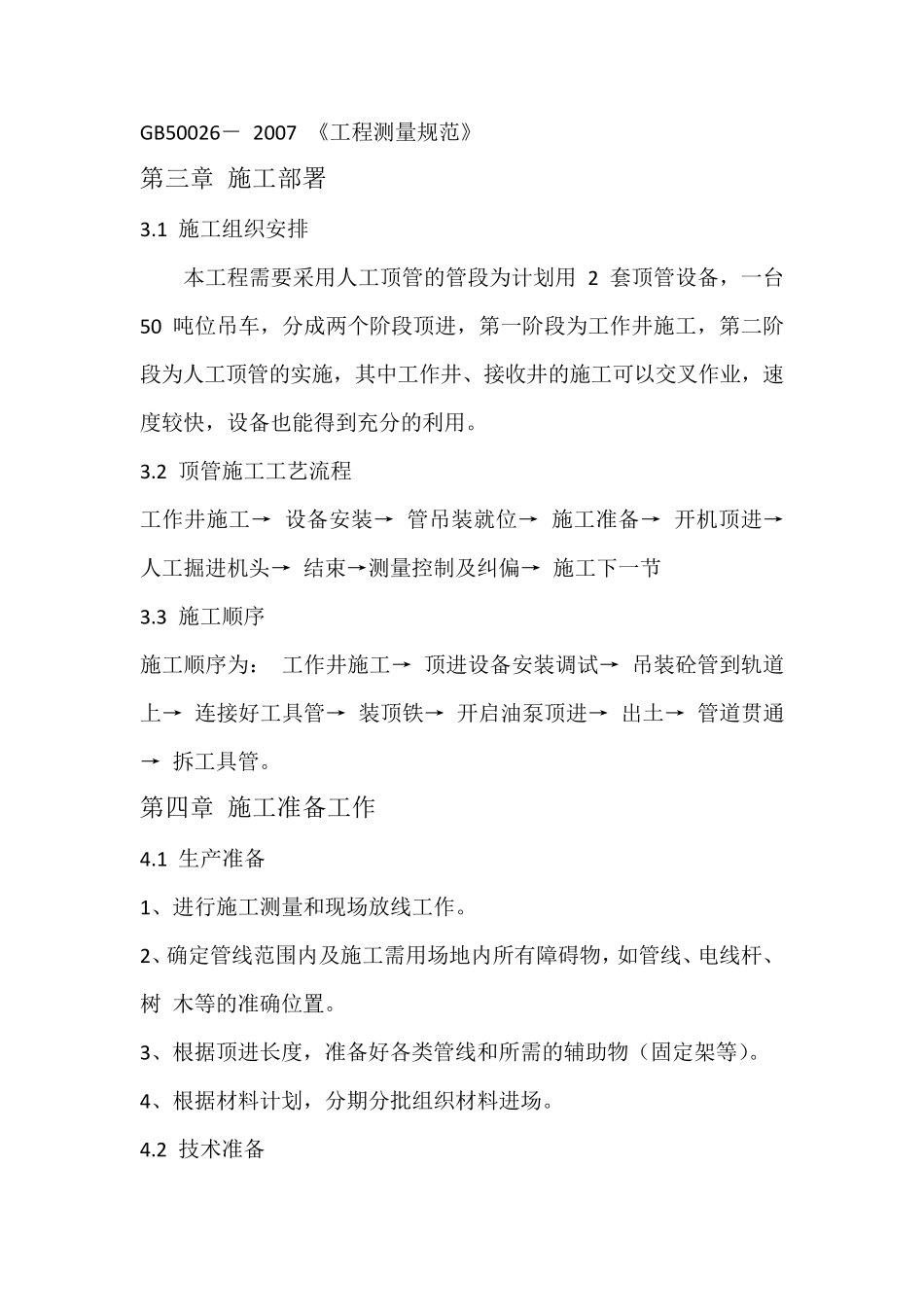

2 施工参照标准 GBJ08-221-96 《市政排水构筑物工程施工和验收规程》 GBJ08-220-96 《市政排水管道工程施工和验收规程》 GBJ141-90 《给水排水构筑物施工和验收规程》 GB50026- 2007 《工程测量规范》 第三章 施工部署 3
1 施工组织安排 本工程需要采用人工顶管的管段为计划用2 套顶管设备,一台50 吨位吊车,分成两个阶段顶进,第一阶段为工作井施工,第二阶段为人工顶管的实施,其中工作井、接收井的施工可以交叉作业,速度较快,设备也能得到充分的利用
2 顶管施工工艺流程 工作井施工→ 设备安装→ 管吊装就位→ 施工准备→ 开机顶进→ 人工掘进机头→ 结束→测量控制及纠偏→ 施工下一节 3
3 施工顺序 施工顺序为: 工作井施工→ 顶进设备安装调试→ 吊装砼管到轨道上→ 连接好工具管→ 装顶铁→ 开启油泵顶进→ 出土→ 管道贯通→ 拆工具管
第四章 施工准备工作 4

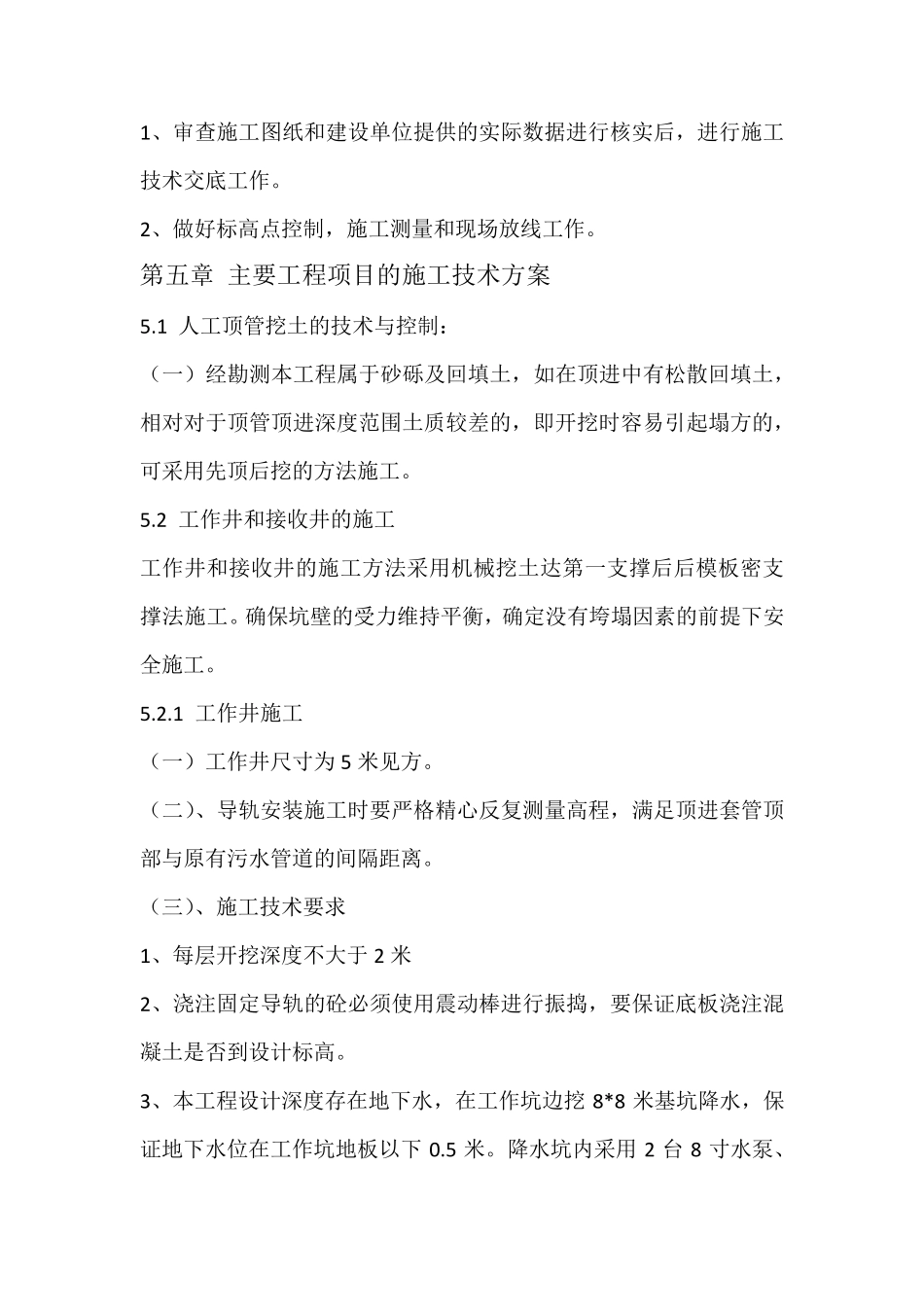

1 生产准备 1
