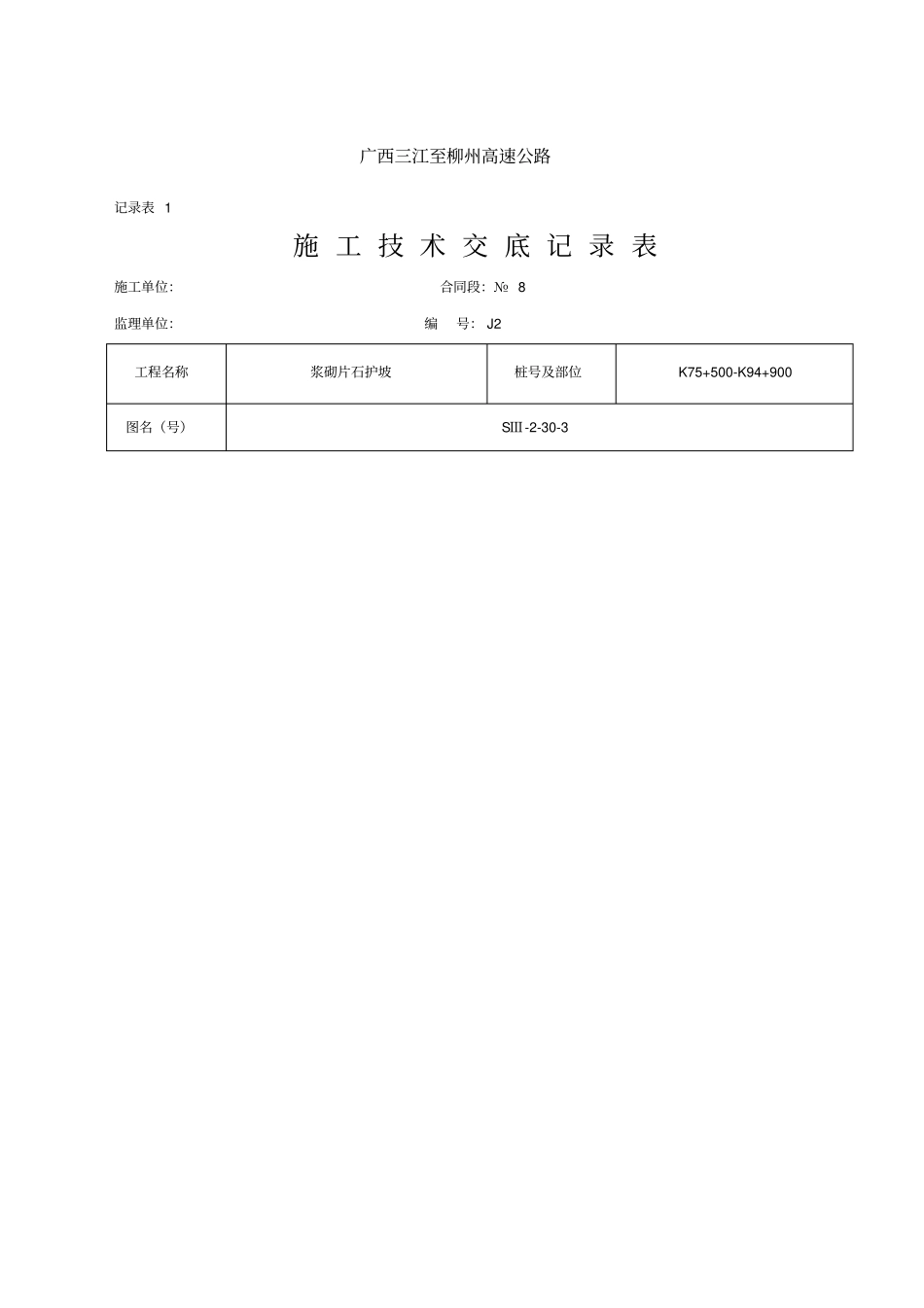

广西三江至柳州高速公路记录表 1 施 工 技 术 交 底 记 录 表施工单位:合同段:№ 8 监理单位:编号: J2 工程名称浆砌片石护坡桩号及部位K75+500-K94+900 图名(号)SⅢ-2-30-3 交底内容一、浆砌片石满砌护坡施工主要工艺如下:施工前准备→测量放线→坡面修整→基础开挖→砂砾垫层→基础、坡面浆砌→勾缝抹面→干砌片石

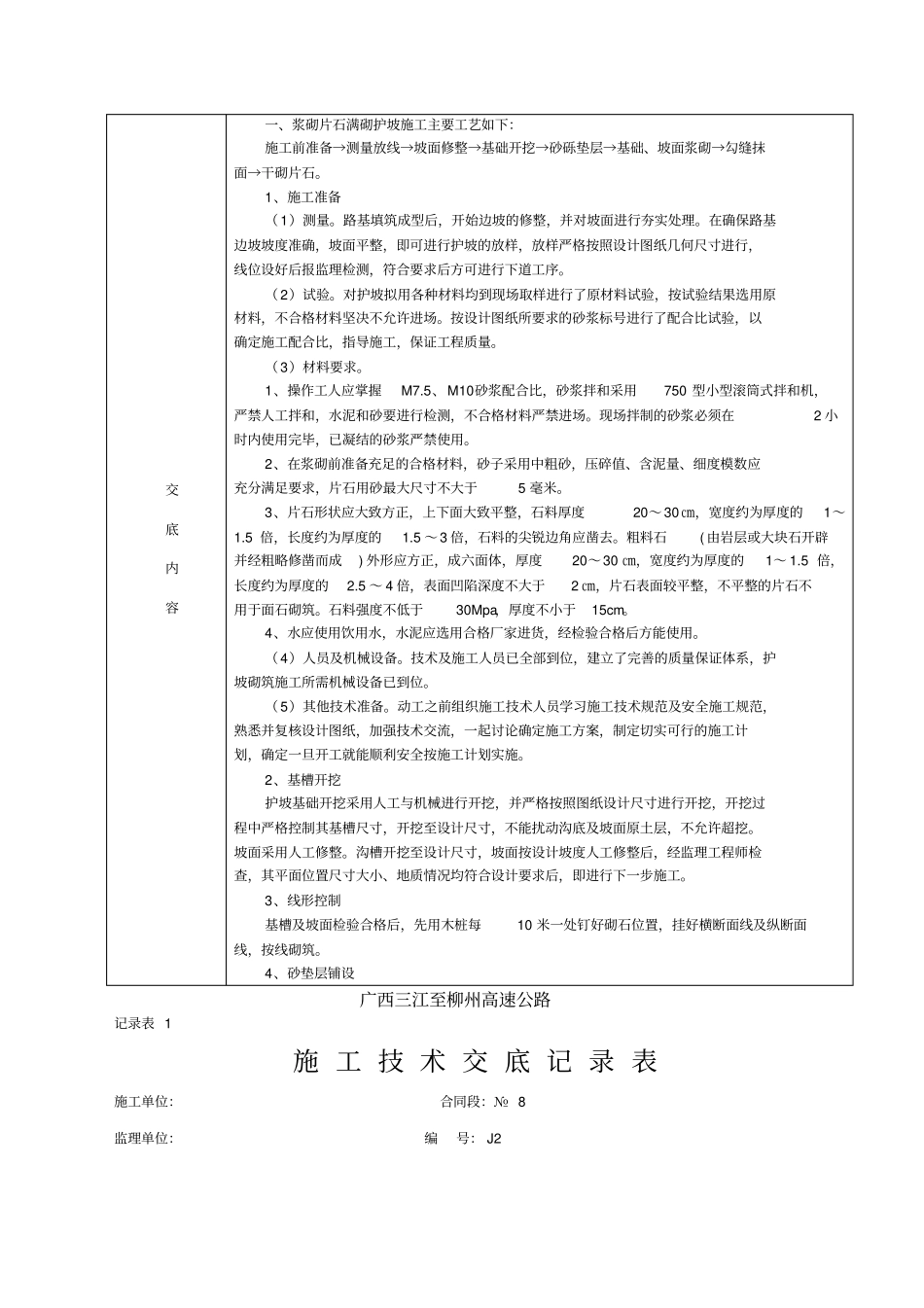

1、施工准备(1)测量
路基填筑成型后,开始边坡的修整,并对坡面进行夯实处理
在确保路基边坡坡度准确,坡面平整,即可进行护坡的放样,放样严格按照设计图纸几何尺寸进行,线位设好后报监理检测,符合要求后方可进行下道工序
对护坡拟用各种材料均到现场取样进行了原材料试验,按试验结果选用原材料,不合格材料坚决不允许进场
按设计图纸所要求的砂浆标号进行了配合比试验,以确定施工配合比,指导施工,保证工程质量
(3)材料要求
1、操作工人应掌握M7
5、M10砂浆配合比,砂浆拌和采用750 型小型滚筒式拌和机,严禁人工拌和,水泥和砂要进行检测,不合格材料严禁进场
现场拌制的砂浆必须在2 小时内使用完毕,已凝结的砂浆严禁使用
2、在浆砌前准备充足的合格材料,砂子采用中粗砂,压碎值、含泥量、细度模数应充分满足要求,片石用砂最大尺寸不大于5 毫米
3、片石形状应大致方正,上下面大致平整,石料厚度20~30 ㎝,宽度约为厚度的1~1
5 倍,长度约为厚度的1
5 ~3 倍,石料的尖锐边角应凿去
粗料石( 由岩层或大块石开辟并经粗略修凿而成) 外形应方正,成六面体,厚度20~30 ㎝,宽度约为厚度的1~ 1
5 倍,长度约为厚度的2
5 ~ 4 倍,表面凹陷深度不大于2 ㎝,片石表面较平整,不平整的片石不用于面石砌筑
石料强度不低于30Mpa,厚度不小于15cm
4、水应使用饮用水,水泥应选用合格厂家进货,经检验合格后方能使用
(4)人员及机械设备
