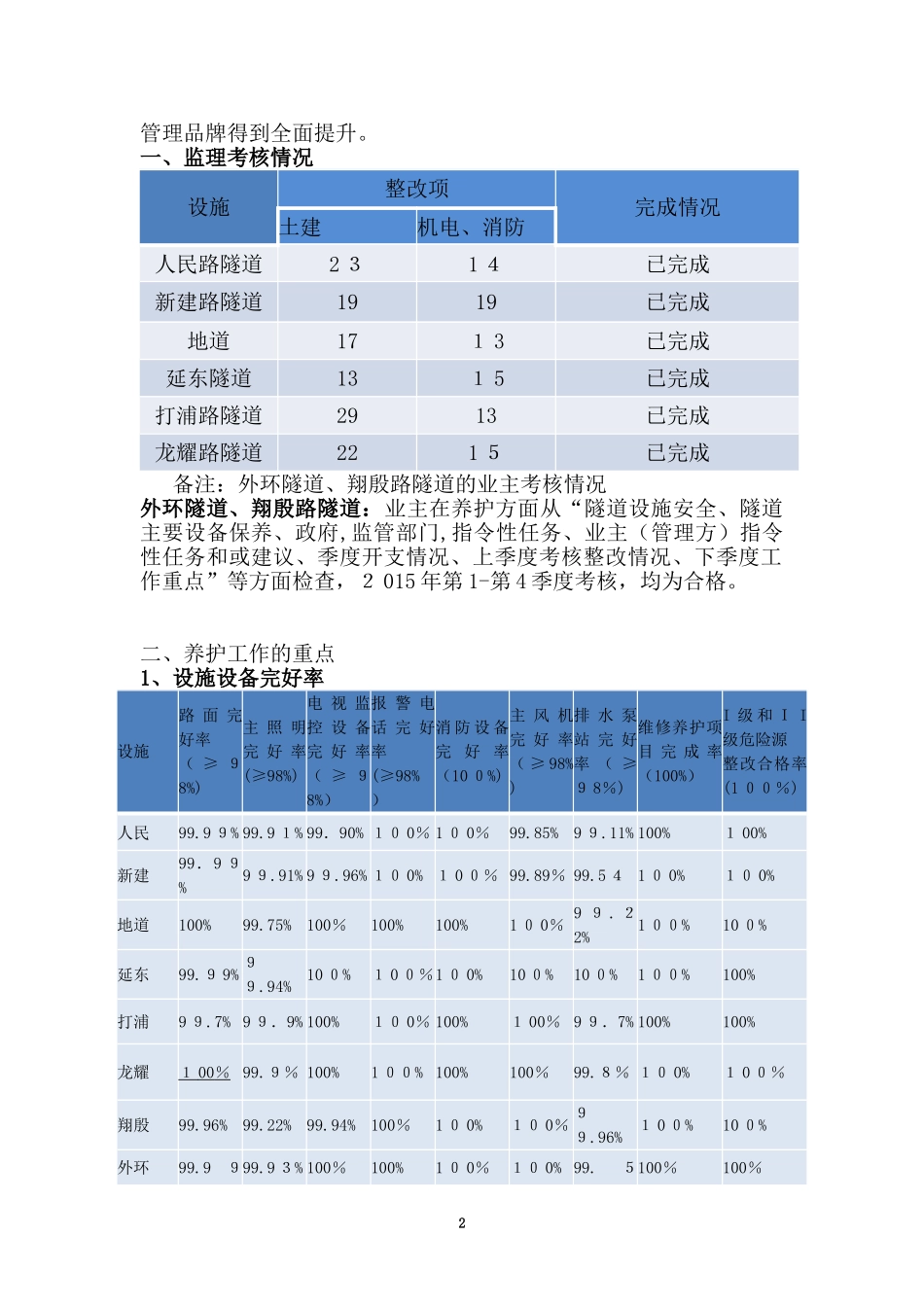

2015年浦江桥隧隧道管理有限公司养护工作总结2015年养护工作总结2015年,是公司改革创新之年,也是隧道公司拓展自我、融入市场的一年,隧道公司继续坚持“养早、养好、养全、养深”的四养原则,继续坚持以“专业化、标准化、规范化、精细化、信息化”为养护准则,做到预早养护、精深养护、创新养护,确保隧道养护1管理品牌得到全面提升。一、监理考核情况设施整改项完成情况土建机电、消防人民路隧道2314已完成新建路隧道1919已完成地道1713已完成延东隧道1315已完成打浦路隧道2913已完成龙耀路隧道2215已完成备注:外环隧道、翔殷路隧道的业主考核情况外环隧道、翔殷路隧道:业主在养护方面从“隧道设施安全、隧道主要设备保养、政府,监管部门,指令性任务、业主(管理方)指令性任务和或建议、季度开支情况、上季度考核整改情况、下季度工作重点”等方面检查,2015年第1-第4季度考核,均为合格。二、养护工作的重点1、设施设备完好率设施路面完好率(≥98%)主照明完好率(≥98%)电视监控设备完好率(≥98%)报警电话完好率(≥98%)消防设备完好率(100%)主风机完好率(≥98%)排水泵站完好率(≥98%)维修养护项目完成率(100%)I级和II级危险源整改合格率(100%)人民99.99%99.91%99.90%100%100%99.85%99.11%100%100%新建99.99%99.91%99.96%100%100%99.89%99.54100%100%地道100%99.75%100%100%100%100%99.22%100%100%延东99.99%99.94%100%100%100%100%100%100%100%打浦99.7%99.9%100%100%100%100%99.7%100%100%龙耀100%99.9%100%100%100%100%99.8%100%100%翔殷99.96%99.22%99.94%100%100%100%99.96%100%100%外环99.9999.93%100%100%100%100%99.5100%100%2%7%2、日常养护计划完成情况设施土建结构供配电监控通风给排水消防其他检测合计延东19231514131521120人民1597717625778643643新建15510821153876643723地道9429641944130280打浦3126141517815126龙耀34272614161316146翔殷22201410111413104外环27181412616191123、缺陷处置情况设施发现并报修病缺陷数(项)修复病缺陷数(项)完成率(%)备注延东8383100%人民375375100%新建194194100%地道2626100%打浦9999100%龙耀4747100%翔殷160160100%外环205205100%4、养护重点内容延东隧道:围绕了的大修展开配合工作,A、大修配合工作:自大修工作启动,我司共计配合201项次工作,配合人工549人次,配合车辆合计141辆次。其中:土建66项次、机电117项次、消防18项次。B、大修运营保障工作:大修期间,我司本着“施工服从运营,运营服务施工”的总体原则制定了详细的“大修期间运营保障方案”,在确保运营总体要求不变的情况下,加强人力投入、重新调配车辆物资,实现延东在运隧道、人民、新建隧道的安全畅通,确保大修工作的顺利进行。3C、加强通道保洁及保护区巡视:我司将在原有每天2次路面清扫的基础上,不定时对隧道增加清扫次数。同时根据交通组织方案,清扫车、巡视车的行车路线也将重新规划,充分保证日常保洁工作有序开展。人民路隧道:围绕了泡沫管道渗漏开展整治工作,公司开展人民路隧道内(包括陆家嘴环路东侧地道)全线泡沫管道渗漏情况排摸、雨淋阀控制箱内的泡沫管道渗漏情况排查和记录等工作,并对排查过程中发现的渗漏点进行处理。经观察,虽然人民路隧道消防系统的泡沫液管道通过了72小时的加压试验,但泡沫液在泡沫管道中渗漏情况还不是很稳定。为确保隧道安全运营,公司已形成了一套多部门多专业紧密配合的专项机制,并继续加强消防水系统的日常维护工作。新建路隧道:围绕了工作井环境开展整治工作,对新建路隧道浦东、浦西工作井内环境进行整治:包括工作井楼道顶板侧墙的整体堵漏涂装、轴流风机房的顶板侧墙的堵漏涂装、逃生通道的渗漏整治、弱电设备房内的照明移位、工作井内整体保洁等工作,大大改善了新建路隧道工作井内环境面貌。解决了新建路隧道照明电缆管线掉落的问题,新建路隧道固定电缆的防火板因墙面渗水老化松动,不能受重,出现部分照明电缆脱落情况...
