深基坑工程专项施工方案的编写俞增民深基坑工程专项施工方案的编写俞增民第一章工程概况深基坑工程的地基基础和地下空间工程技术是“2005 年建设部发布新的建筑业十项新技术”之首,根据住建部[2009]87 号文件的要求,深基坑工程属危险性较大的分部分项工程范围, 施工前应编写专项施工方案, 经专家论证后方可组织实施
编写工程概况时一般应包括以下内容:第一节工程地点、 工程规模、 总建筑面积、 地下室建筑面积、 结构类型、 层数、总高度,对群体建筑尚应介绍各单位工程的建筑面积、结构类型和层数、自然地面标高、基底埋深、坑底土层类型、工程桩类型等
第二节工程建设各方主体,包括工程建设、勘察、设计(围护设计)、施工总承包(如有专业分包单位时应明确专业分包单位名称、分包范围和内容)、监理等单位的具体名称
第三节具体施工条件,包括场地的“三通一平” 、目前工程形象进度等
第四节工程周边环境条件,包括用地红线、周边道路、管线(电力、电信、水、煤气等,应注明管径、电压及埋深等基本参数)、周边建筑物、构筑物、河道等情况;上述环境应说明距离坑边的距离,并在总平面图上进行标注
施工现场总平面图应阐述垂直运输、施工用电、用水、周边条件、材料堆场设置、现场办公,生活区如在总平面图范围内应有隔离措施等内容
垂直运输如在坑内和坑边布置塔吊,应阐述:1)坑内或坑边布置塔吊,土方开挖期间应对塔吊垂直度、位移、沉降进行监测和观察,并制定保护塔吊的安全技术措施

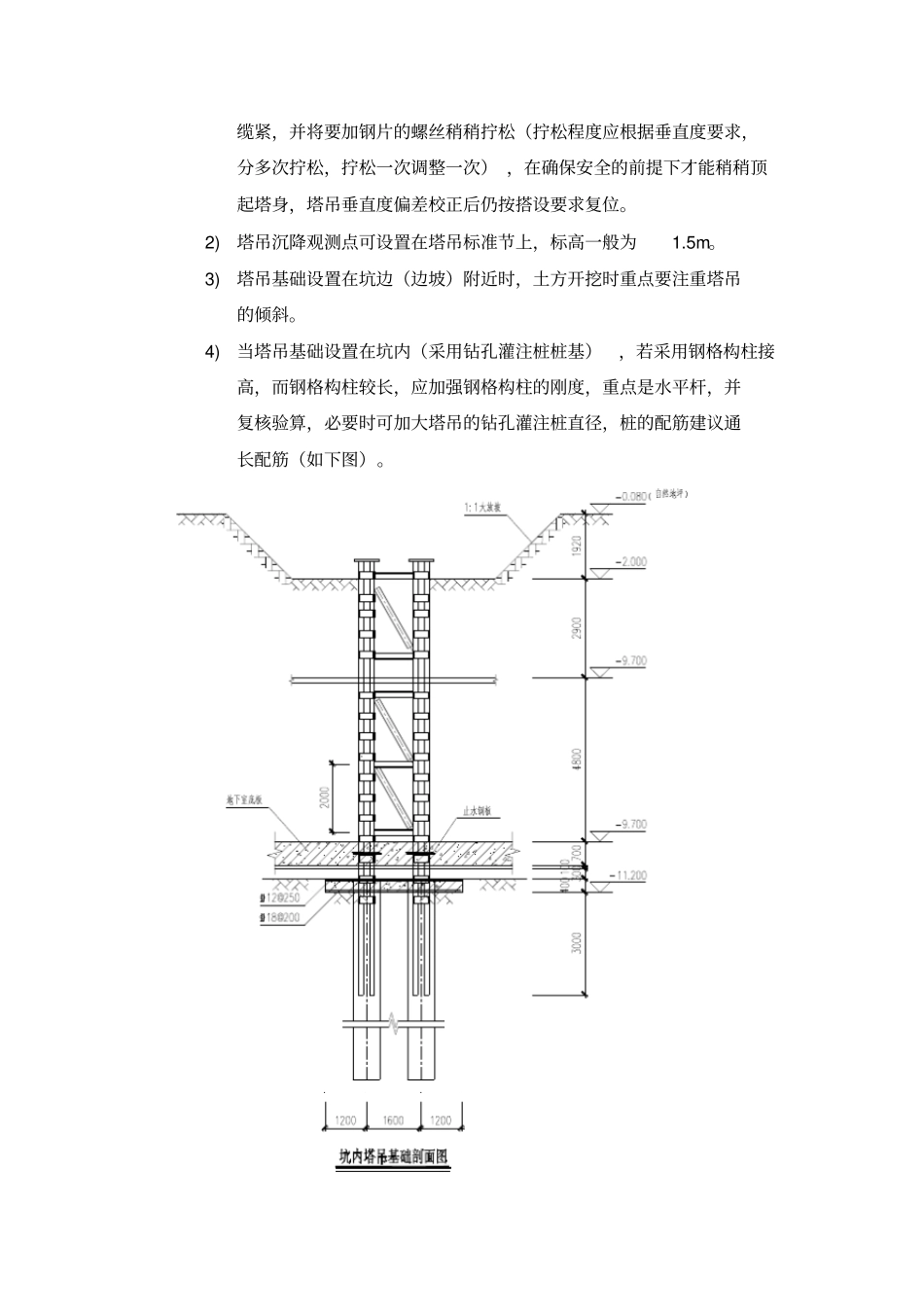

当垂直度达到或超过4‰时,应进行偏差校正 (建议垂直度达到或超过 2‰时即可偏差校正),在最低节与塔吊基脚螺栓间加钢片校正,校正过程用高吨位千斤顶顶起塔身,顶塔身之前,塔身用缆绳四面缆紧,并将要加钢片的螺丝稍稍拧松(拧松程度应根据垂直度要求,分多次拧松,拧松一次调整一次) ,在确保安全的前提下才能稍稍顶起塔身,塔吊垂直度偏差校正后仍按搭设要求复位
