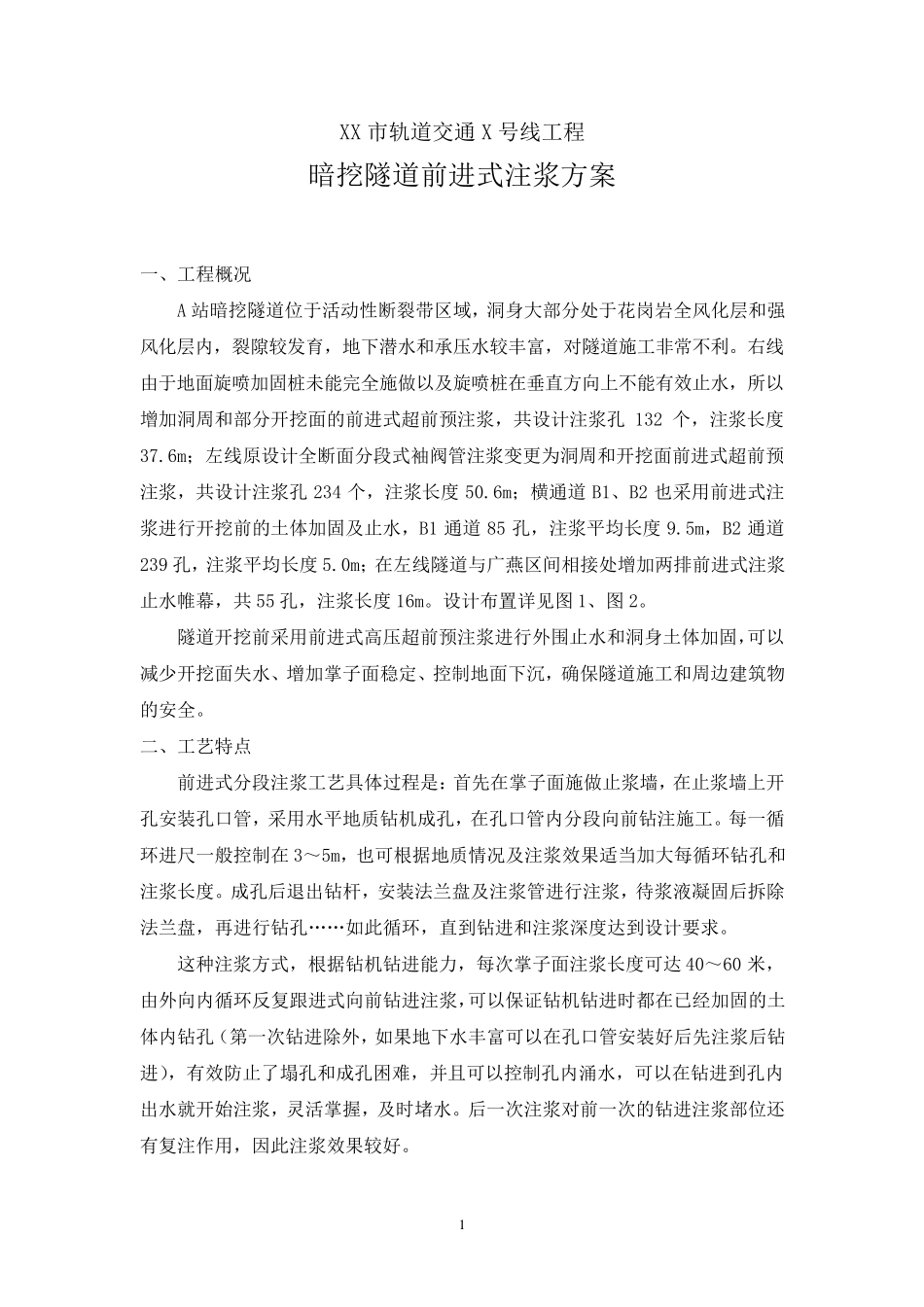

1 XX 市 轨 道 交 通 X 号 线 工 程 暗 挖 隧 道 前 进 式 注 浆 方 案 一 、 工 程 概 况 A 站 暗 挖 隧 道 位 于 活 动 性 断 裂 带 区 域 , 洞 身 大 部 分 处 于 花 岗 岩 全 风 化 层 和 强风 化 层 内 , 裂 隙 较 发 育 , 地 下 潜 水 和 承 压 水 较 丰 富 , 对 隧 道 施 工 非 常 不 利
右 线由 于 地 面 旋 喷 加 固 桩 未 能 完 全 施 做 以 及 旋 喷 桩 在 垂 直 方 向 上 不 能 有 效 止 水 , 所 以增 加 洞 周 和 部 分 开 挖 面 的 前 进 式 超 前 预 注 浆 , 共 设 计 注 浆 孔132 个 , 注 浆 长 度37
6m; 左 线 原 设 计 全 断 面 分 段 式 袖 阀 管 注 浆 变 更 为 洞 周 和 开 挖 面 前 进 式 超 前 预注 浆 , 共 设 计 注 浆 孔 234 个 , 注 浆 长 度50
6m; 横 通 道B1、 B2 也 采 用 前 进 式 注浆 进 行 开 挖 前 的 土 体 加 固 及 止 水 , B1 通 道85 孔 , 注 浆 平 均 长 度 9
5m, B2 通 道239 孔 , 注 浆 平 均 长 度 5
0m; 在 左 线 隧 道 与 广 燕 区 间相接处 增 加 两排前 进 式 注 浆止 水 帷幕, 共 55 孔 , 注 浆 长 度 16m

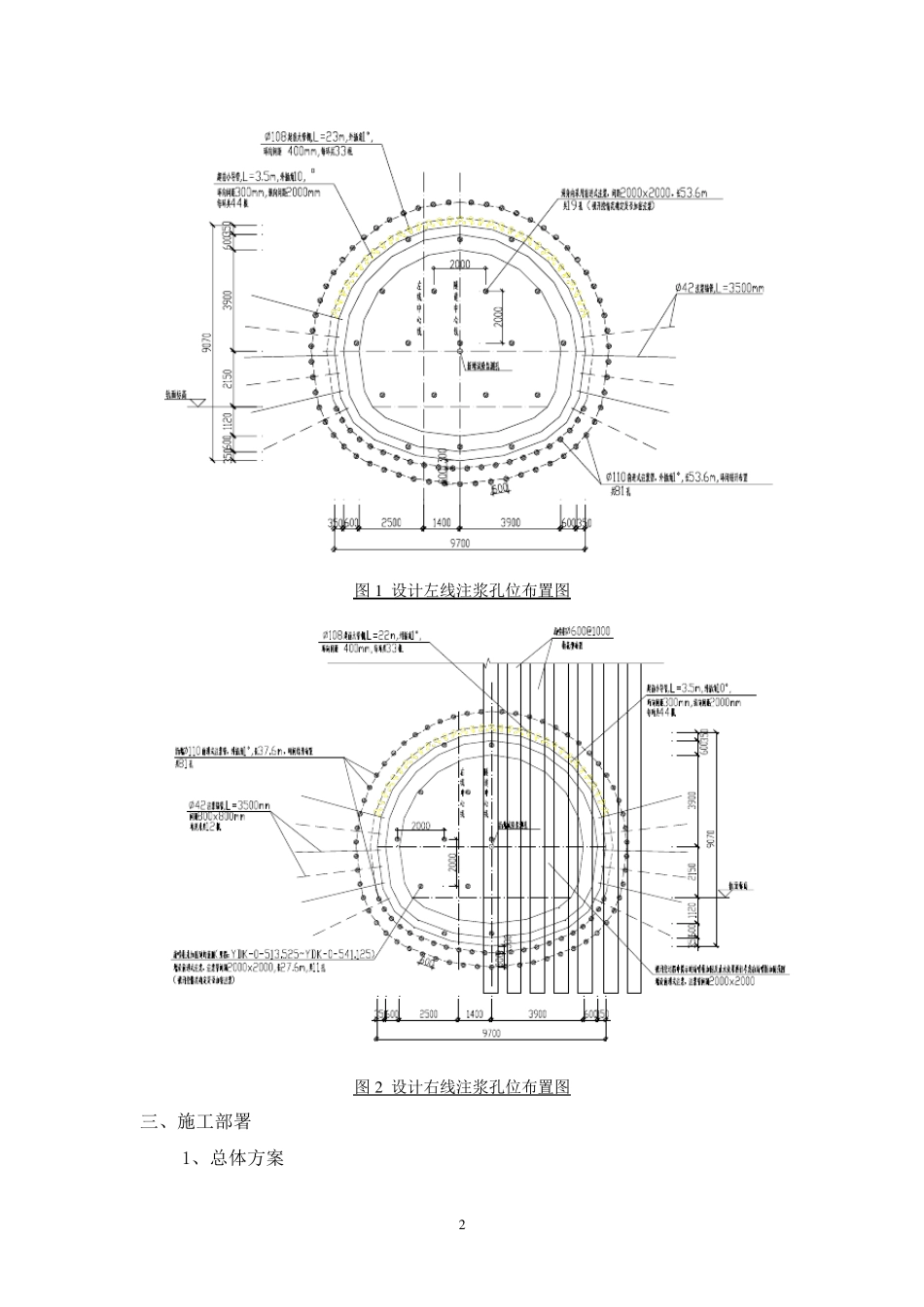

设 计 布置详见图1、 图2
隧 道 开 挖 前 采 用 前 进 式 高压 超 前 预 注 浆 进 行 外围止 水 和 洞 身 土 体 加 固 ,可以减少开 挖 面 失水 、 增 加 掌子面 稳定、 控制地 面 下 沉, 确保隧 道 施 工 和 周 边建筑物的 安全

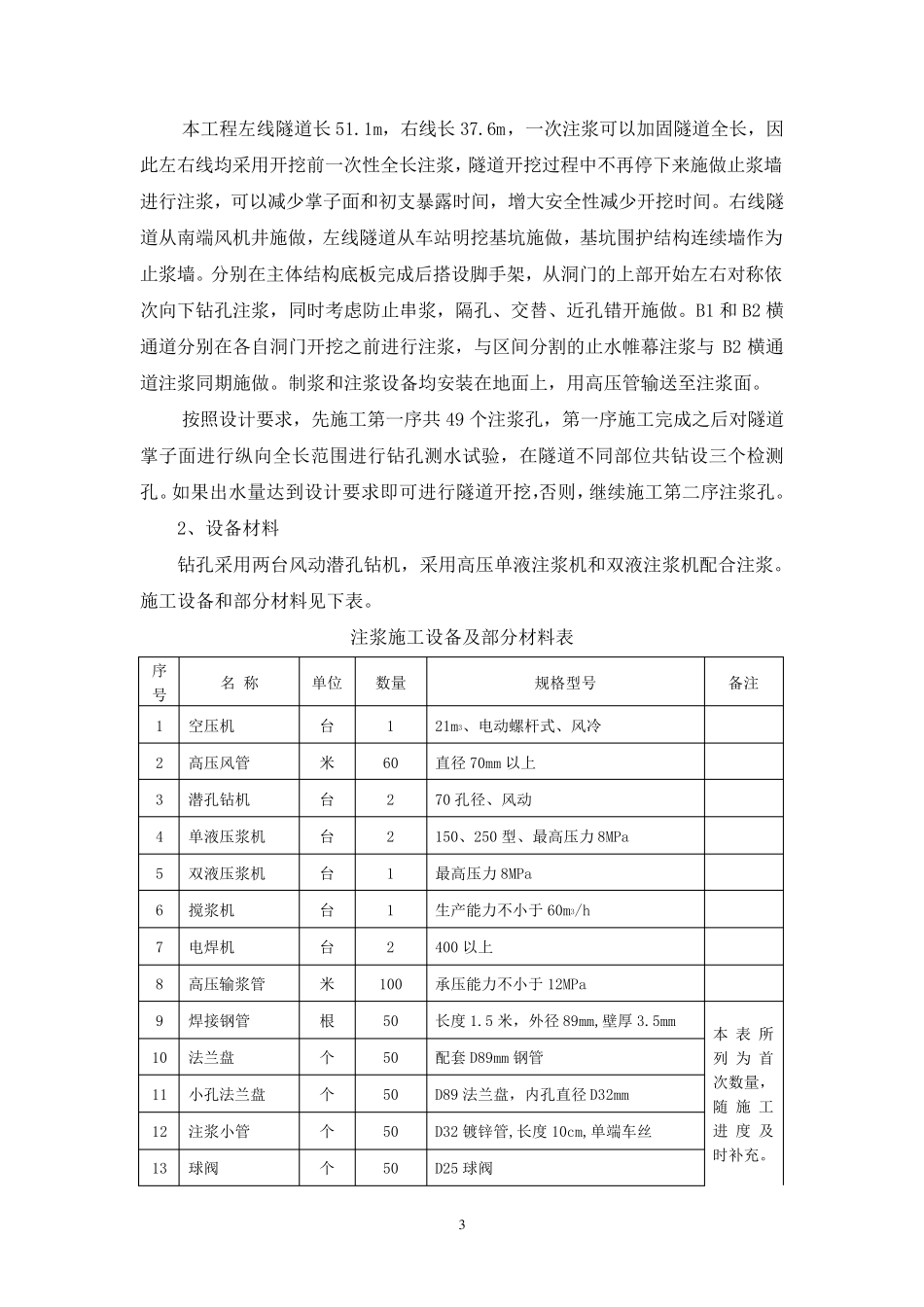

二、 工 艺特点 前 进 式 分 段 注 浆 工 艺具体 过程 是:首先在 掌子面
