1目录第一节工程概况 2第二节编制依据 2第三节施工准备 2(一)技术准备 2(二)材料准备 3第四节施工工艺 3第五节支撑架体计算 5厦门国际中心底板结构施工方案补充中国建筑第六工程局有限公司 2底板钢筋支架施工方案第一节工程概况本工程基础底板钢筋为 HRB400 级直径 20mm 和 40mm 两种,上部双向 3 排,间距 250mm,下部双向 4 排,间距 250mm,底板中部沿板厚方向间隔 1400 设水平钢筋网两道,双向直径 20@250,另板底、板面局部位置需增设附加筋,整个大底板均属大直径钢筋施工,钢筋用量大,下料单根重量大,不易操作,施工难度大
本工程采用钢管支撑架作为底板钢筋支撑架体,局部区域利用槽钢进行加强,加强局域见详图
第二节编制依据厦门国际中心底板结构施工方案补充中国建筑第六工程局有限公司 31、熟悉审查本工程设计图纸、施工规范要求
2、编制钢管支撑架施工方案,并严格按照施工方案和规范要求进行技术交底

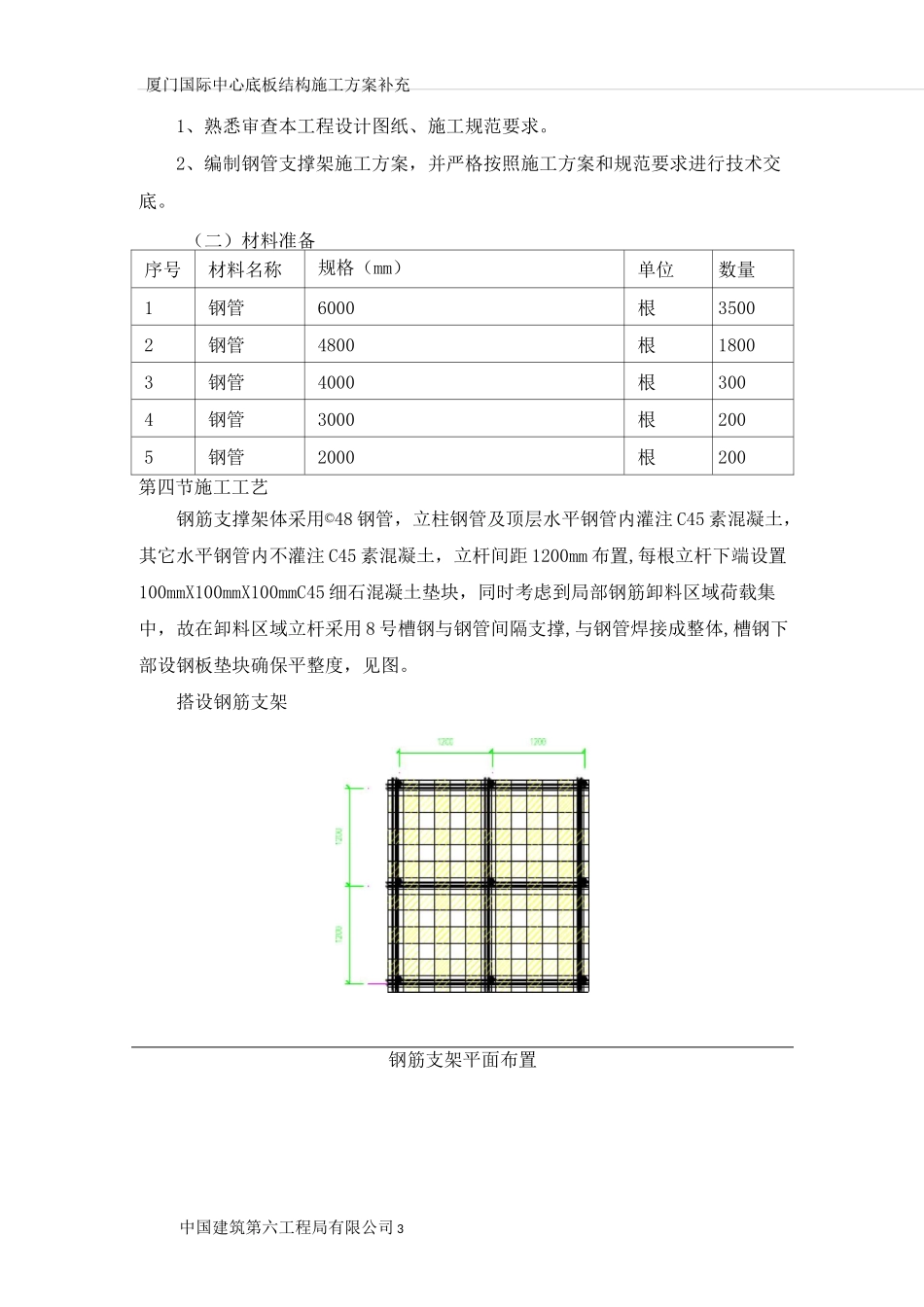

(二)材料准备序号材料名称规格(mm)单位数量1钢管6000根35002钢管4800根18003钢管4000根3004钢管3000根2005钢管2000根200第四节施工工艺钢筋支撑架体采用©48 钢管,立柱钢管及顶层水平钢管内灌注 C45 素混凝土,其它水平钢管内不灌注 C45 素混凝土,立杆间距 1200mm 布置,每根立杆下端设置100mmX100mmX100mmC45 细石混凝土垫块,同时考虑到局部钢筋卸料区域荷载集中,故在卸料区域立杆采用 8 号槽钢与钢管间隔支撑,与钢管焊接成整体,槽钢下部设钢板垫块确保平整度,见图
搭设钢筋支架钢筋支架平面布置厦门国际中心底板结构施工方案补充中国建筑第六工程局有限公司 4厦门国际中心底板结构施工方案补充中国建筑第六工程局有限公司 5厦门国际中心底板结构施工方案补充中国建筑第六工程局有限公司 6厦门国际中心
