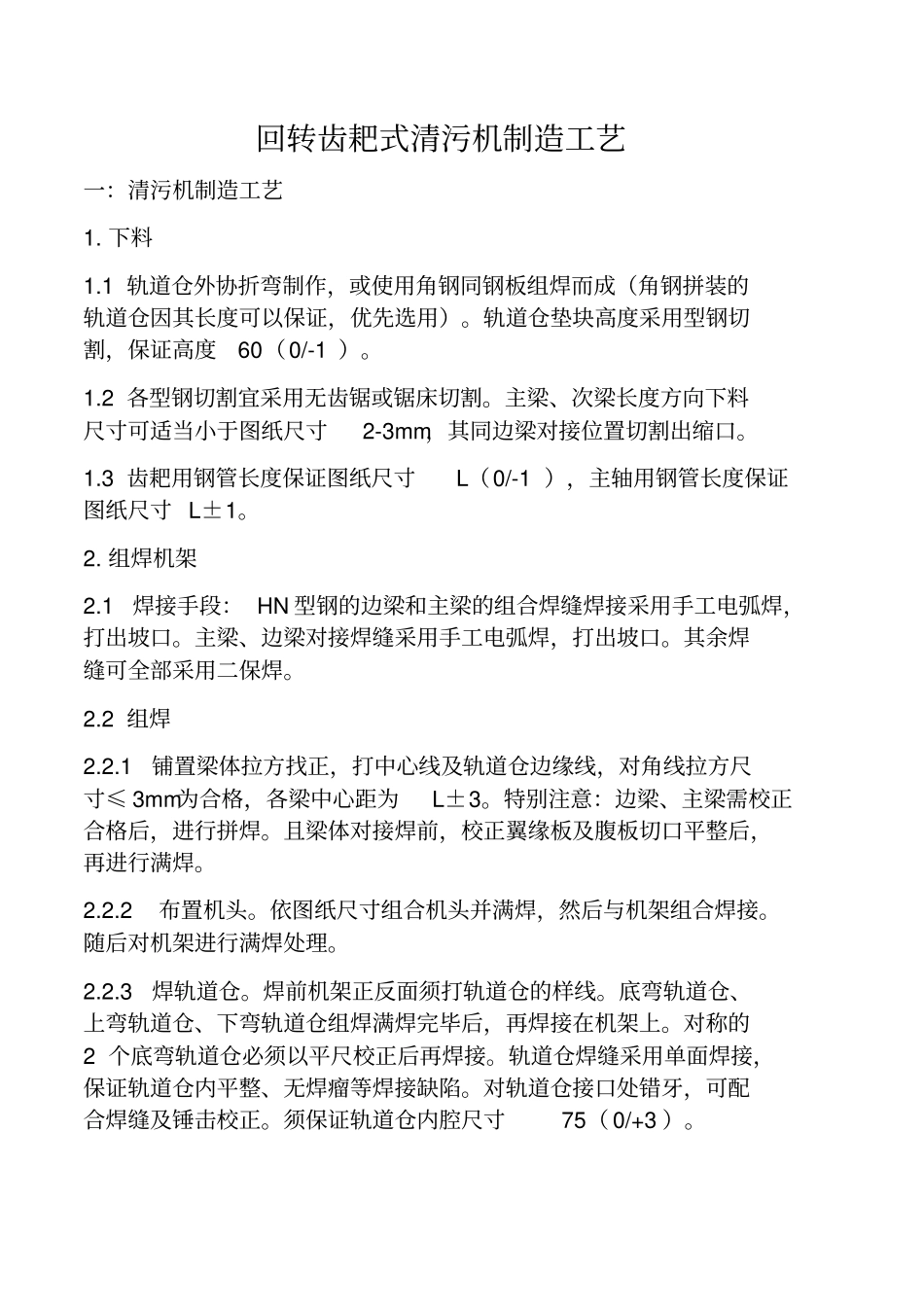

回转齿耙式清污机制造工艺一:清污机制造工艺1
1 轨道仓外协折弯制作,或使用角钢同钢板组焊而成(角钢拼装的轨道仓因其长度可以保证,优先选用)
轨道仓垫块高度采用型钢切割,保证高度60(0/-1 )
2 各型钢切割宜采用无齿锯或锯床切割
主梁、次梁长度方向下料尺寸可适当小于图纸尺寸2-3mm,其同边梁对接位置切割出缩口
3 齿耙用钢管长度保证图纸尺寸L(0/-1 ),主轴用钢管长度保证图纸尺寸 L±1
1焊接手段: HN 型钢的边梁和主梁的组合焊缝焊接采用手工电弧焊,打出坡口
主梁、边梁对接焊缝采用手工电弧焊,打出坡口
其余焊缝可全部采用二保焊
1铺置梁体拉方找正,打中心线及轨道仓边缘线,对角线拉方尺寸≤ 3mm为合格,各梁中心距为L±3
特别注意:边梁、主梁需校正合格后,进行拼焊
且梁体对接焊前,校正翼缘板及腹板切口平整后,再进行满焊
依图纸尺寸组合机头并满焊,然后与机架组合焊接
随后对机架进行满焊处理
焊前机架正反面须打轨道仓的样线
底弯轨道仓、上弯轨道仓、下弯轨道仓组焊满焊完毕后,再焊接在机架上
对称的2 个底弯轨道仓必须以平尺校正后再焊接
轨道仓焊缝采用单面焊接,保证轨道仓内平整、无焊瘤等焊接缺陷
对轨道仓接口处错牙,可配合焊缝及锤击校正
须保证轨道仓内腔尺寸75( 0/+3 )
4安装电机连接盘
按图纸尺寸,将电机连接盘焊接在机头位置处
5修磨机架底倾角
按图纸切割底倾角,修磨平整后焊接底板
导污板必须采用螺栓连接,两侧可留出间隙余量
机头部位导污板需按图纸尺寸进行折弯
导污板拼接方式宜采用纵向拼接

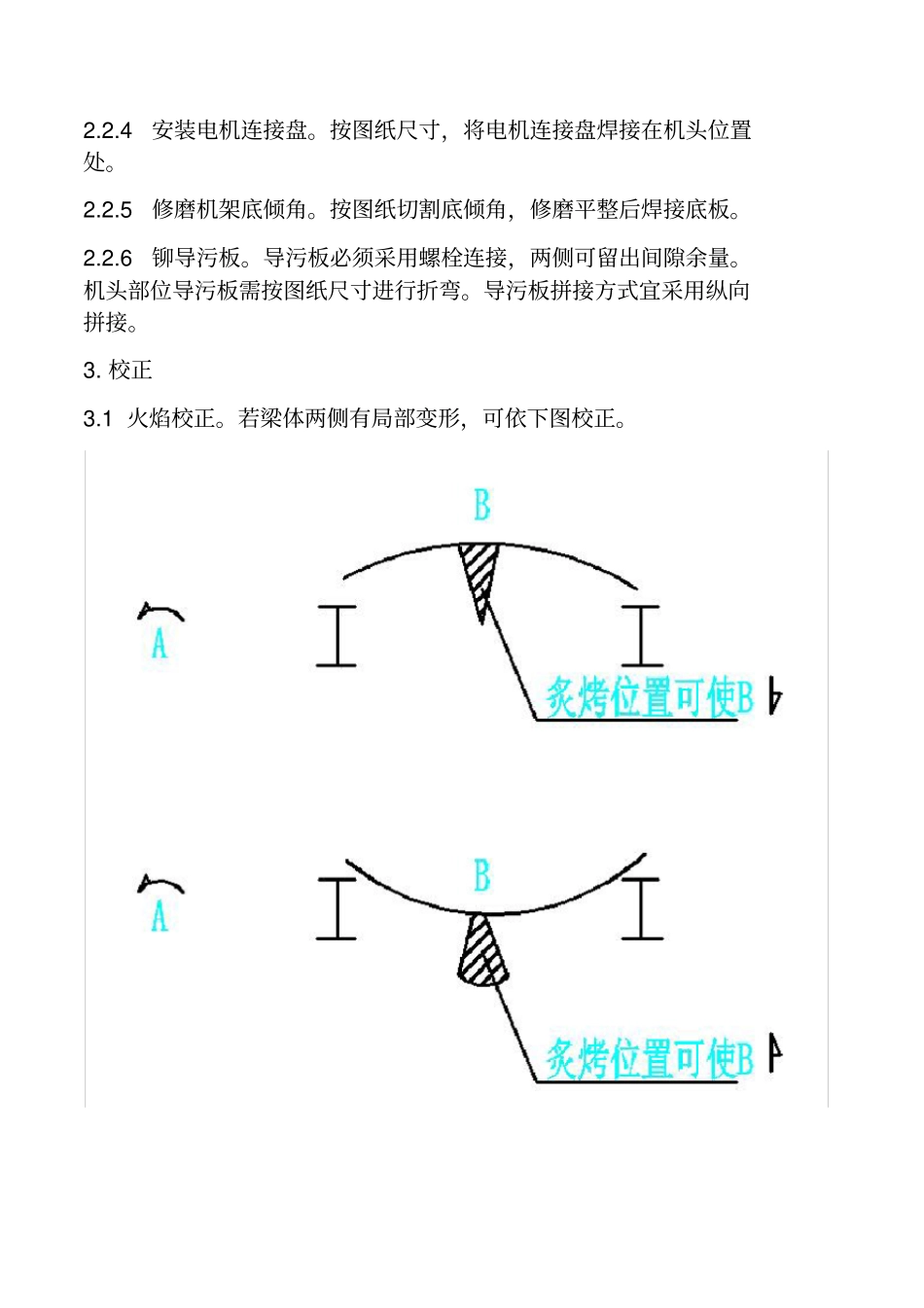

1 火焰校正
若梁体两侧有局部变形,可依下图校正
