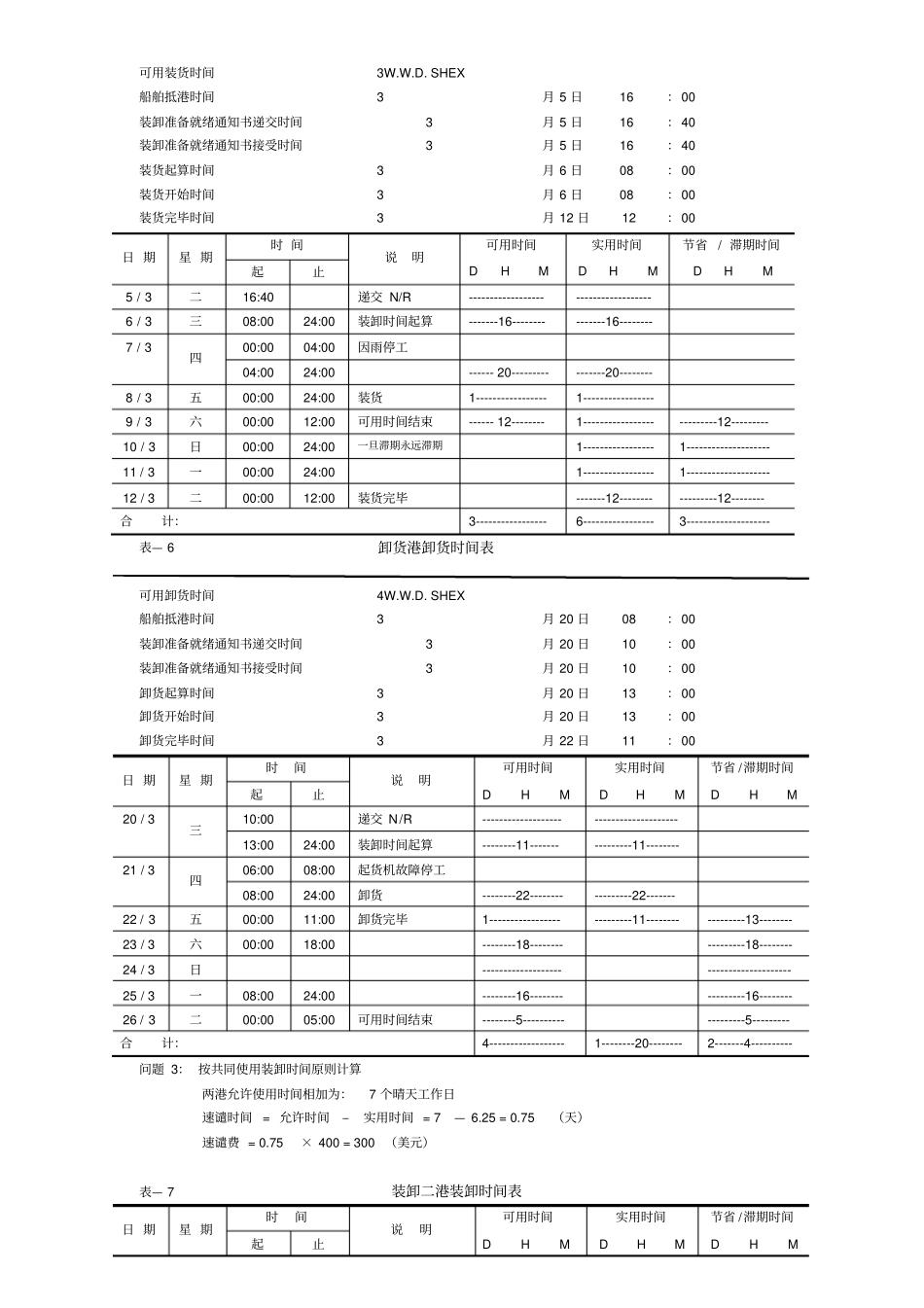

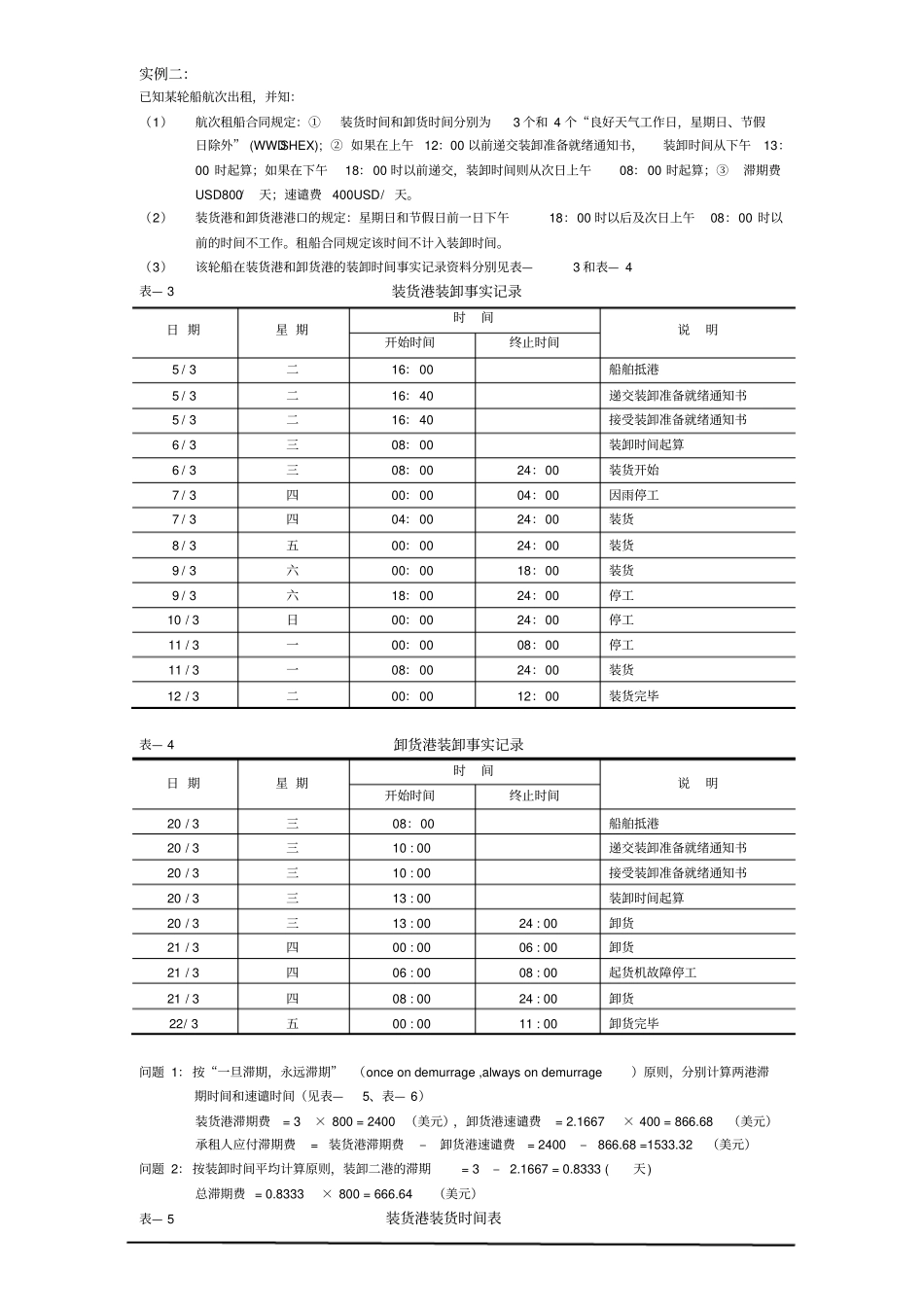

国际货代补充内容:装卸时间和滞期费 /速谴费的计算实例实例一:合同规定: WWD SHEX 装货 2 天,卸货 4 天,滞期费率USD4000 / 天,速遣费率为滞期费率的一半。1、根据事实记录编制装卸港的装卸时间表见表—1,按装卸时间分别计算原则,计算滞期费和速遣费。表— 1 装卸时间表(一)装 货 港起止时间及说明允许的时间节省 / 滞期时间日 期星 期日时分日时分1 / 6 六装卸时间从12:00 开始-----------12---------- 2 / 6 日---------------------- 3 / 6 一装货于 12:00 结束1-- ----------------- ----------- 12-------- 4 / 6 二装卸时间于12:00 届满----------- 12-------- ----------- 12-------- 合计:2 -------------------- 1 ---------------------- 卸 货 港起止时间及说明允许的时间节省 / 滞期时间日 期星 期日时分日时分11 / 6 二装卸时间从12:00 开始-----------12---------- 12 / 6 三1 ------------------- 13 / 6 四1 ------------------- 14 / 6 五1 ------------------- 15 / 6 六装卸时间于12:00 届满-----------12---------- -----------12---------- 16 / 6 日(一旦滞期,永远滞期)1 -------------------- 17 / 6 一1 --------------------- 18 / 6 二1 --------------------- 19 / 6 三卸货于 12:00 结束-----------12---------- 合计:4--------------------- 4---------------------- 装货港节省时间:1 天,产生速遣费:USD2000 /天× 1 天 = USD2000卸货港滞期时间:4 天,产生滞期费:USD4000 /天× 4 天 = USD16000本航次承租人应付滞期费:USD16000 — USD2000 = USD140002、 按装卸时间平均计算原则:用装货港速遣时间1 天去冲减卸货港滞期时间4 天,总滞期时间3 天( 4 — 1 = 3天),滞期费: USD4000 / 天× 3 天 = USD12000.3、 按共同使用装卸时间原则(合并一张时间表),见表— 2表— 2 装卸时间表(二)装、卸货港起止时间及说明允许的时间节省 / 滞期时间日 期星 期日时分日时分1 / 6 六装货于 12:00 开始--- 12 --- 2 / 6 日3 / 6 一装货于 12:00 结束--- 12 --- 11 / 6 二卸货于 12:00 开始--- 12 --- 12 / 6 三1 -------------------- 13 / 6 四1 -------------------- 14 / 6 五1 ----------...
