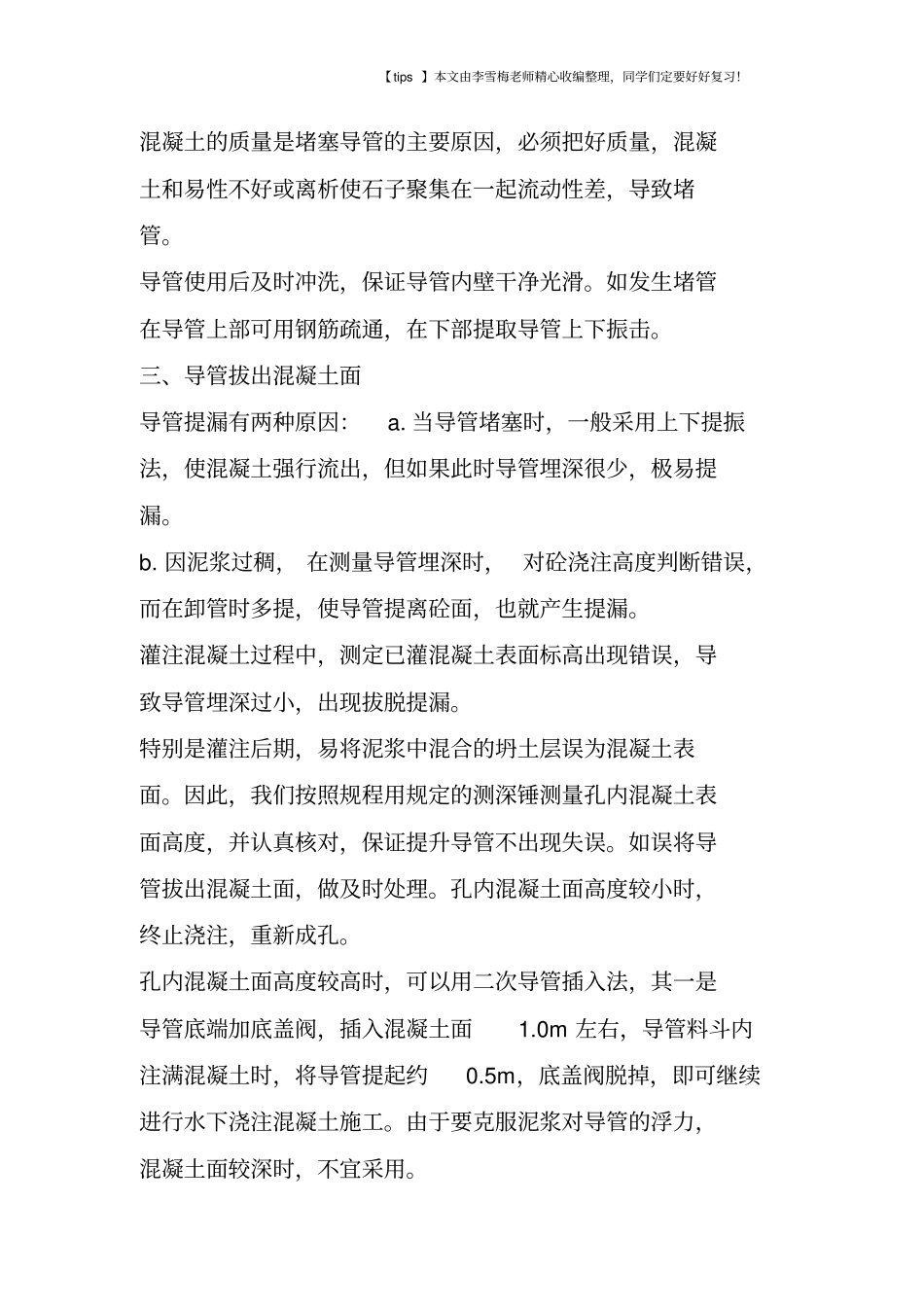

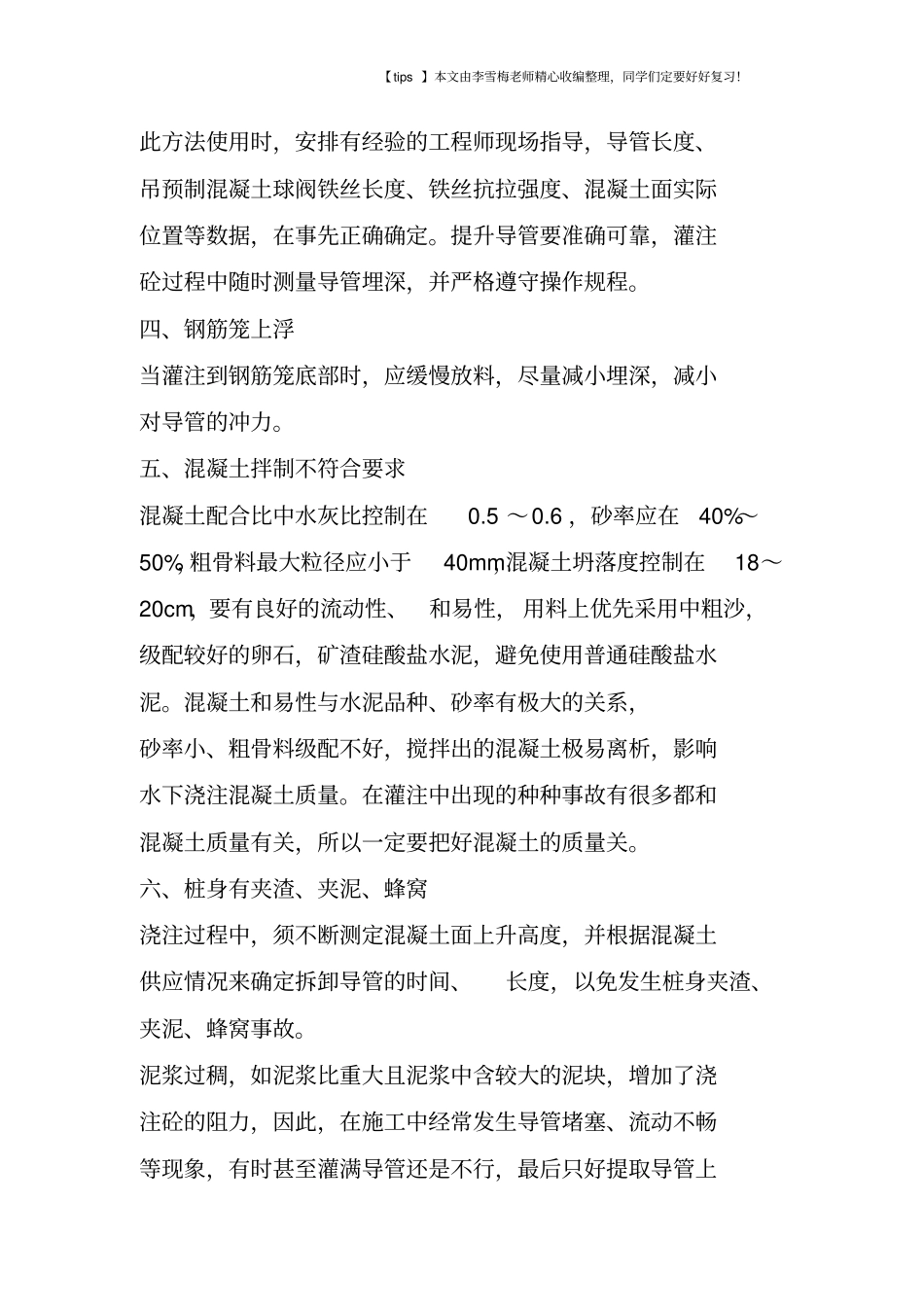

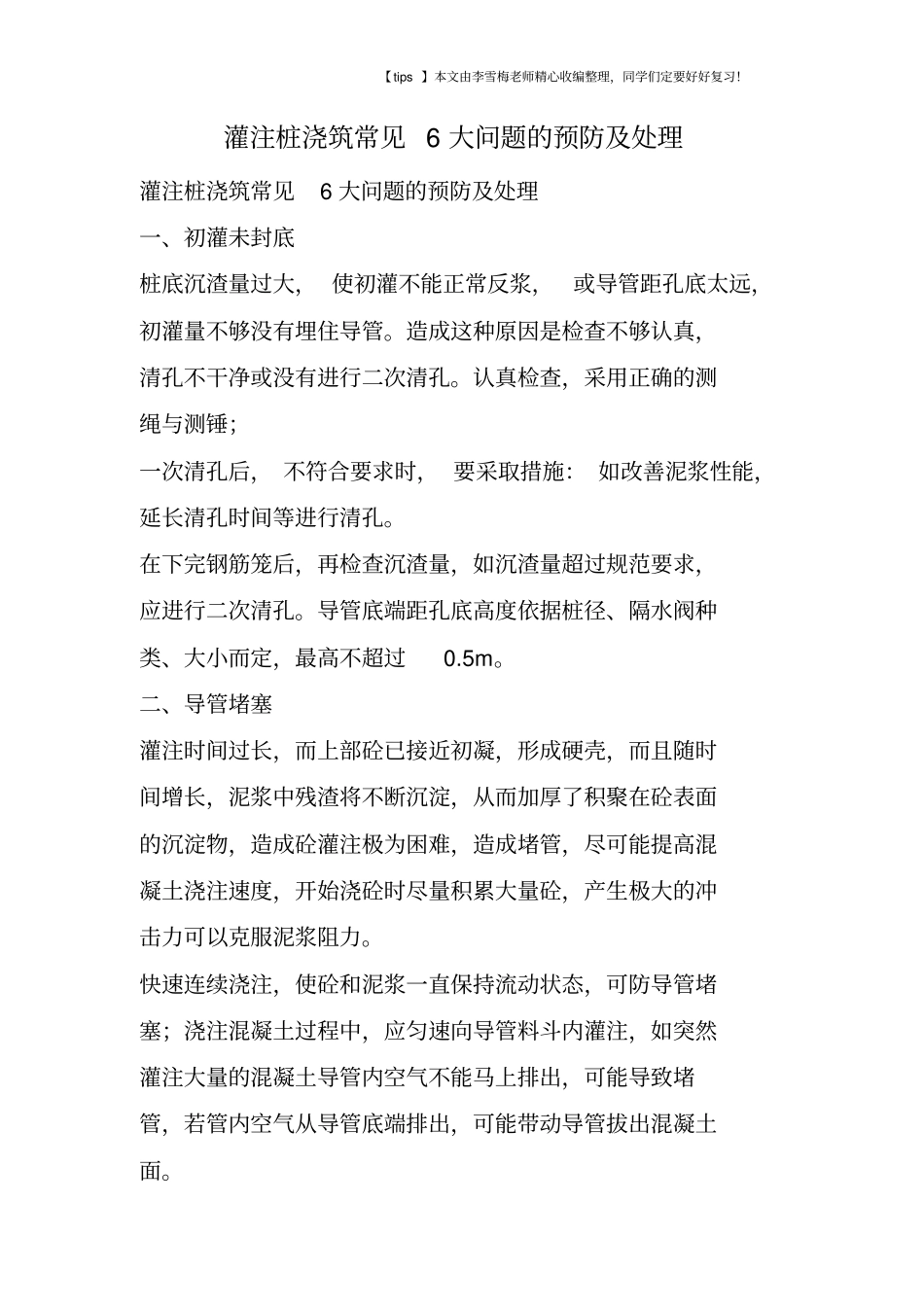

【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习!灌注桩浇筑常见 6 大问题的预防及处理灌注桩浇筑常见6 大问题的预防及处理一、初灌未封底桩底沉渣量过大, 使初灌不能正常反浆,或导管距孔底太远,初灌量不够没有埋住导管。造成这种原因是检查不够认真,清孔不干净或没有进行二次清孔。认真检查,采用正确的测绳与测锤;一次清孔后, 不符合要求时, 要采取措施: 如改善泥浆性能,延长清孔时间等进行清孔。在下完钢筋笼后,再检查沉渣量,如沉渣量超过规范要求,应进行二次清孔。导管底端距孔底高度依据桩径、隔水阀种类、大小而定,最高不超过0.5m。二、导管堵塞灌注时间过长,而上部砼已接近初凝,形成硬壳,而且随时间增长,泥浆中残渣将不断沉淀,从而加厚了积聚在砼表面的沉淀物,造成砼灌注极为困难,造成堵管,尽可能提高混凝土浇注速度,开始浇砼时尽量积累大量砼,产生极大的冲击力可以克服泥浆阻力。快速连续浇注,使砼和泥浆一直保持流动状态,可防导管堵塞;浇注混凝土过程中,应匀速向导管料斗内灌注,如突然灌注大量的混凝土导管内空气不能马上排出,可能导致堵管,若管内空气从导管底端排出,可能带动导管拔出混凝土面。【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习!混凝土的质量是堵塞导管的主要原因,必须把好质量,混凝土和易性不好或离析使石子聚集在一起流动性差,导致堵管。导管使用后及时冲洗,保证导管内壁干净光滑。如发生堵管在导管上部可用钢筋疏通,在下部提取导管上下振击。三、导管拔出混凝土面导管提漏有两种原因:a. 当导管堵塞时,一般采用上下提振法,使混凝土强行流出,但如果此时导管埋深很少,极易提漏。b. 因泥浆过稠, 在测量导管埋深时, 对砼浇注高度判断错误,而在卸管时多提,使导管提离砼面,也就产生提漏。灌注混凝土过程中,测定已灌混凝土表面标高出现错误,导致导管埋深过小,出现拔脱提漏。特别是灌注后期,易将泥浆中混合的坍土层误为混凝土表面。因此,我们按照规程用规定的测深锤测量孔内混凝土表面高度,并认真核对,保证提升导管不出现失误。如误将导管拔出混凝土面,做及时处理。孔内混凝土面高度较小时,终止浇注,重新成孔。孔内混凝土面高度较高时,可以用二次导管插入法,其一是导管底端加底盖阀,插入混凝土面1.0m 左右,导管料斗内注满混凝土时,将导管提起约0.5m,底盖阀脱掉,即可继续进行水下浇注混凝土施工。由于要克服泥浆对...
