下载后可任意编辑丙纶布防水施工方案12024 年 4 月 19 日下载后可任意编辑丙纶布防水施工方案一、施工准备:(一)机具准备:搅拌容器、搅拌电钻、手提桶、橡胶刮板、剪刀、扫帚、铁锹等

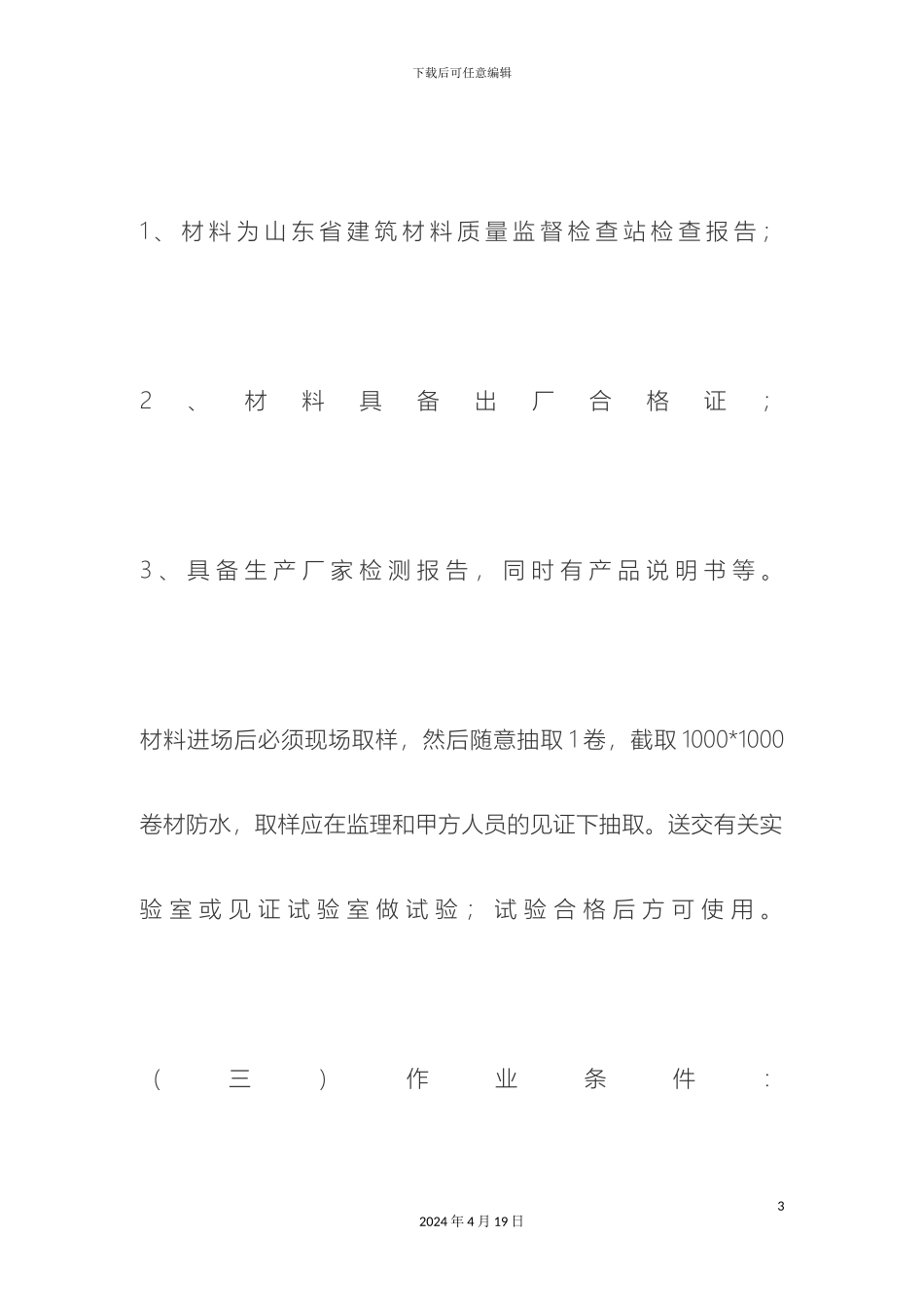

(二)材料准备:所用材料为聚乙烯丙纶复合防水卷材材料进场有“三证一书”:22024 年 4 月 19 日下载后可任意编辑1 、 材 料 为 山 东 省 建 筑 材 料 质 量 监 督 检 查 站 检 查 报 告 ;2、材料具备出厂合格证;3 、 具 备 生 产 厂 家 检 测 报 告 , 同 时 有 产 品 说 明 书 等
材料进场后必须现场取样,然后随意抽取 1 卷,截取 1000*1000卷材防水,取样应在监理和甲方人员的见证下抽取
送交有关实验 室 或 见 证 试 验 室 做 试 验 ; 试 验 合 格 后 方 可 使 用
(三)作业条件:32024 年 4 月 19 日下载后可任意编辑1、提前做好材料进场的复试工作,在施工前要提前进行,以免影响工期
2、基础垫层及防水保护墙即砖胎模已施工完毕,并经过有关人员验收,办理好相关的验收手续,且垫层及防水保护墙粉刷层已干燥
3、按防水卷材粘贴要求,所有粘贴卷材部位的阴阳角必须做成半径 为 20mm 成 45 度 折 角 , 以 保 证 防 水 卷 材 粘 贴 牢 固
二、施工工艺及方法:42024 年 4 月 19 日下载后可任意编辑1、底板防水施工① 施工工艺:基层清理弹出附加层边线线抹 20 厚 1:2
5 水泥砂浆找平层
②施工方法:① 基层处理:先用铲刀和扫帚及其它工具将表面的突出物、砂浆和疙瘩等清理洁净,并将尘土、杂物清扫洁净,对阴阳角、管根等部位必须仔细清理
② 涂刷底层处理剂:将水溶胶作为底层处理剂,用长把滚刷均匀52024 年 4 月 19 日下载后可任意编辑涂布于基层表面上,不得有漏刷和透底现象,手感不粘时,方可进行
