下载后可任意编辑人工挖孔桩专项施工综合方案下载后可任意编辑人工挖孔桩及独立柱基施工方案一、编制依据(一)编制依据:1、工程地质勘察报告;2、工程施工图纸、图纸会审纪要,以及基坑支护的有关图纸3、现行国家、省、市的《法律规范》、《标准》、《规程》、《通知》等;4、本公司现行施工组织方法、施工技术、管理办法及相应制度;5、人工挖孔桩技术规程

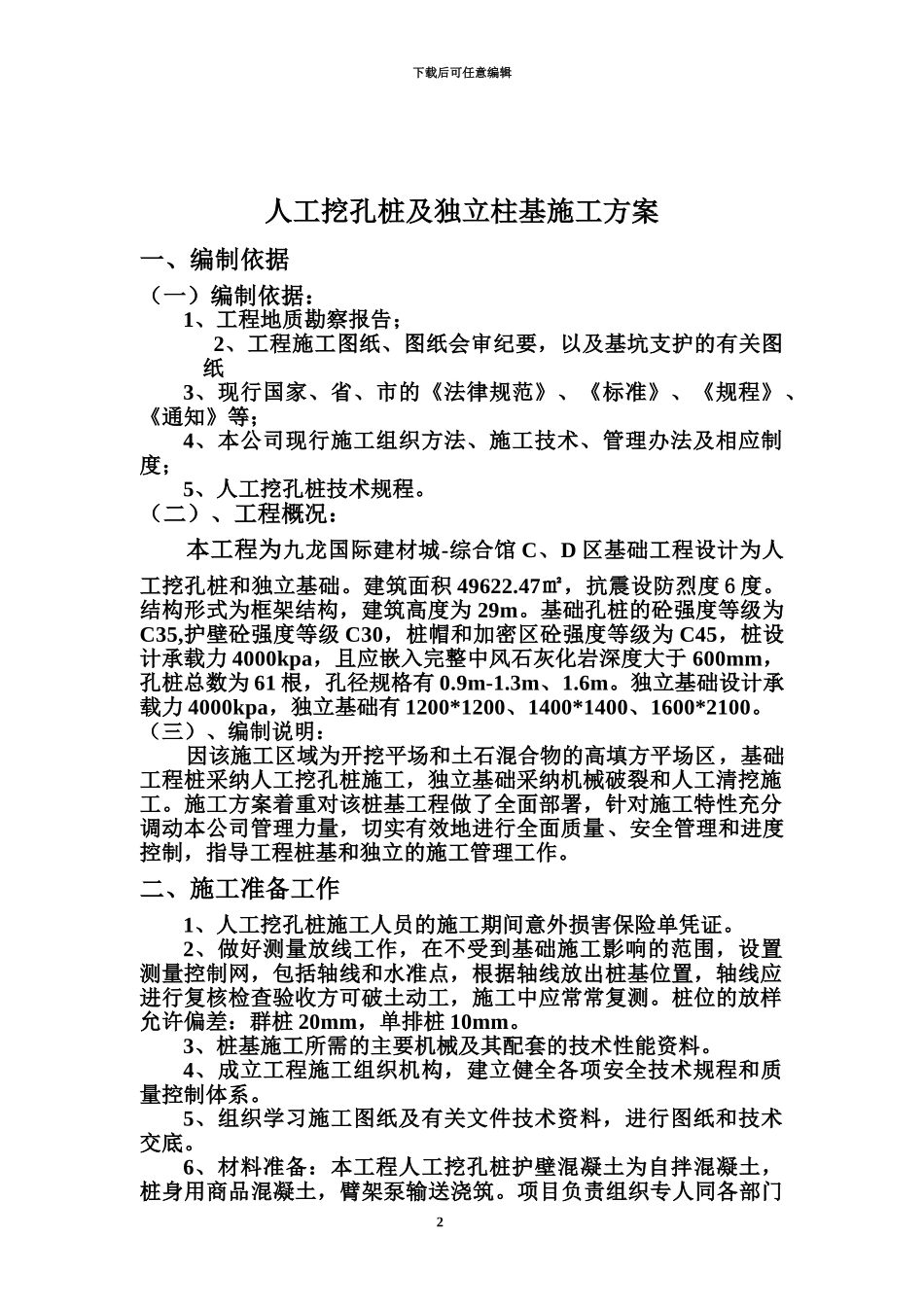

(二)、工程概况:本工程为九龙国际建材城-综合馆 C、D 区基础工程设计为人工挖孔桩和独立基础
建筑面积 49622
47㎡,抗震设防烈度 6 度
结构形式为框架结构,建筑高度为 29m
基础孔桩的砼强度等级为C35,护壁砼强度等级 C30,桩帽和加密区砼强度等级为 C45,桩设计承载力 4000kpa,且应嵌入完整中风石灰化岩深度大于 600mm,孔桩总数为 61 根,孔径规格有 0
独立基础设计承载力 4000kpa,独立基础有 1200*1200、1400*1400、1600*2100
(三)、编制说明:因该施工区域为开挖平场和土石混合物的高填方平场区,基础工程桩采纳人工挖孔桩施工,独立基础采纳机械破裂和人工清挖施工
施工方案着重对该桩基工程做了全面部署,针对施工特性充分调动本公司管理力量,切实有效地进行全面质量、安全管理和进度控制,指导工程桩基和独立的施工管理工作
二、施工准备工作1、人工挖孔桩施工人员的施工期间意外损害保险单凭证
2、做好测量放线工作,在不受到基础施工影响的范围,设置测量控制网,包括轴线和水准点,根据轴线放出桩基位置,轴线应进行复核检查验收方可破土动工,施工中应常常复测
桩位的放样允许偏差:群桩 20mm,单排桩 10mm
3、桩基施工所需的主要机械及其配套的技术性能资料
4、成立工程施工组织机构,建立健全各项安全技术规程和质量控制体系
5、组织学习施工图纸及有关文件技术资料,进行图纸和技
